たん水防除事業 新十三沖永地区 十三沖永排水機場 機場その6工事
- 工事分類
- 農業農村整備工事
- 工事場所
- 愛知県津島市鹿伏兎町地内
- 発注者
- 愛知県 海部農林水産事務所
- 工事期間
- 2025年11月12日 〜 2026年10月30日
- 工事名
- たん水防除事業 新十三沖永地区 十三沖永排水機場 機場その6工事

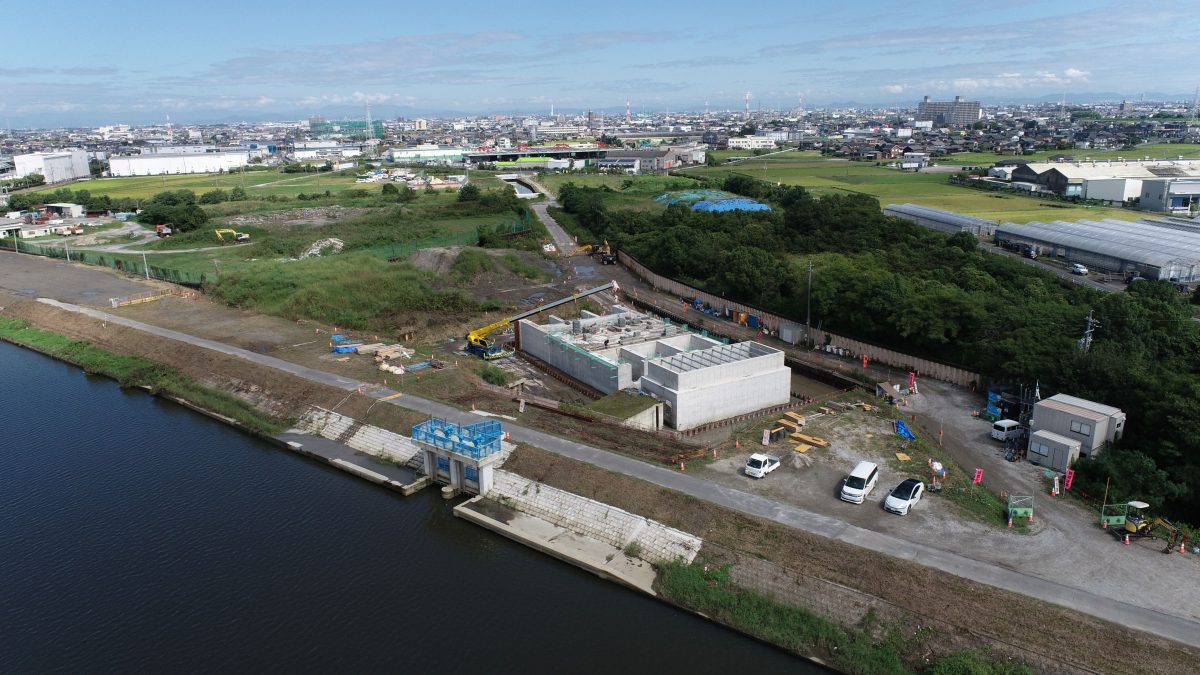

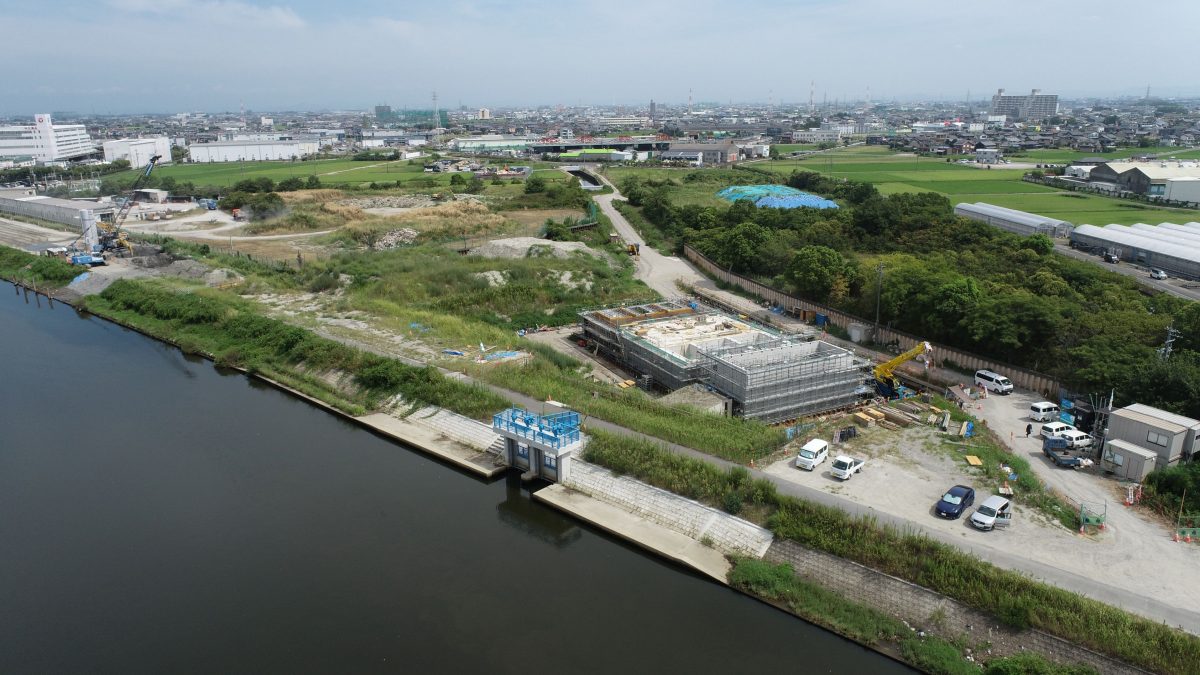

工事内容
津島市の東側に広がる新十三沖永地区は海抜ゼロメートル地帯であり雨水や農業用水を日光川に流す際に自然排水ができないため、排水機場による機械排水が必要です。現在稼働している十三沖永神明排水機場の老朽化に伴い、排水機場の建て替えが必要となっています。

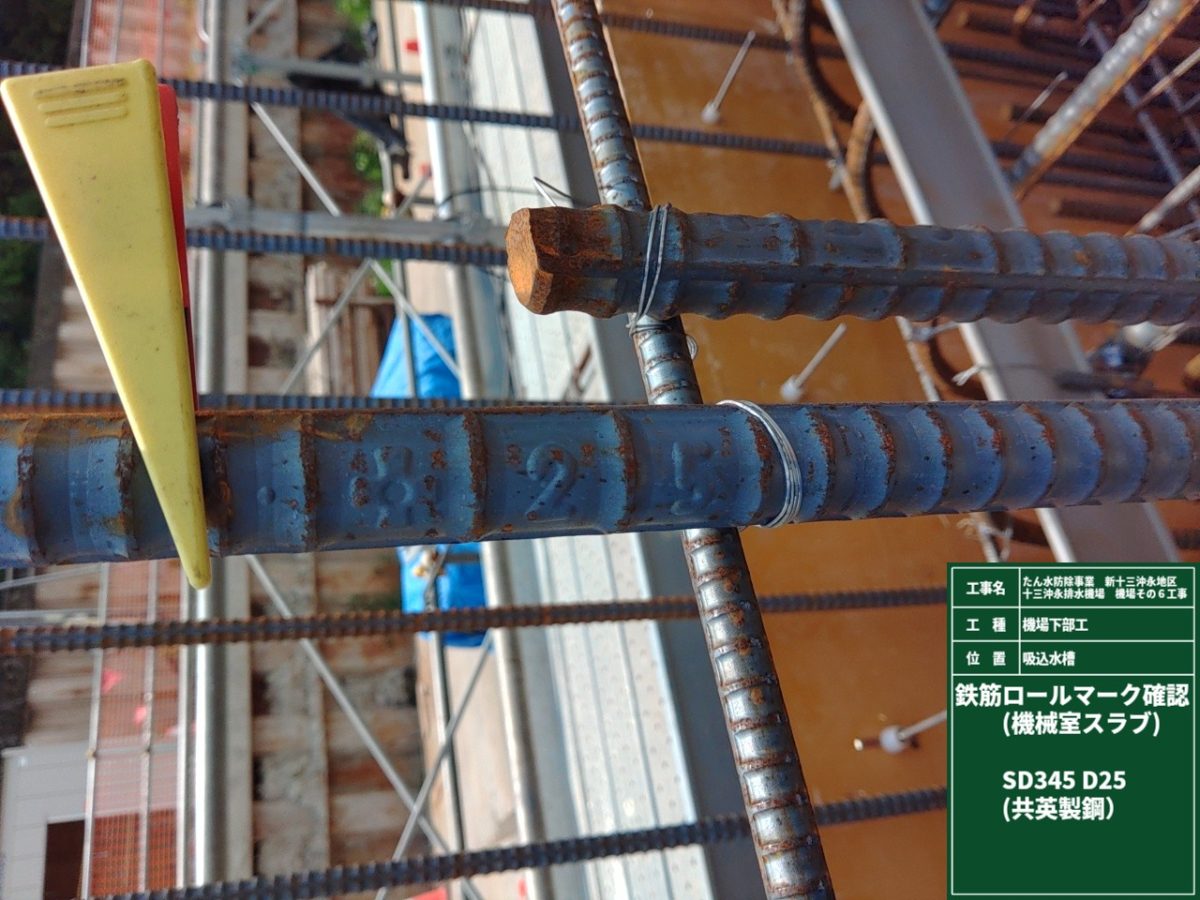

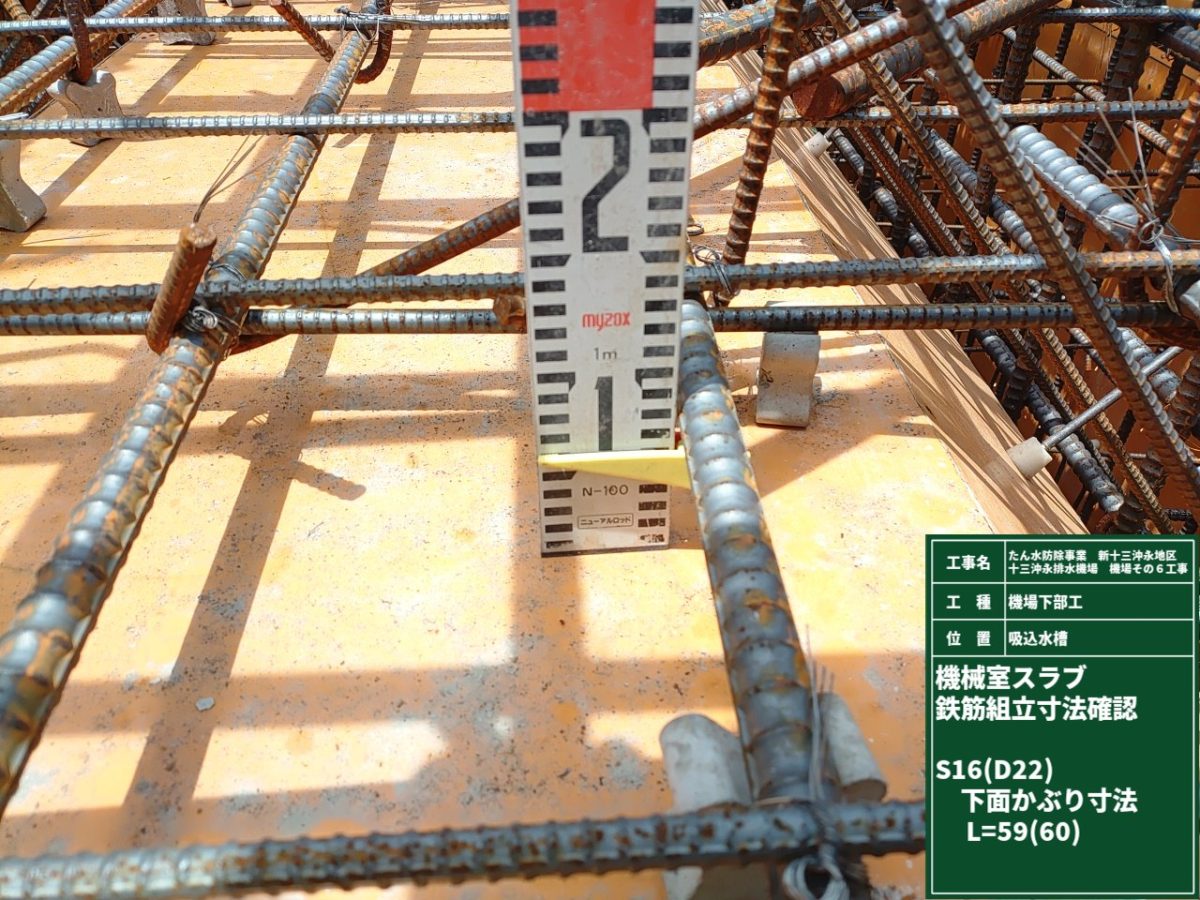

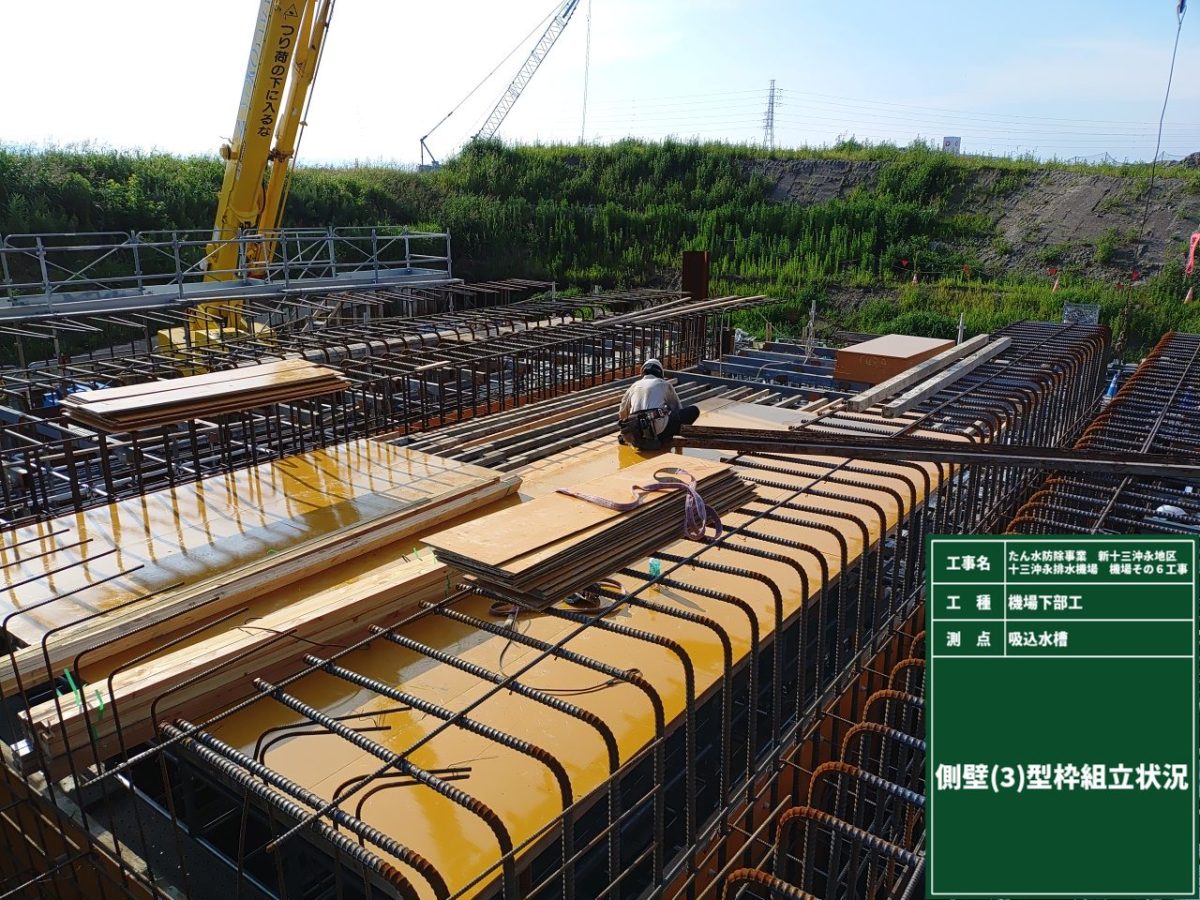

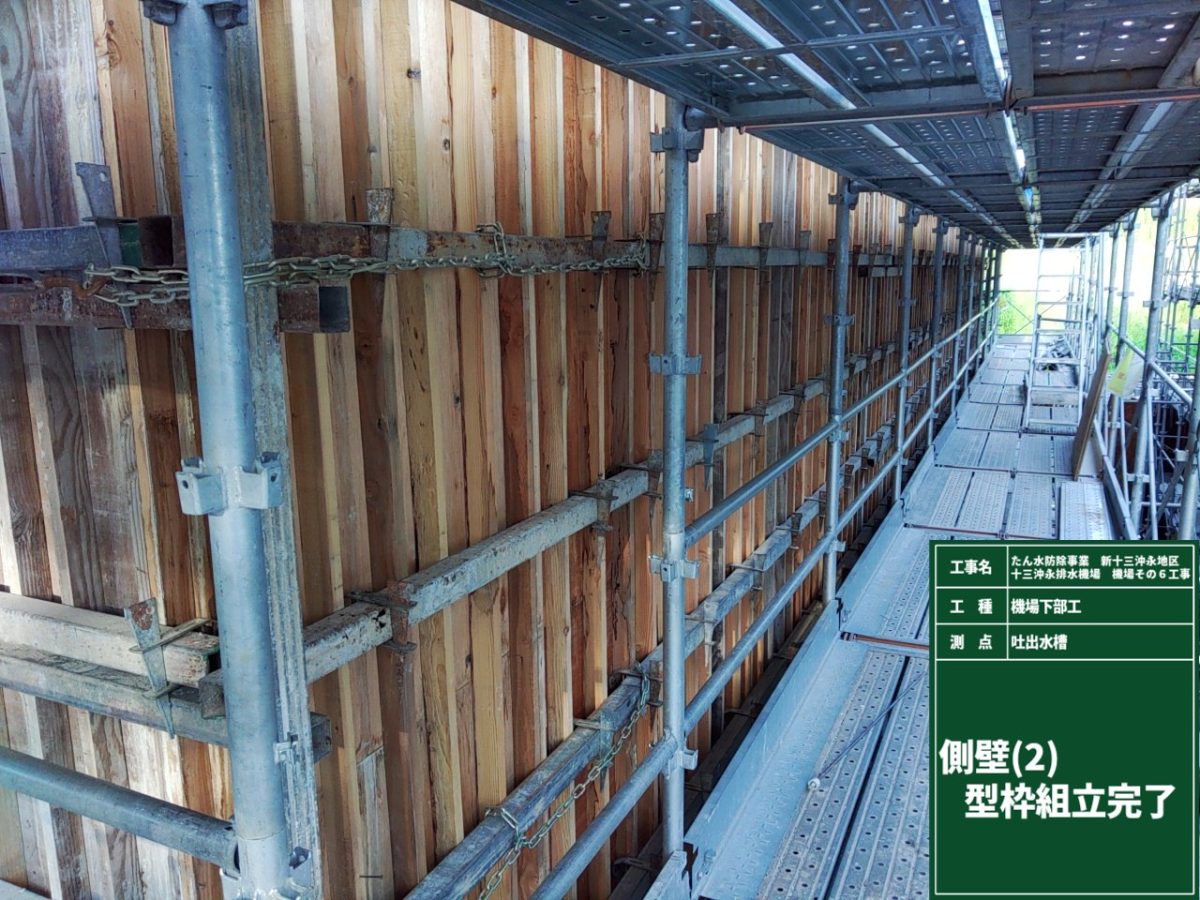

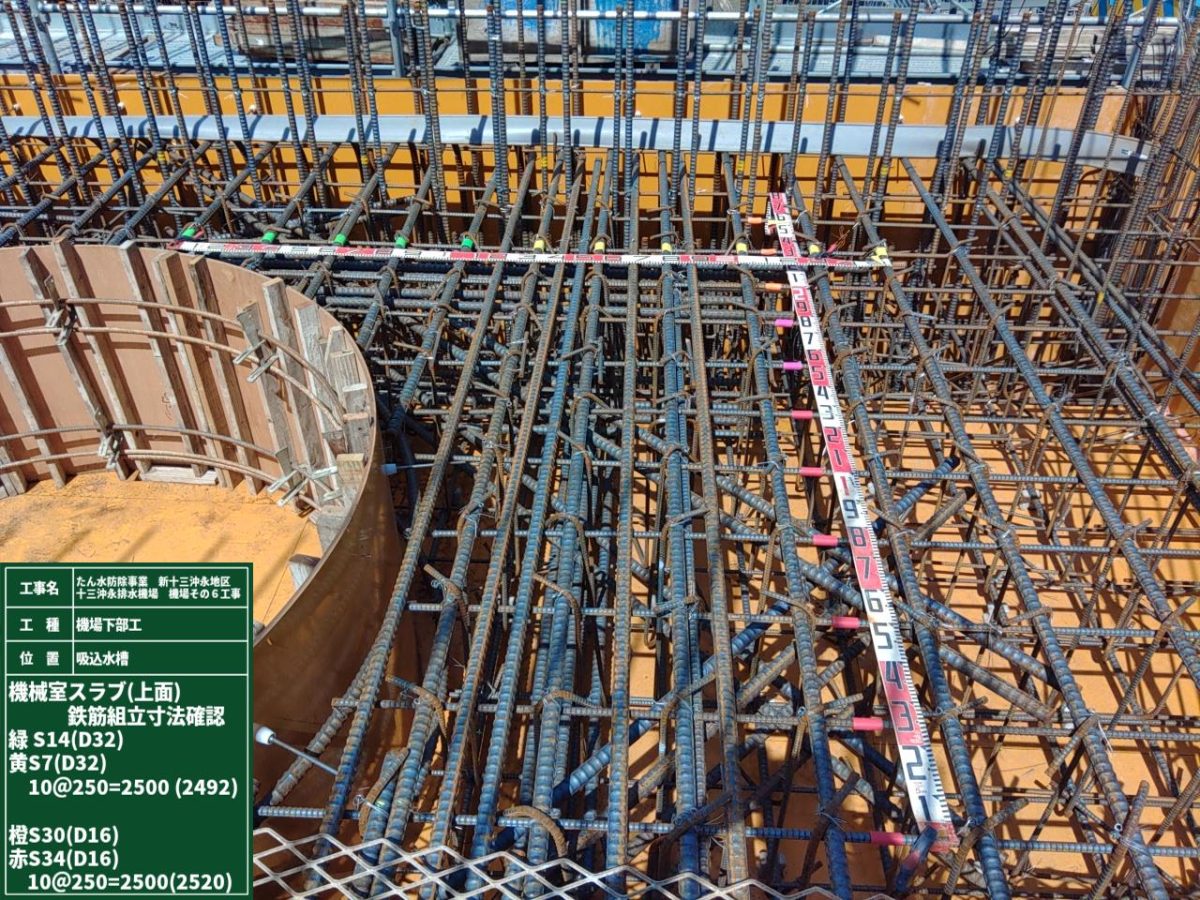

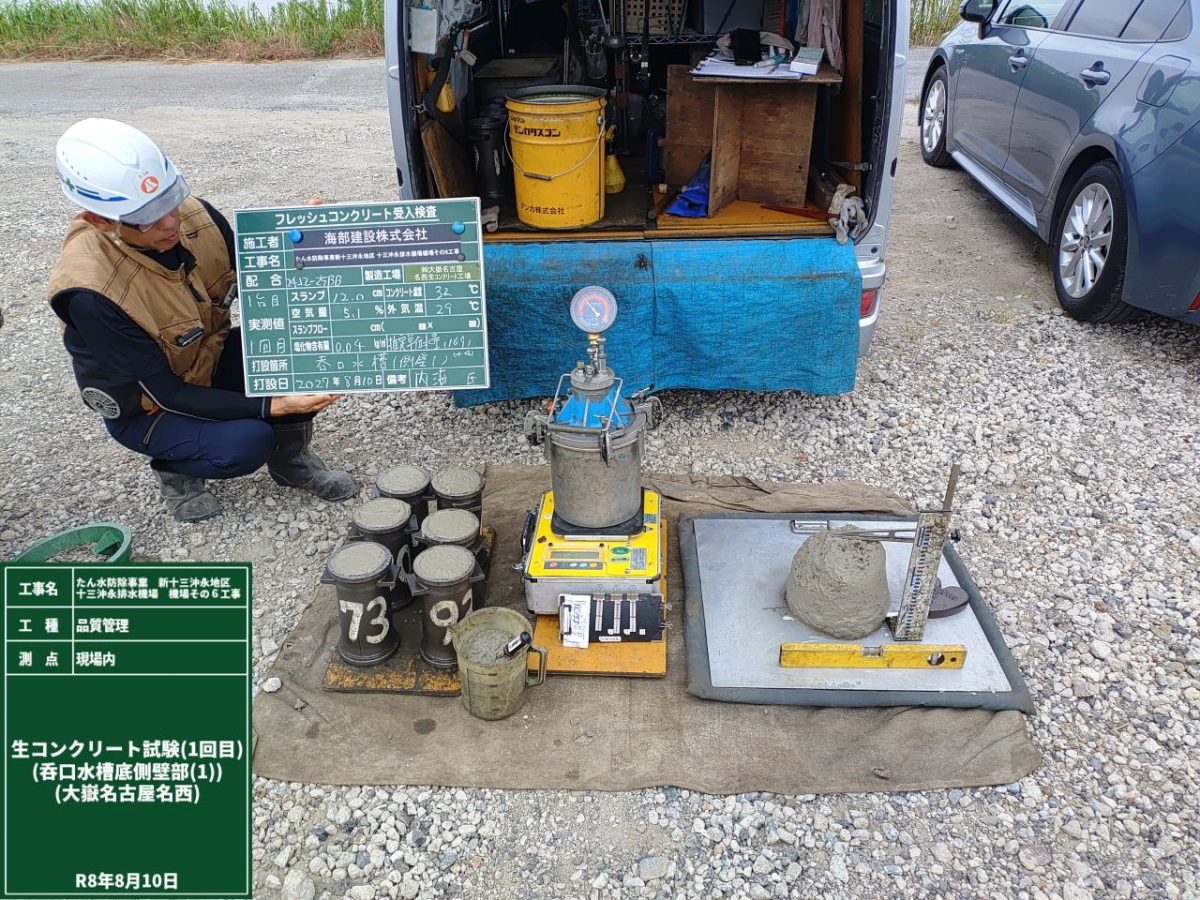

本工事は、新しい排水機場の下部分(排水部分)の構造物の築造を行います。

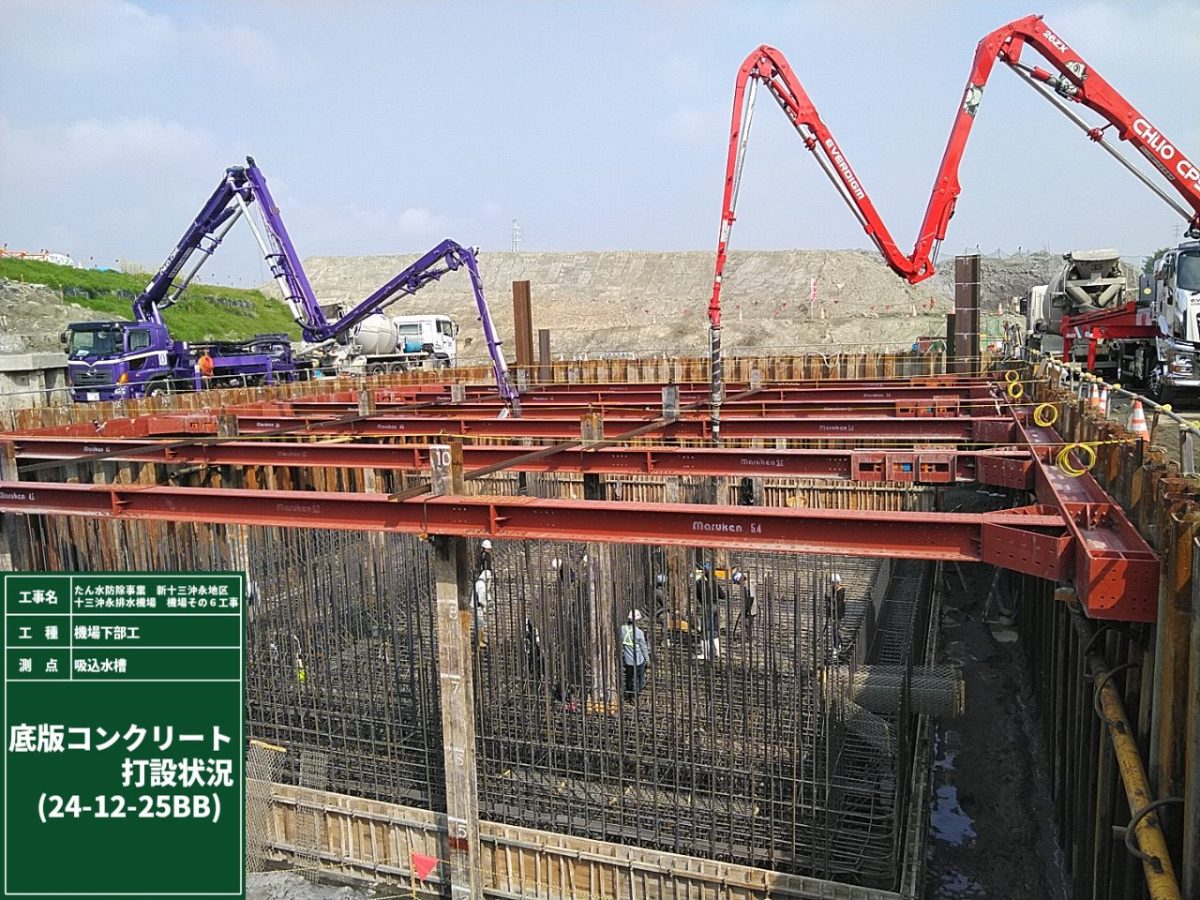

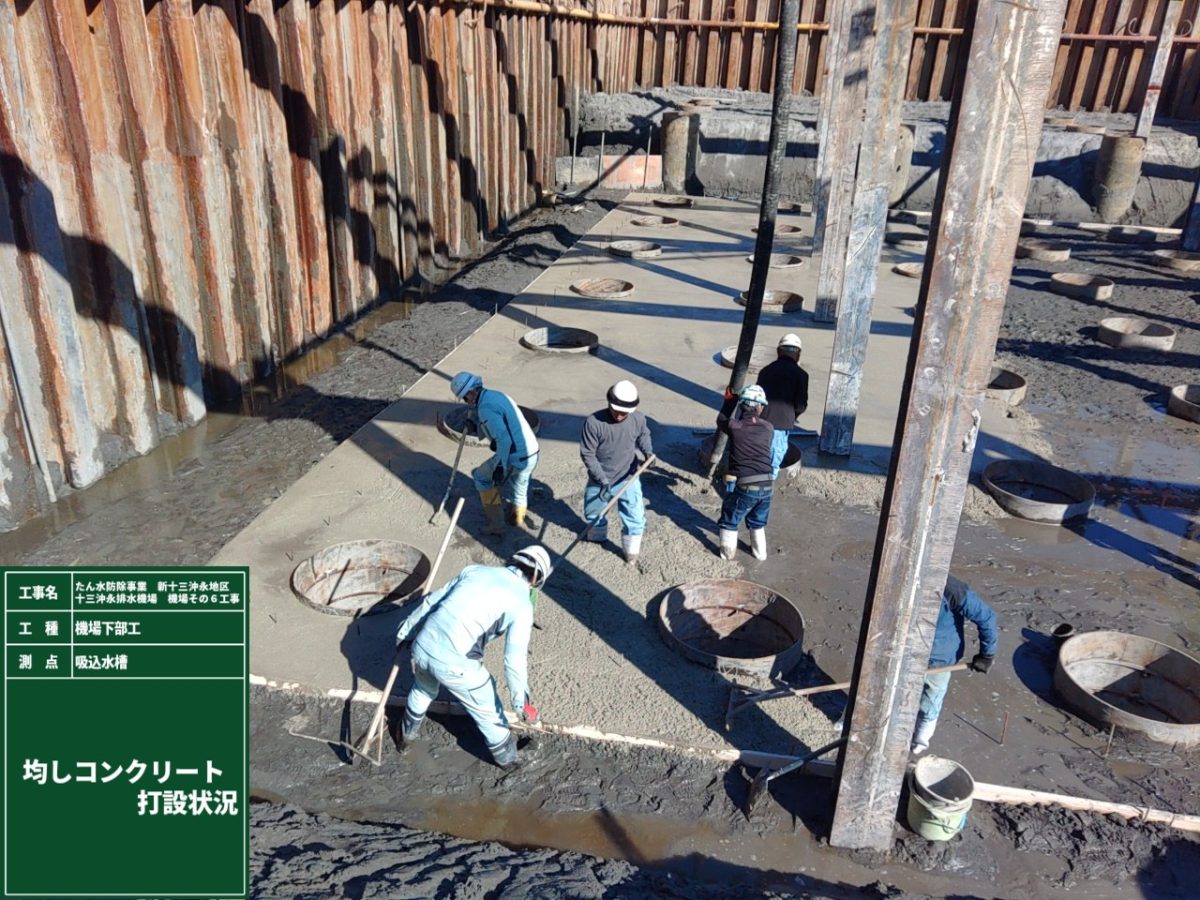

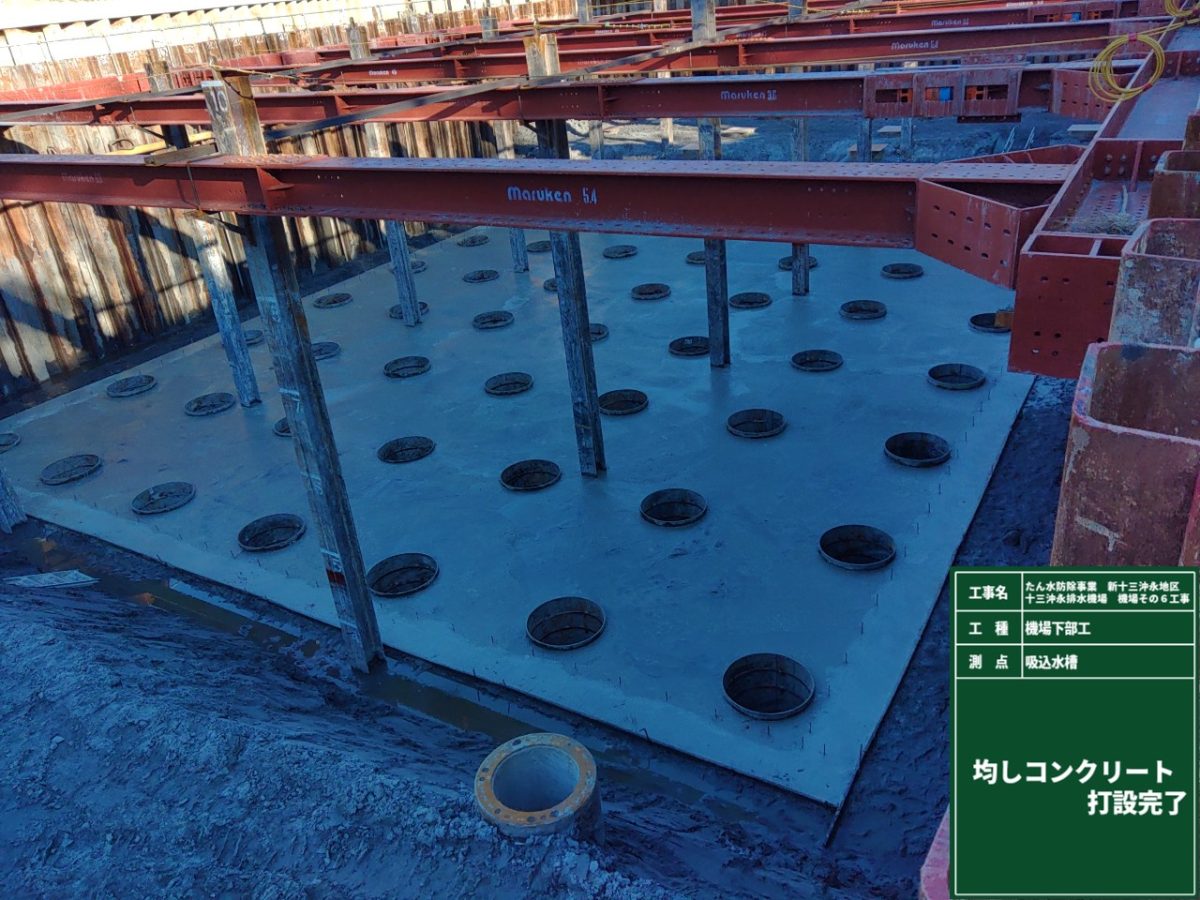

2月:工事状況

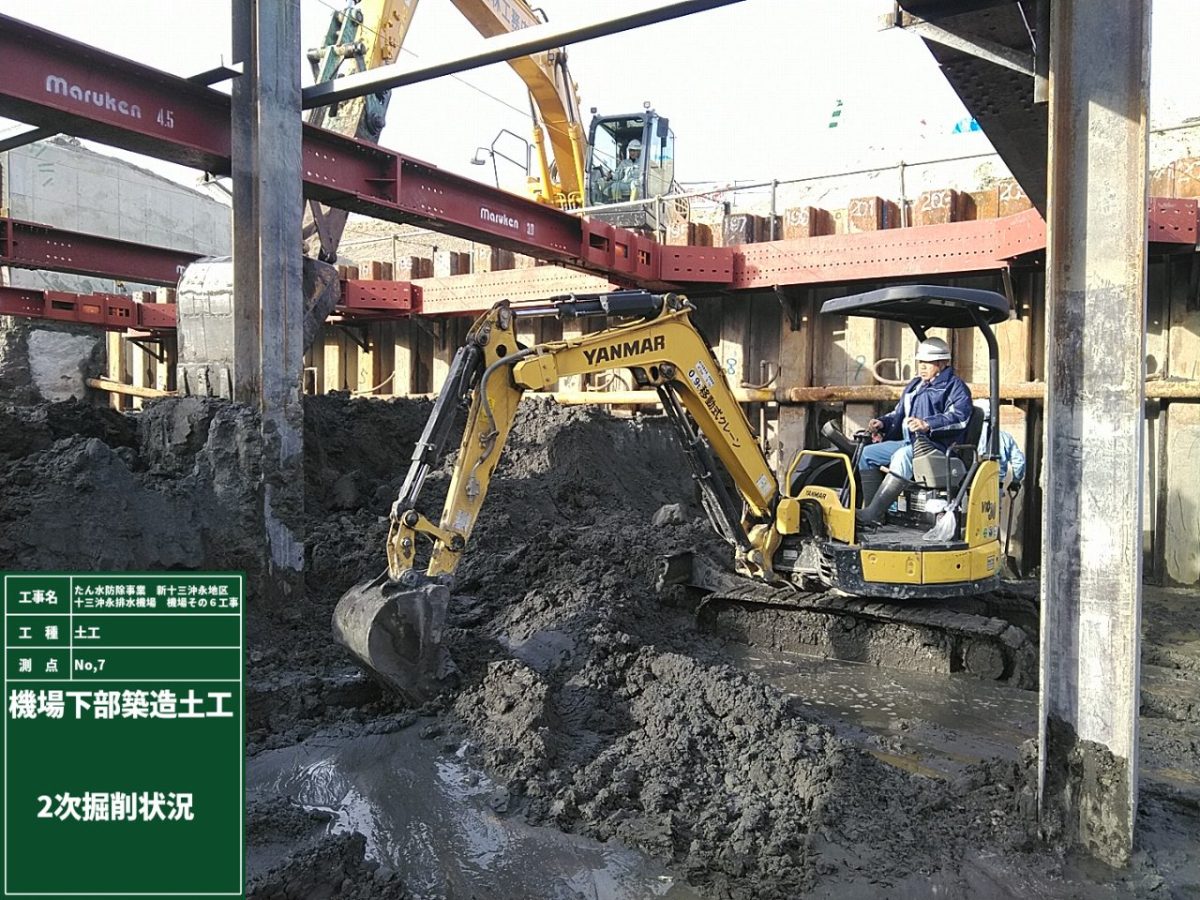

今月は、締切鋼矢板内部の掘削および土留支保工の設置を行いました。

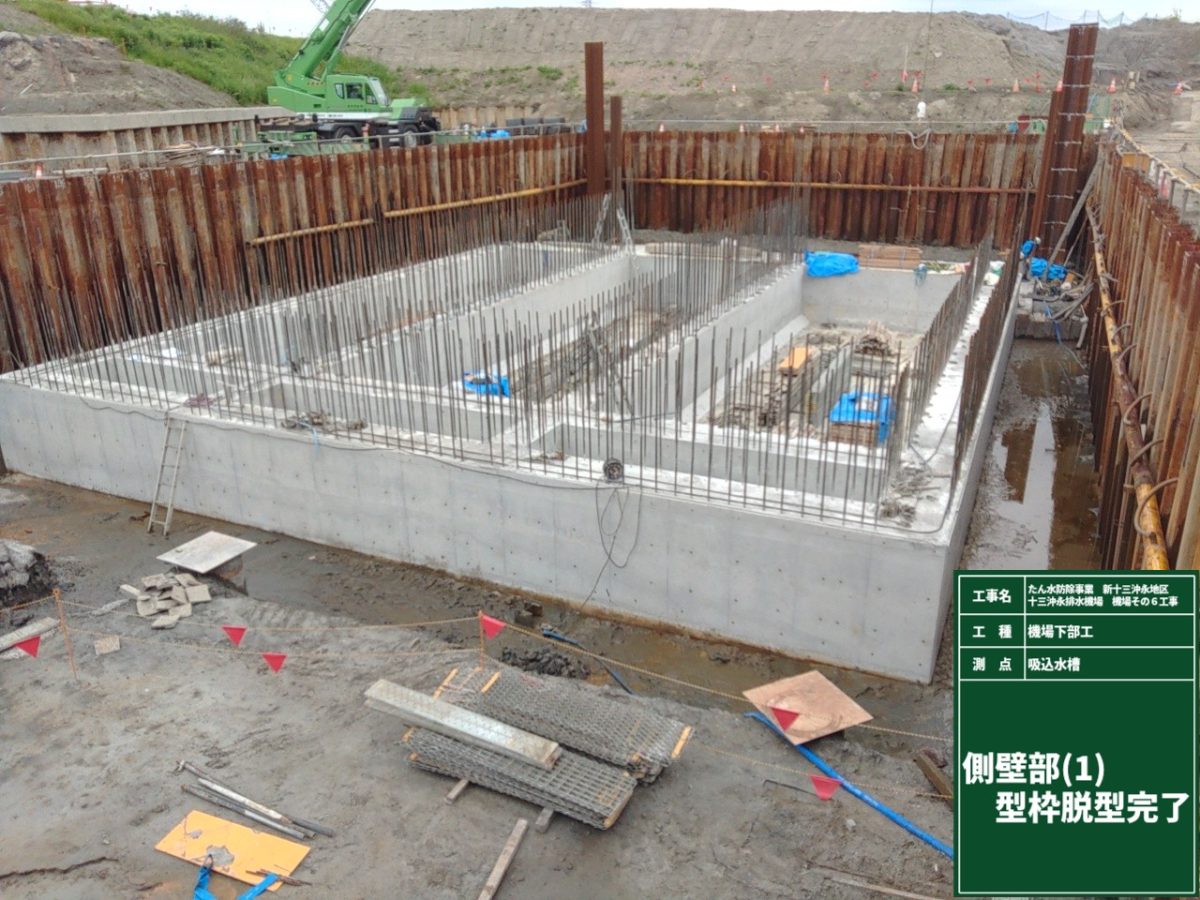

掘削は鋼矢板天端から約6mの深さまで行うため、土砂の崩壊が懸念されます。そこで、H形鋼による土留支保工を設置し、鋼矢板の倒れ込みを防止しました。また、海部地区は地下水位が高いため、掘削箇所の排水が必要となります。そのため、地下水を低下させるウエルポイント設備を設置しました。
これらの土留支保工およびウエルポイントの設置により、安全に掘削作業を進めることが可能となりました。

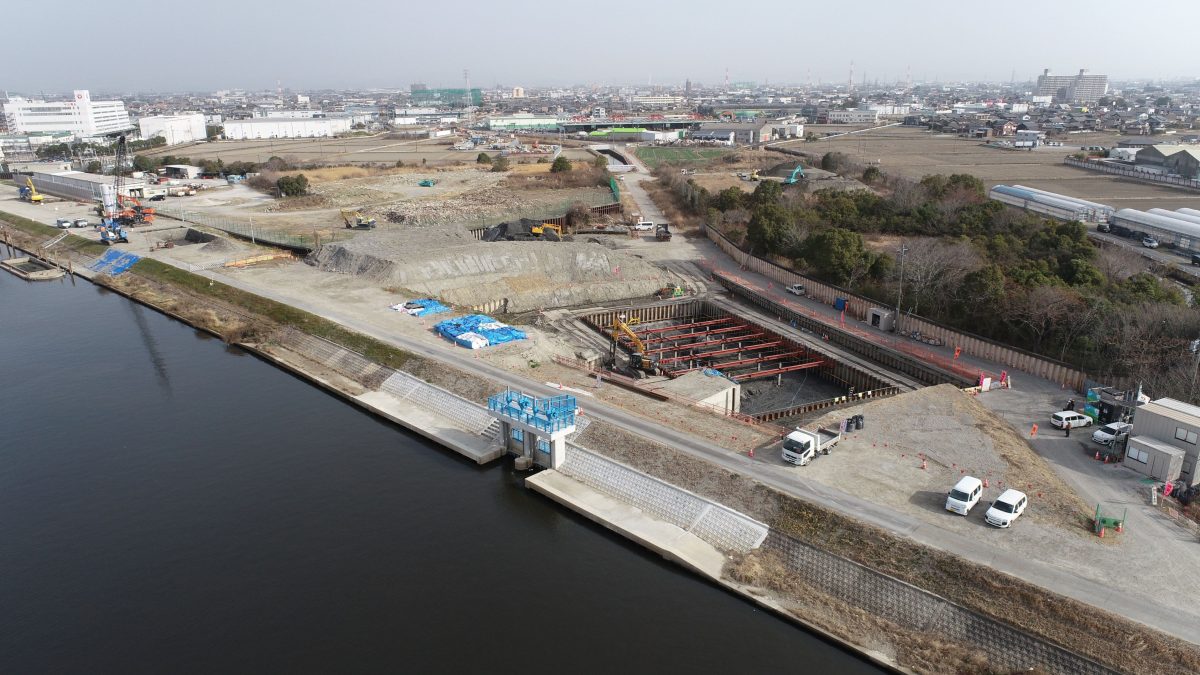

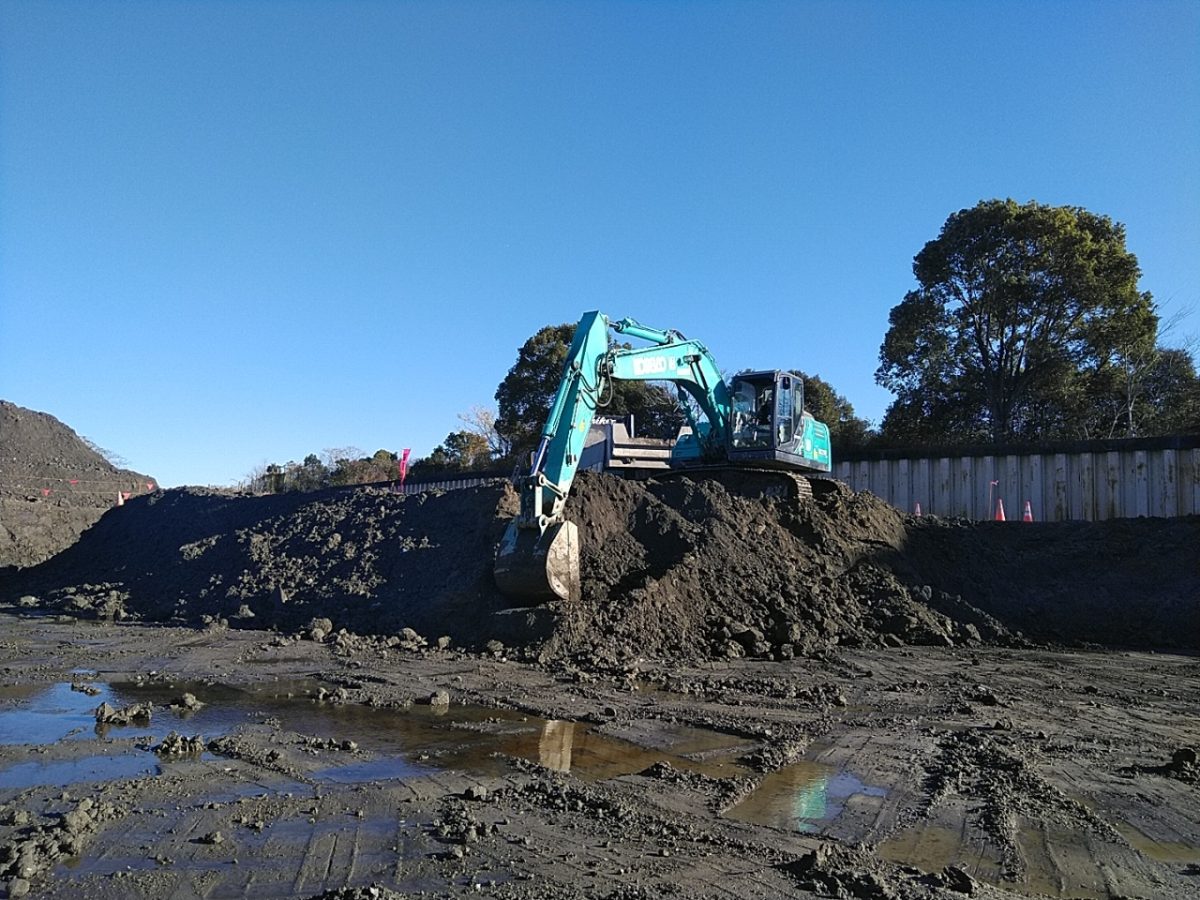

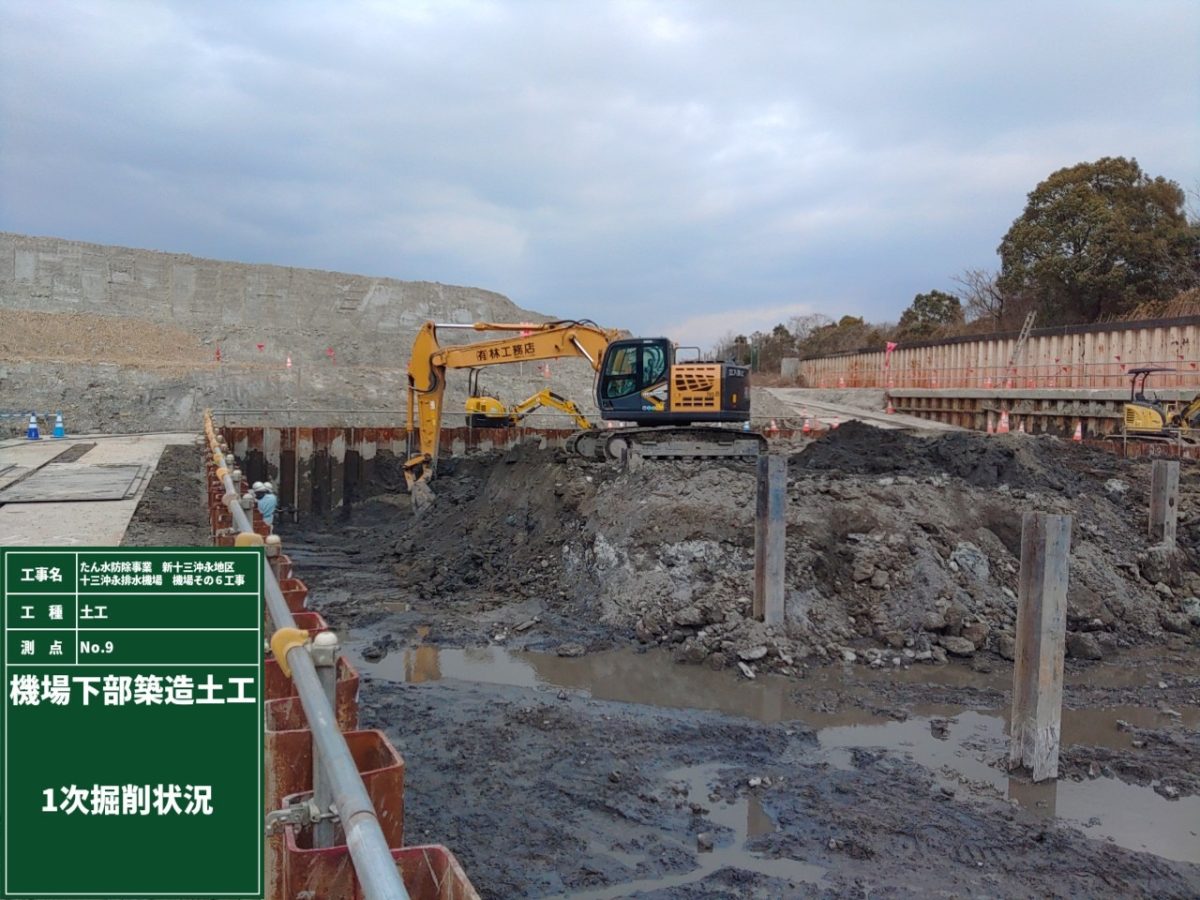

1次掘削状況
2月度進捗状況

切梁・腹起し設置状況

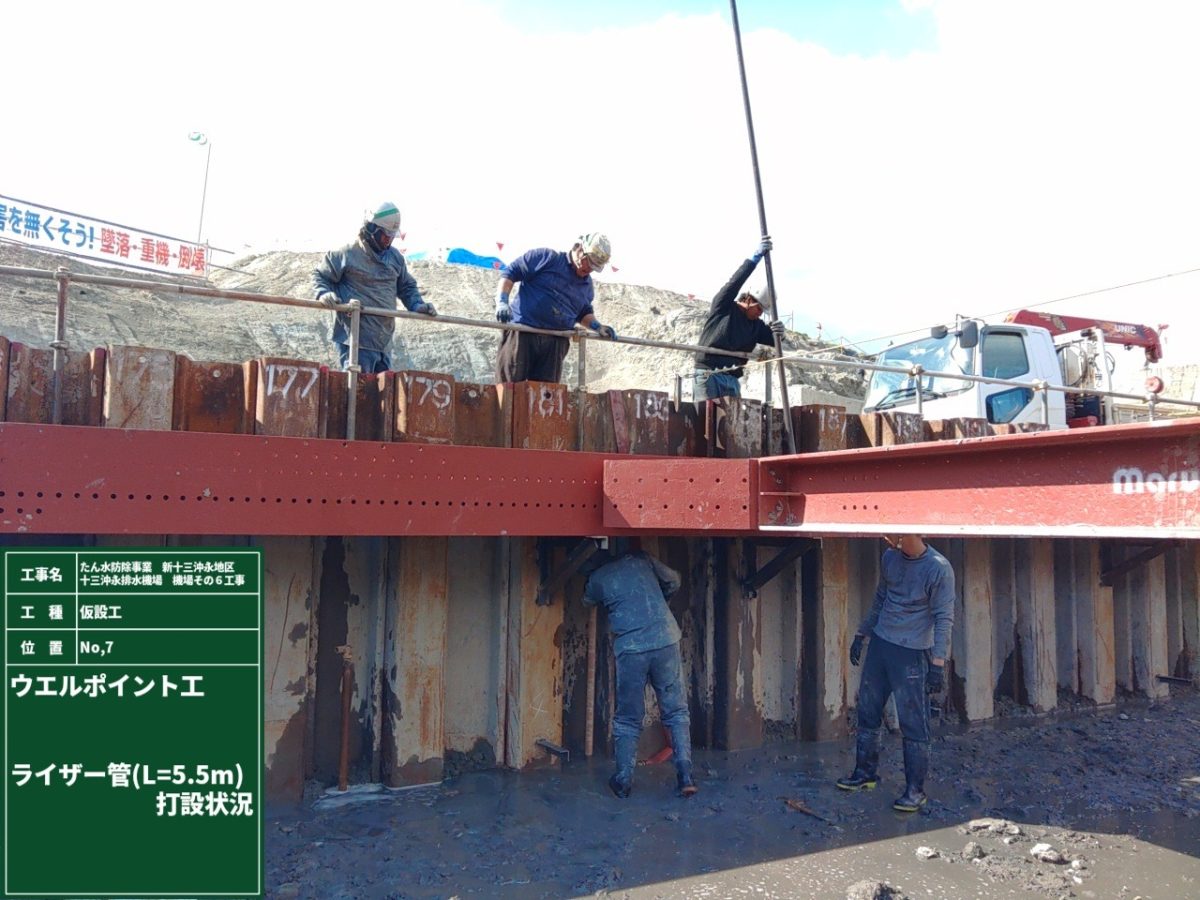

ライザー管打設状況
1月:工事状況
今月は、仮設鋼矢板の打設および土留め用中間杭の打設を実施しました。
構造物の施工に伴い約5mの掘削を予定しており、掘削時の土砂崩壊を防止するため鋼矢板を打設しました。今後は掘削作業に着手します。

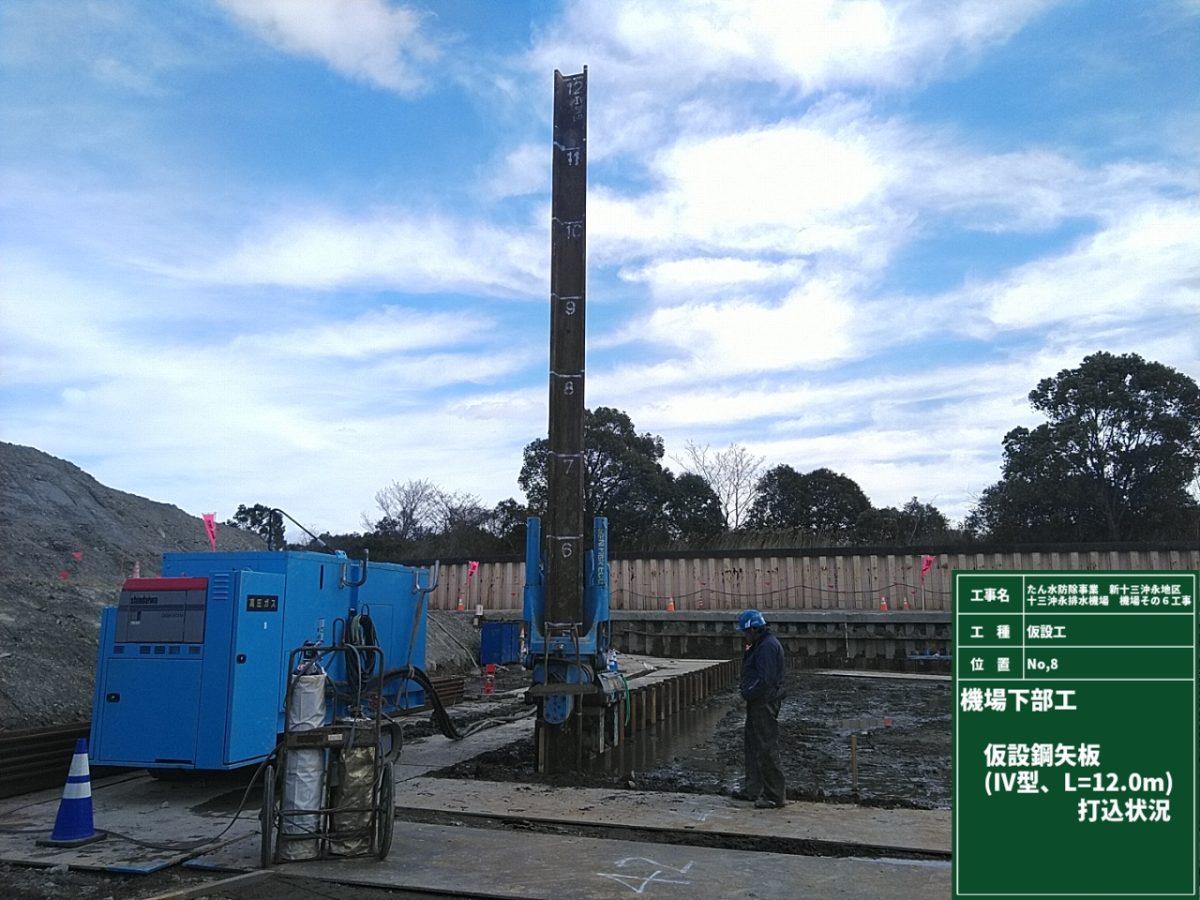

仮設鋼矢板打込状況
1月度進捗状況

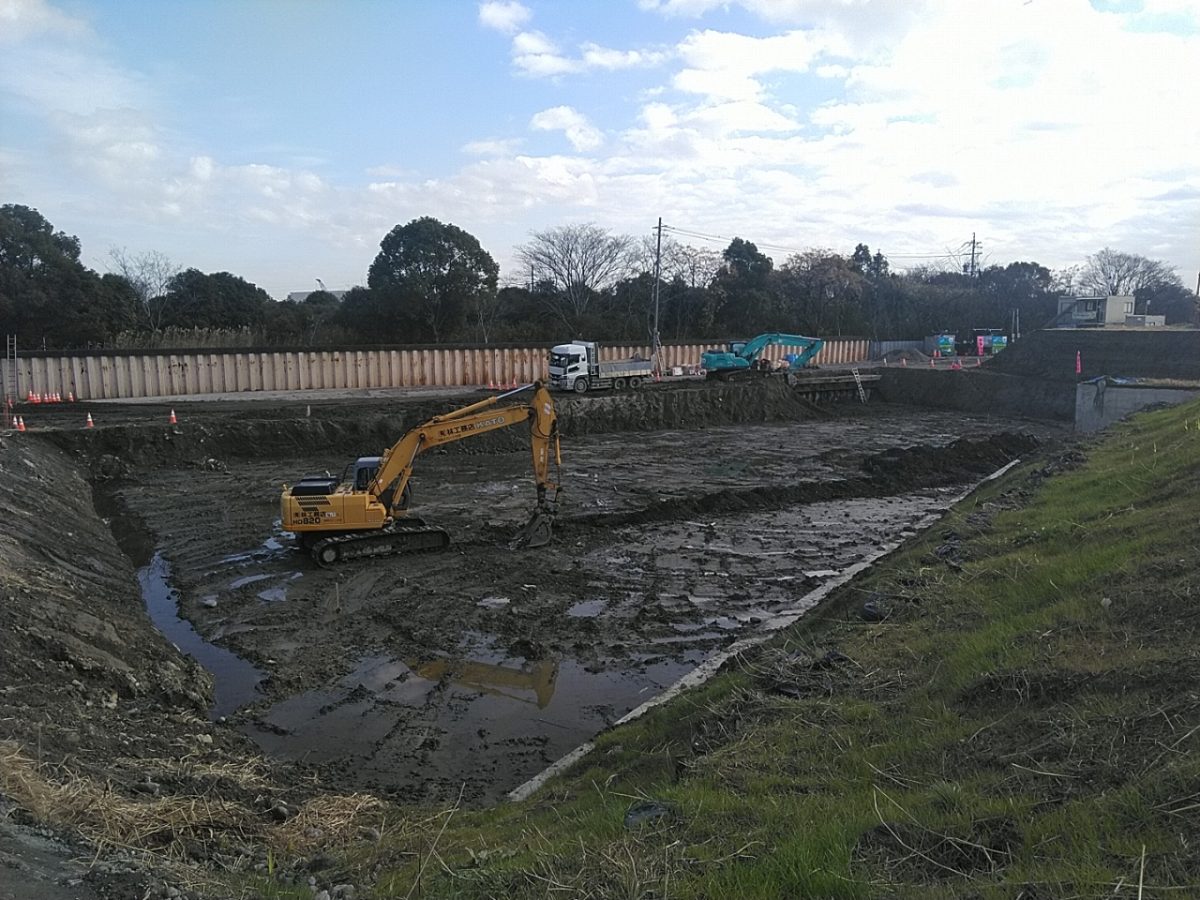

先行掘削状況
1月度進捗状況
12月:工事状況

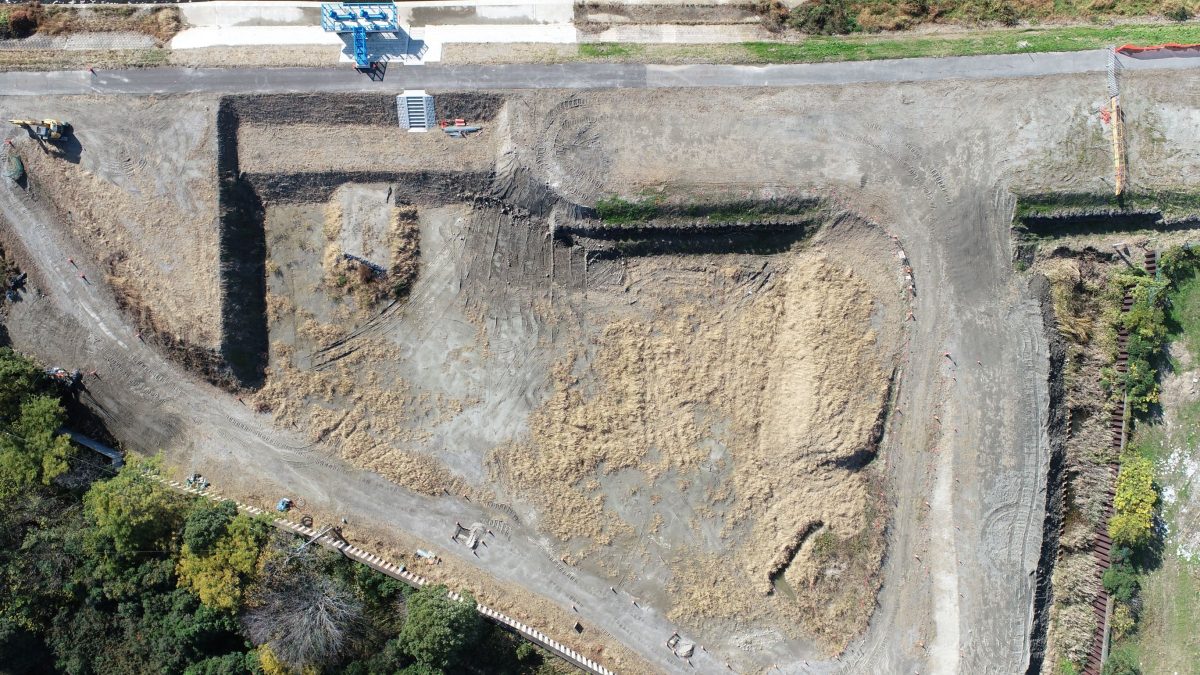

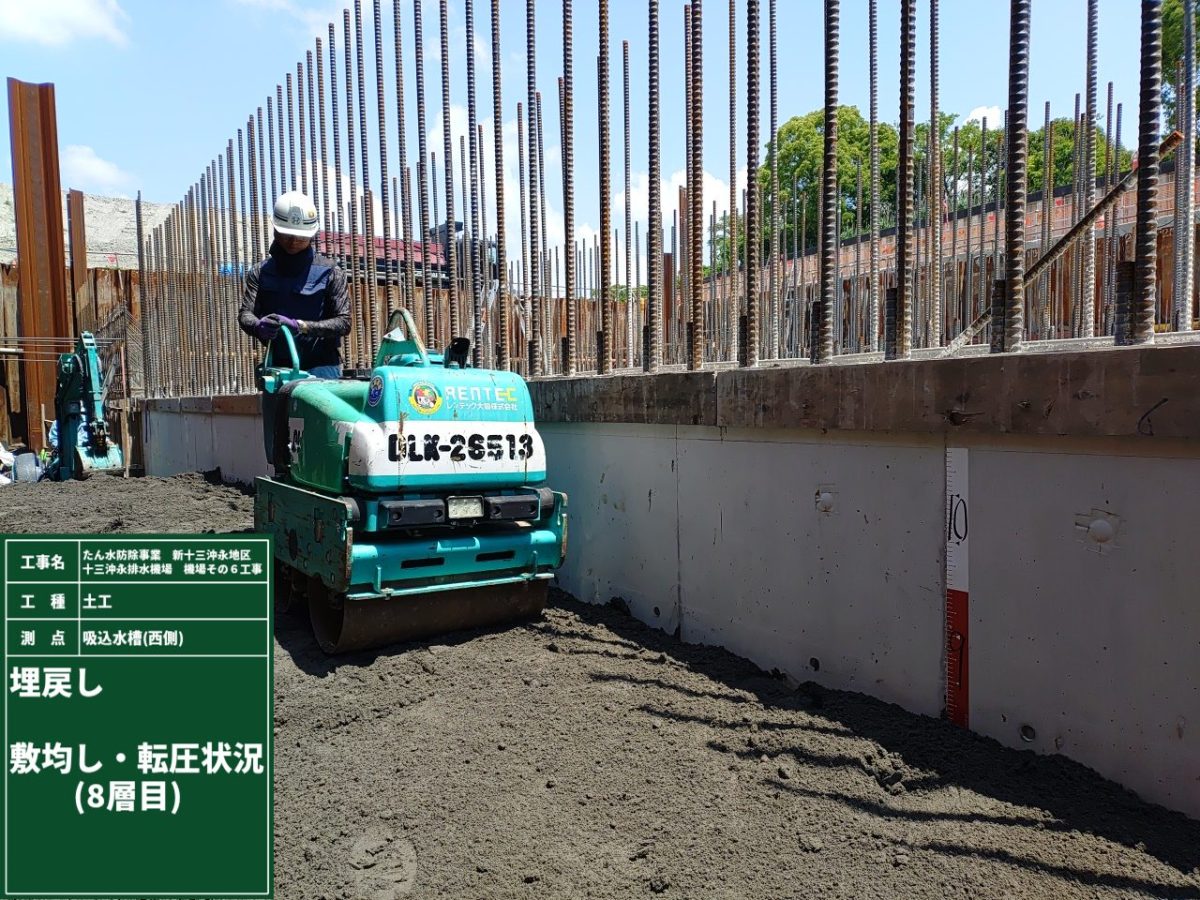

工事開始から約1か月が経過しました。今月は施工ヤードの掘削を行いました。
現場全体で約3mの掘削を実施し、大型ダンプトラック約1,200台分の土砂を搬出しています。現在は、排水機場を建設するための準備を進めています。

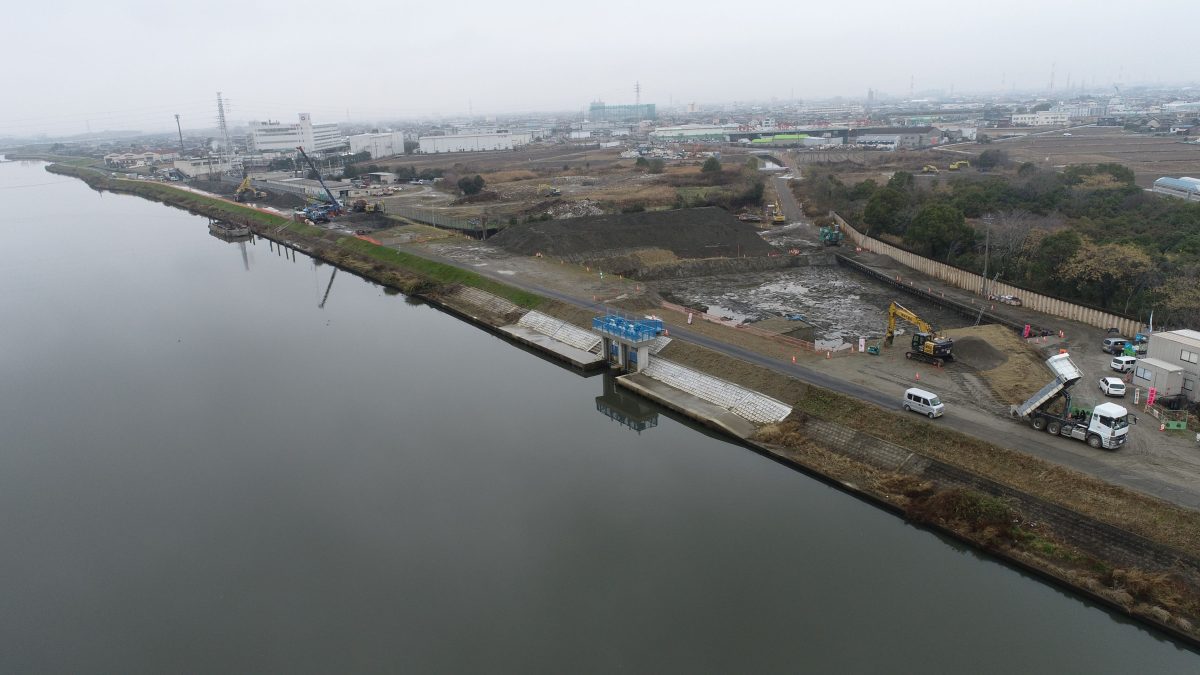

12月度進捗状況
12月度進捗状況
12月度進捗状況
12月度進捗状況

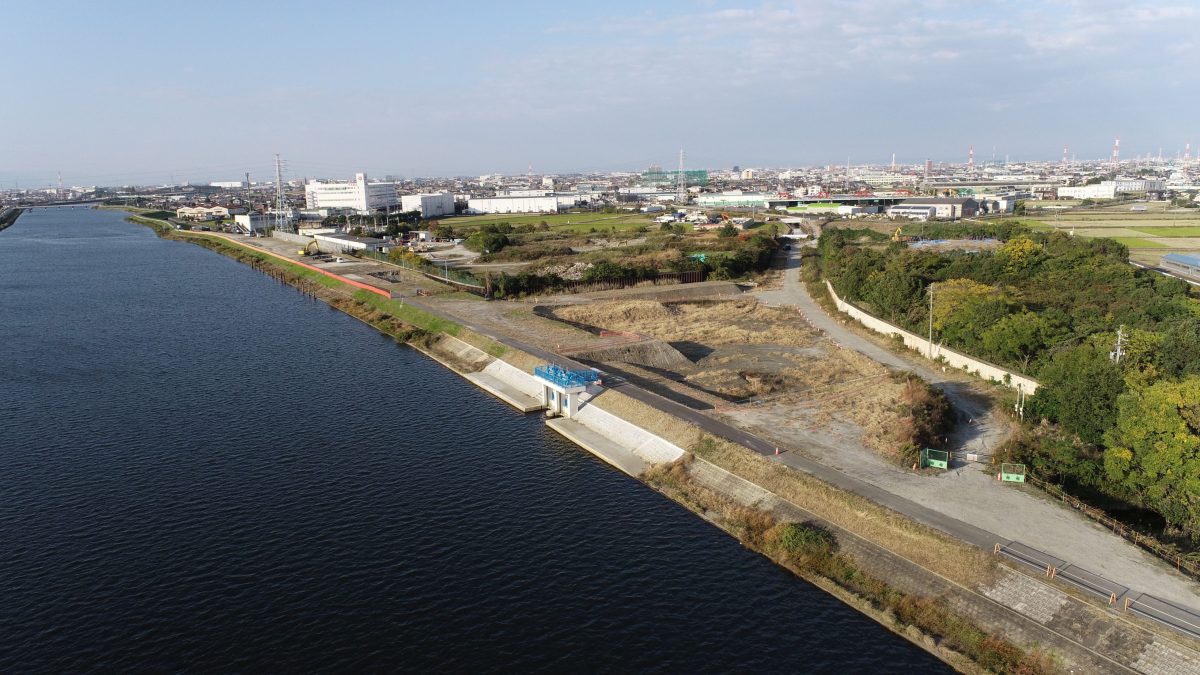

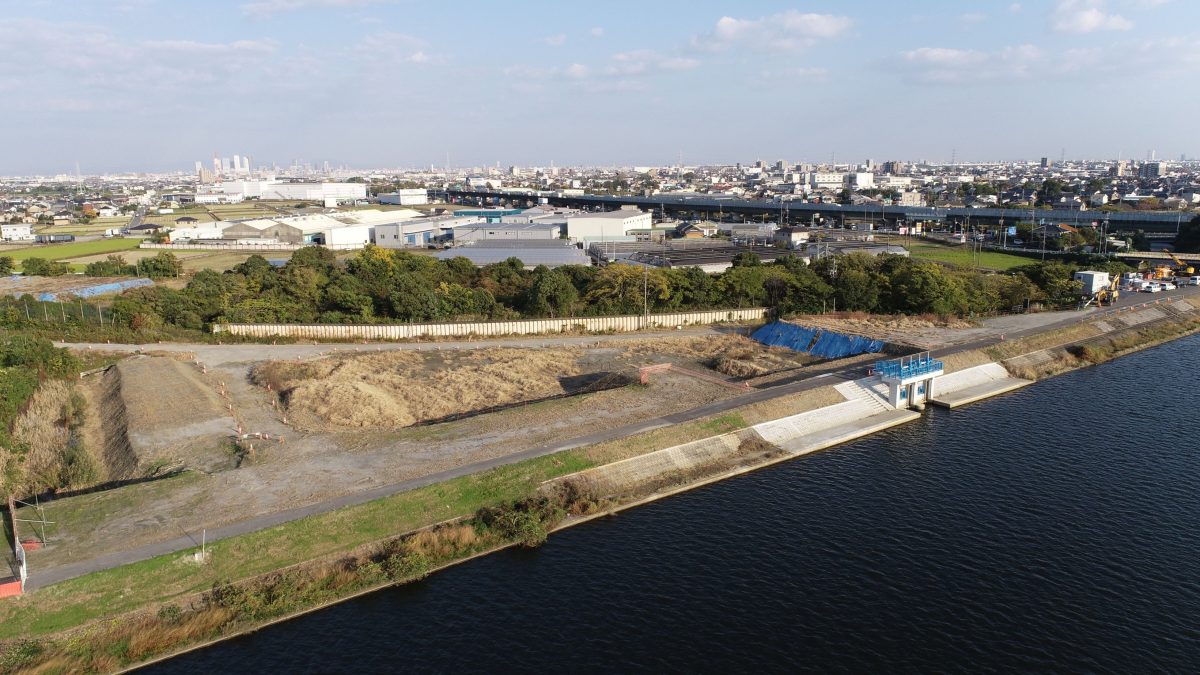

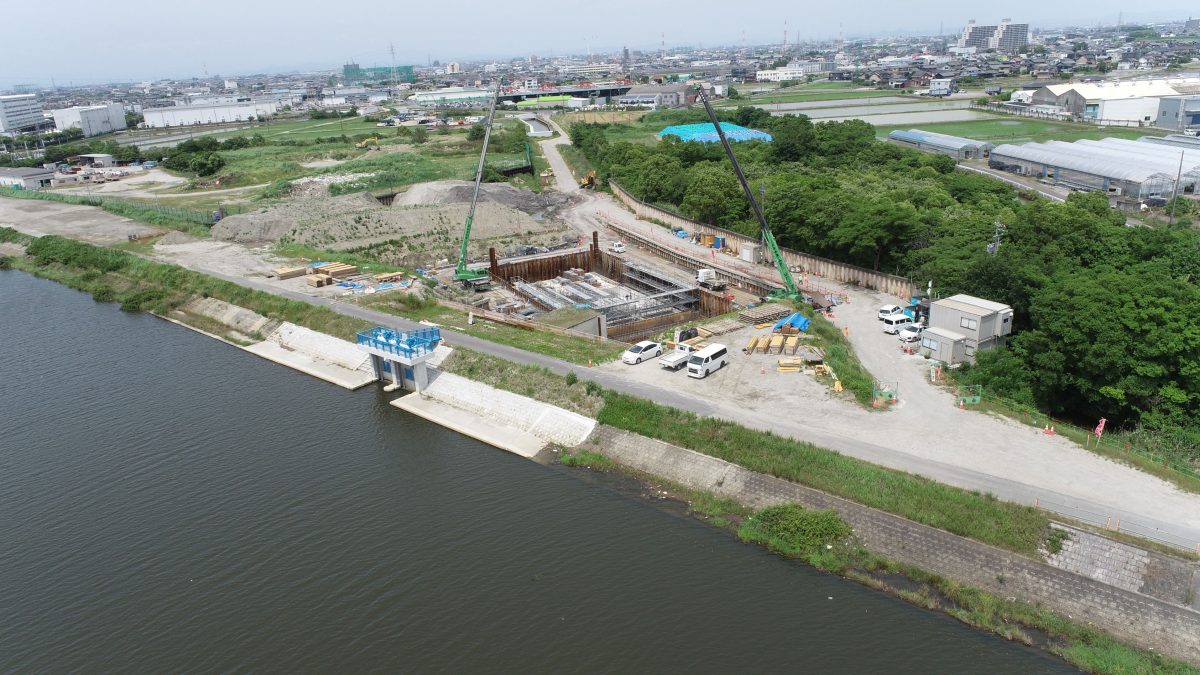

工事着手前
この度、新しい排水機場を築造する工事を行います。
工事期間中、近隣住民の皆様には何かとご迷惑をおかけしますが、安全第一で施工いたしますので、ご理解ご協力いただきますようよろしくお願い申し上げます。
工事着手前
工事着手前
工事着手前

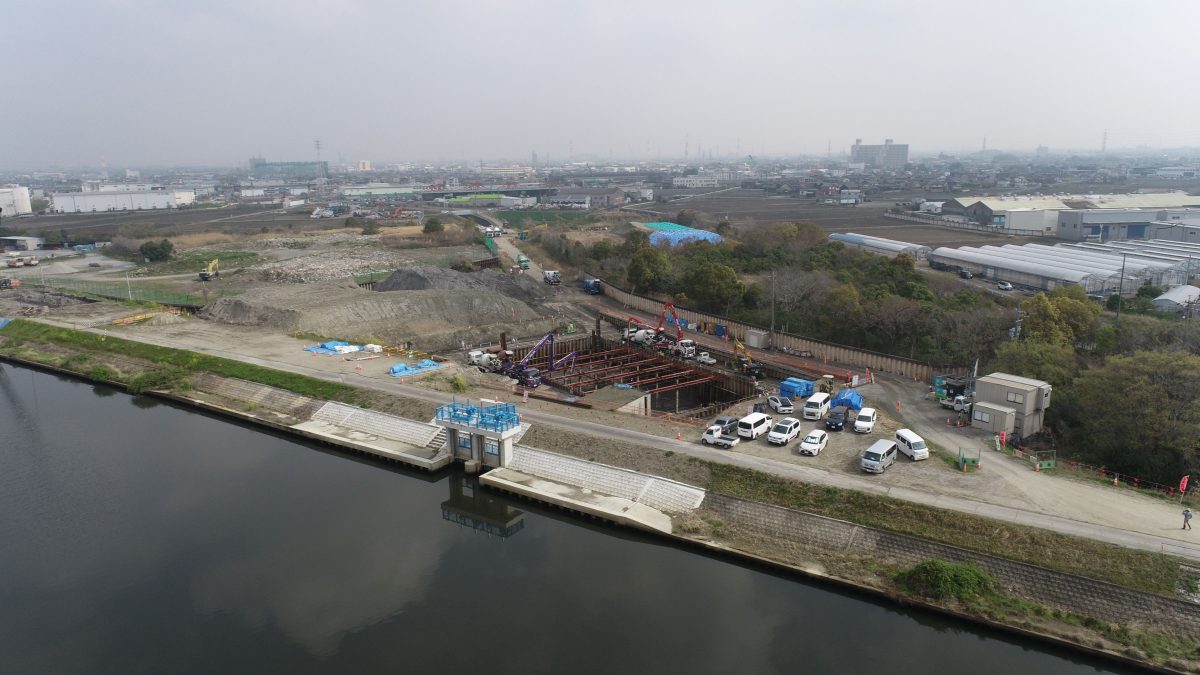

工事説明図
