工事進捗Progress Report

中小河川改良工事(防災安全)(諸桑区間その2)(遠隔臨場・ICT簡易)(R3国補正)

工事分類
道路工事
工事場所
愛知県津島市大字日光地内始め
発注者
愛知県 海部建設事務所
工事期間
2022年8月24日 〜 2023年5月31日
工事名
中小河川改良工事(防災安全)(諸桑区間その2)(遠隔臨場・ICT簡易)(R3国補正)

工事内容

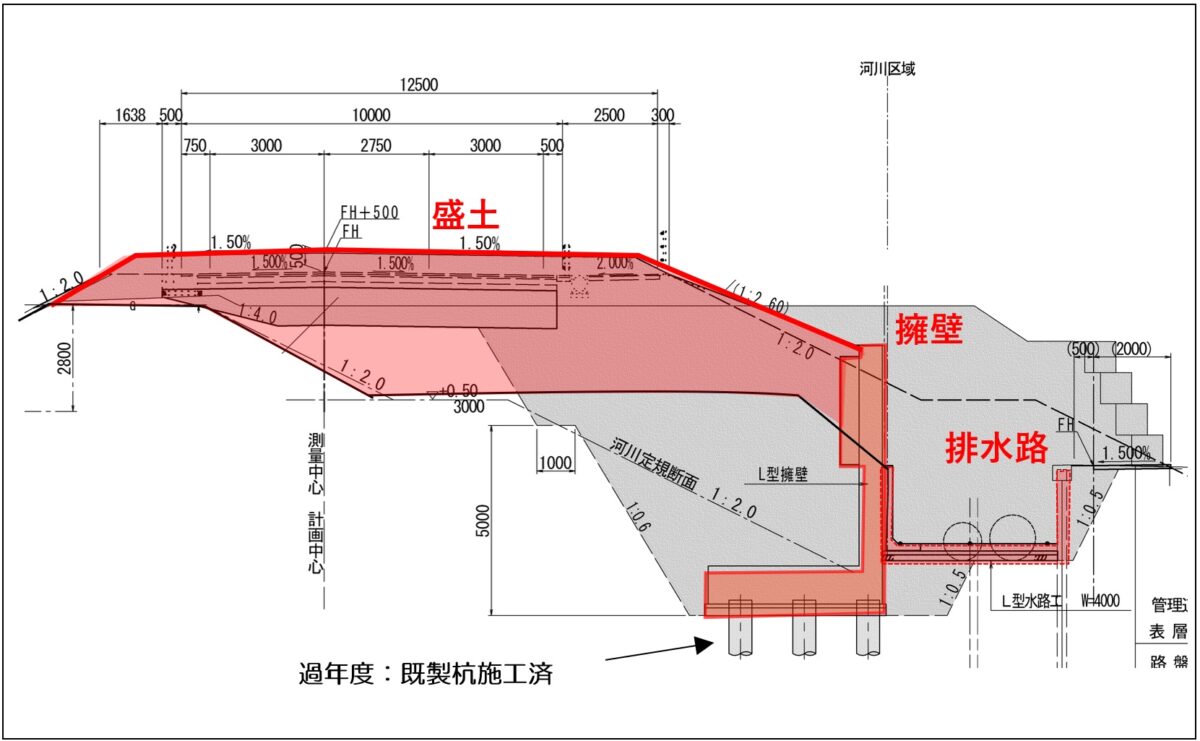

日光川は県下最大級の二級河川であり、この地域は「東海地震に係る地震防災対策強化地域」および「東南海・南海地震防災対策推進地域」に指定されています。
今回は、国土強靭化対策の一環として、浸水被害が発生した場合の救援支援物資の輸送および避難路となる防災道路を整備する工事です。

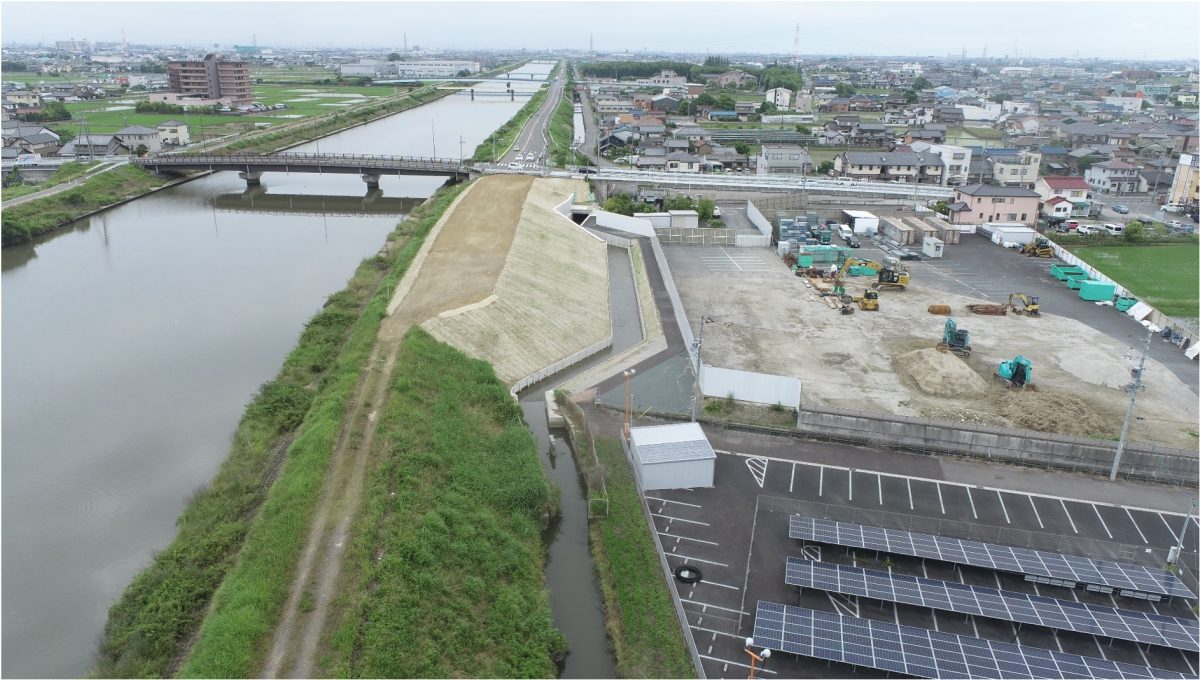

5月:工事状況

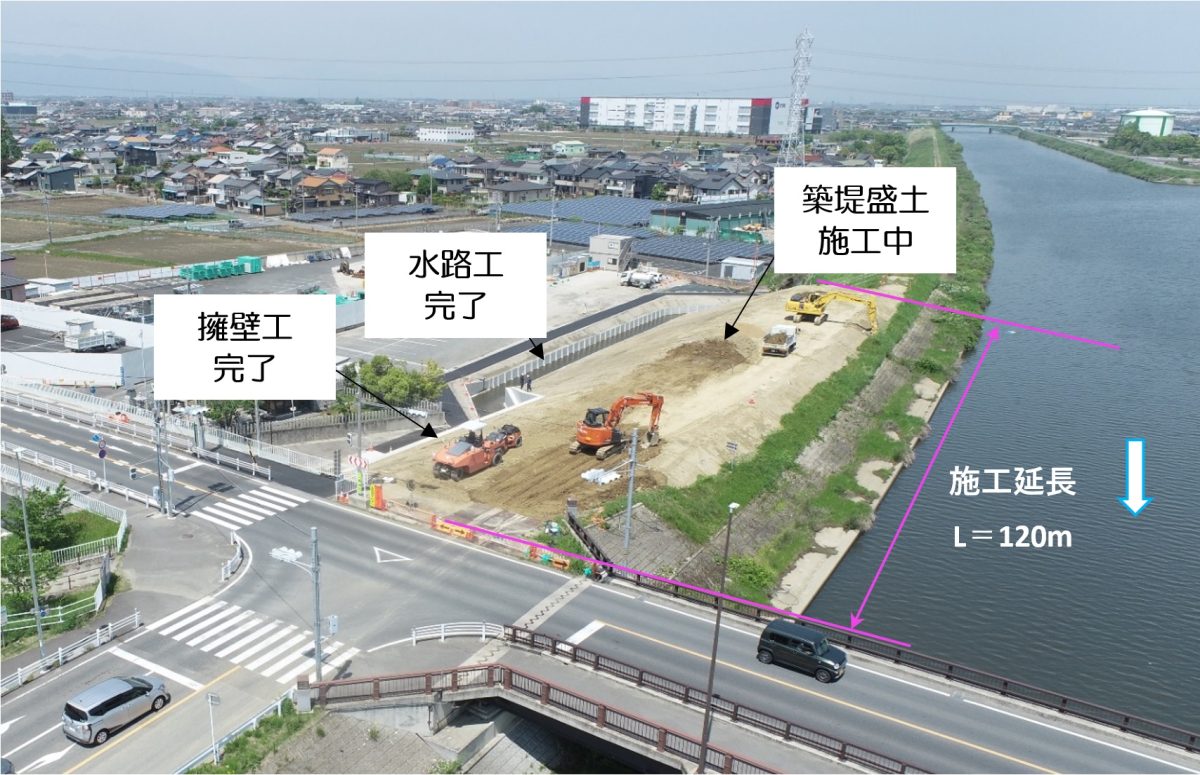

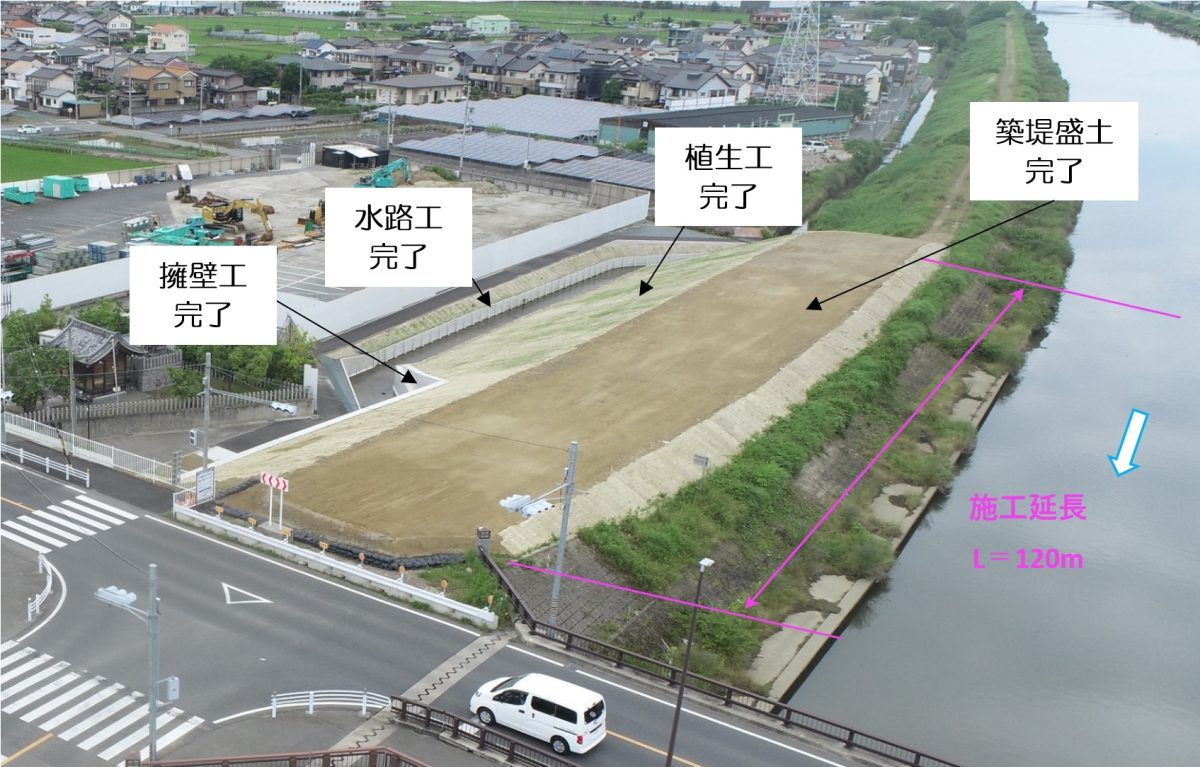

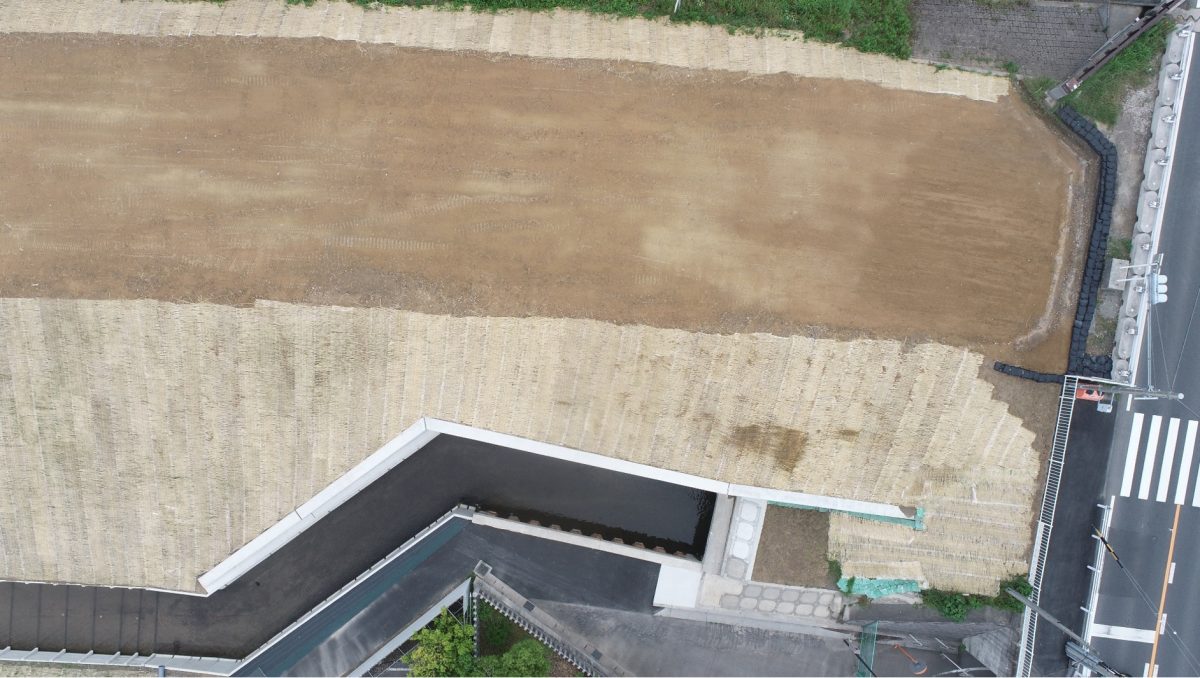

今月は盛土および植生工を行い、無事に完成しました。
近年増加傾向にあるゲリラ豪雨などの悪天候もありましたが、無事故無災害で現場を終えることができ嬉しく思います。
工事期間中、ご理解とご協力をいただきました地域住民の皆様や関係者の皆様に心より感謝申し上げます。

4月:工事状況

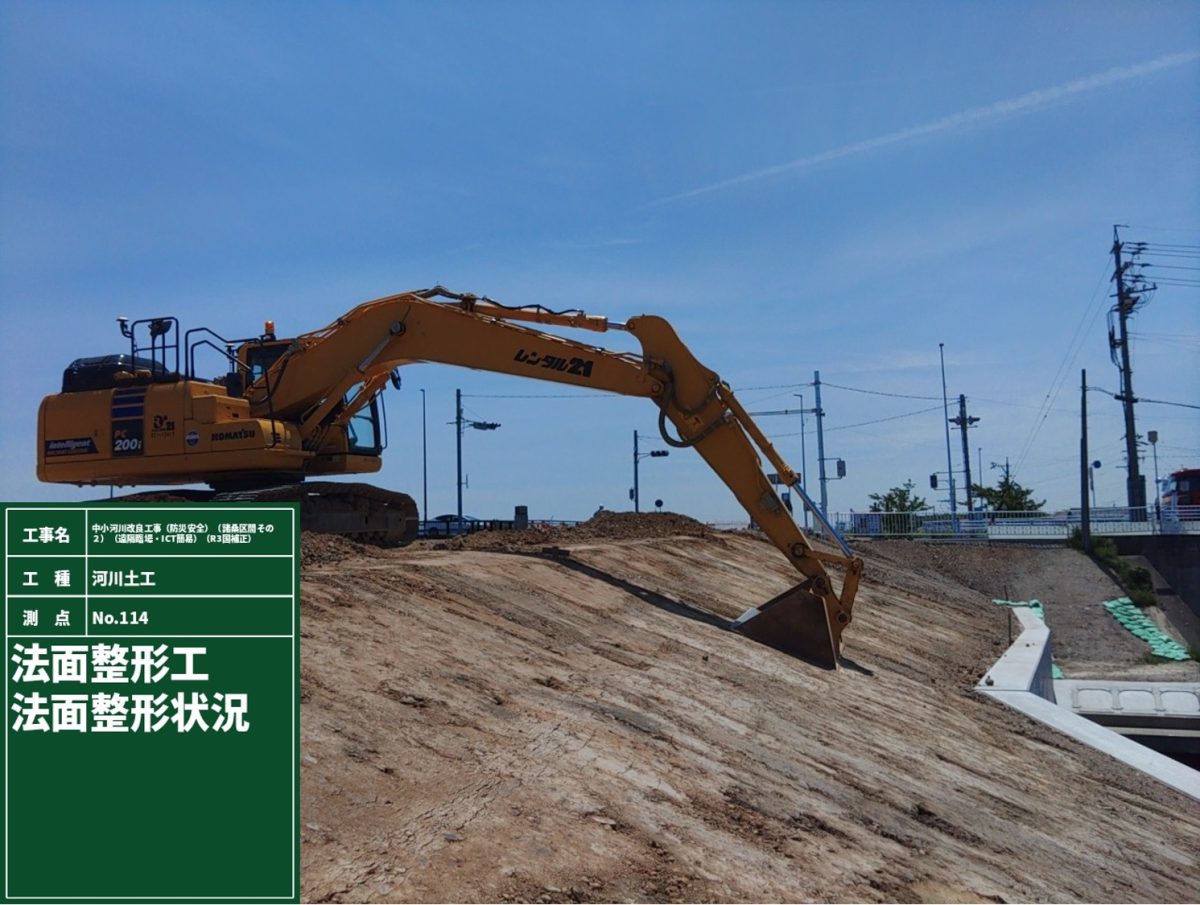

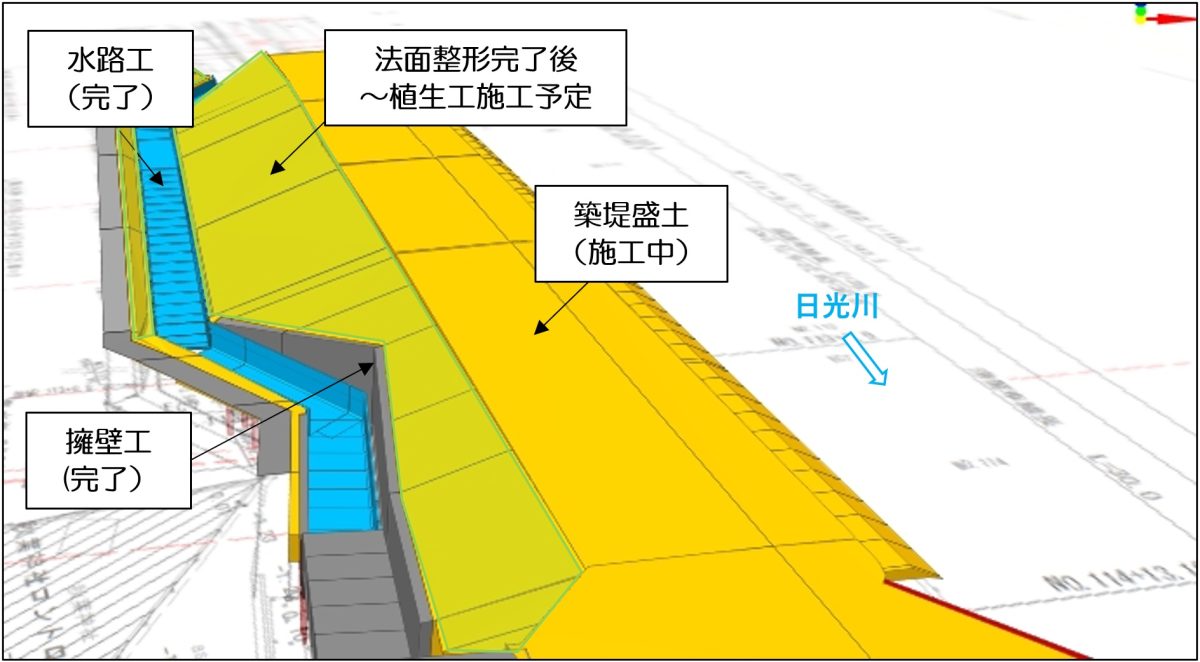

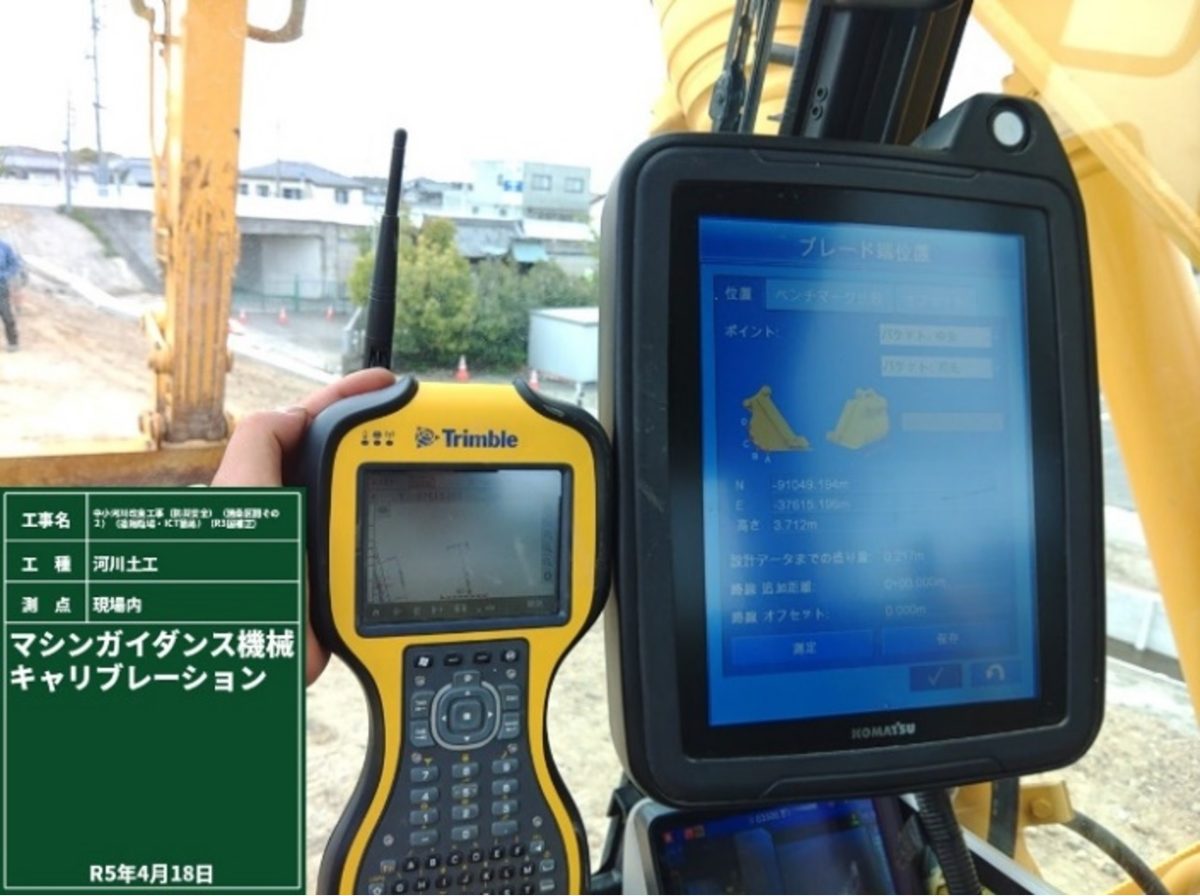

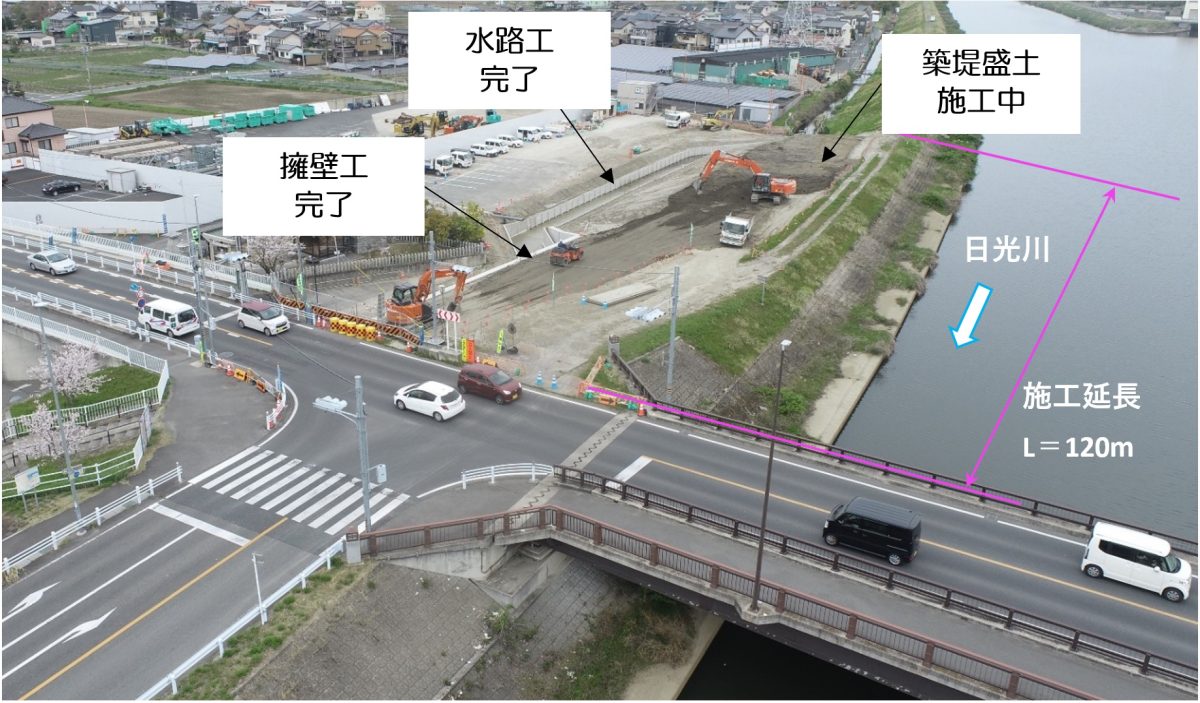

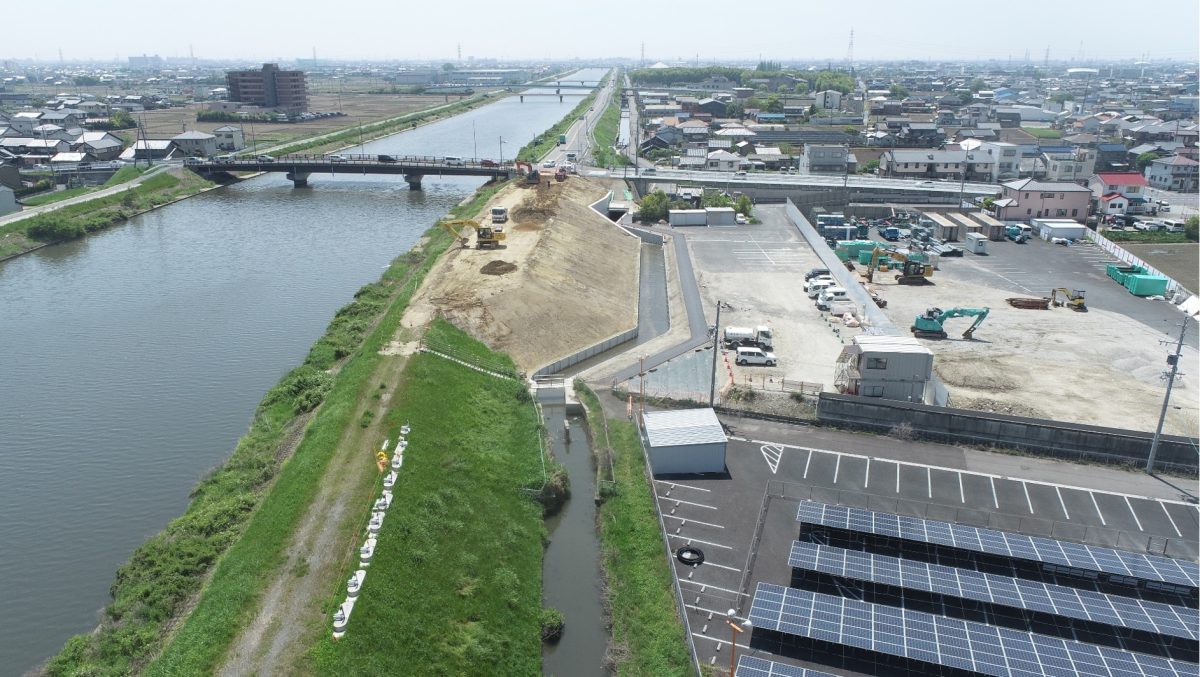

今月からは、盛土工に付随し、法面整形をICT機械(マシンガイダンス)にて施工中です。

3月:工事状況

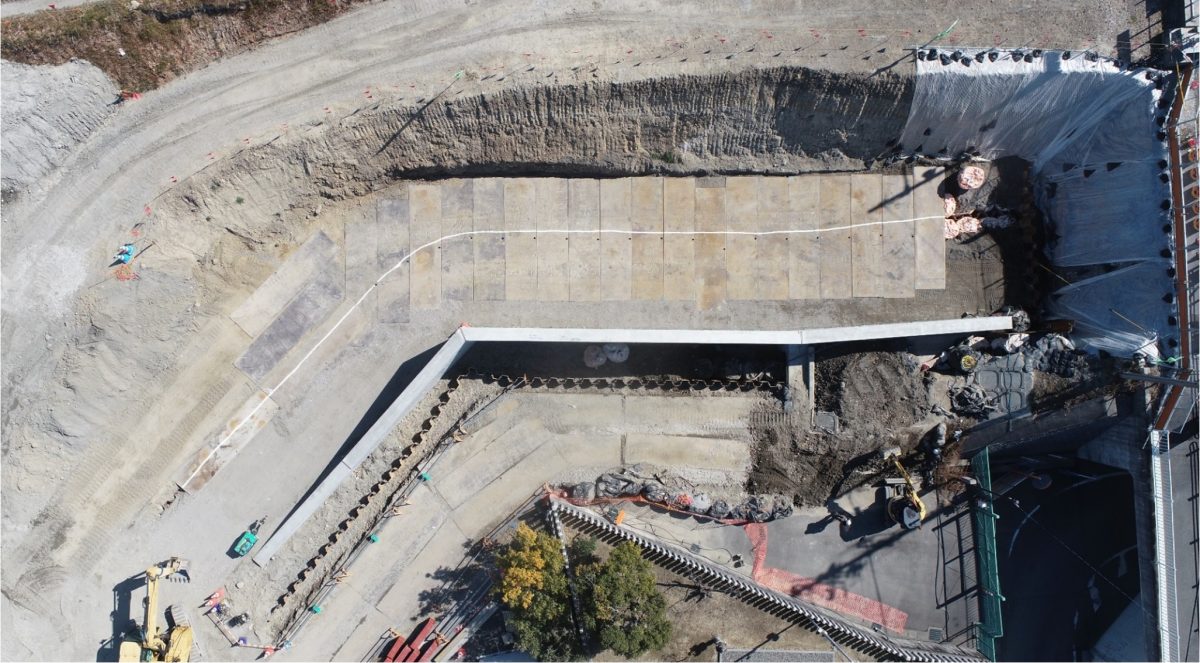

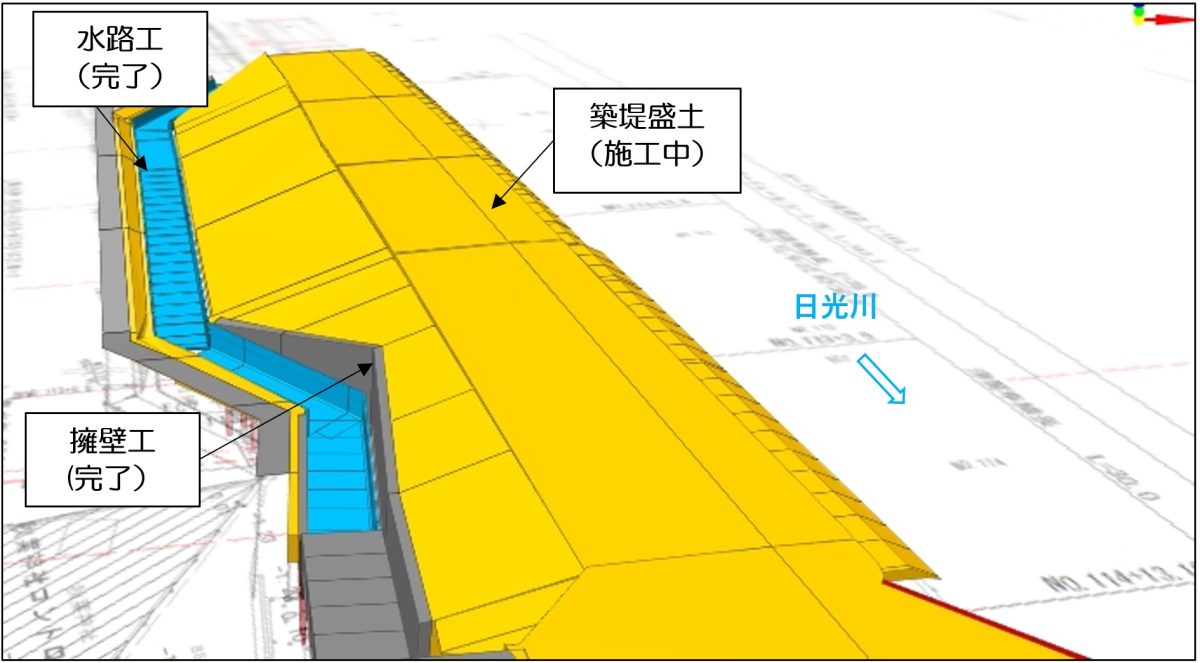

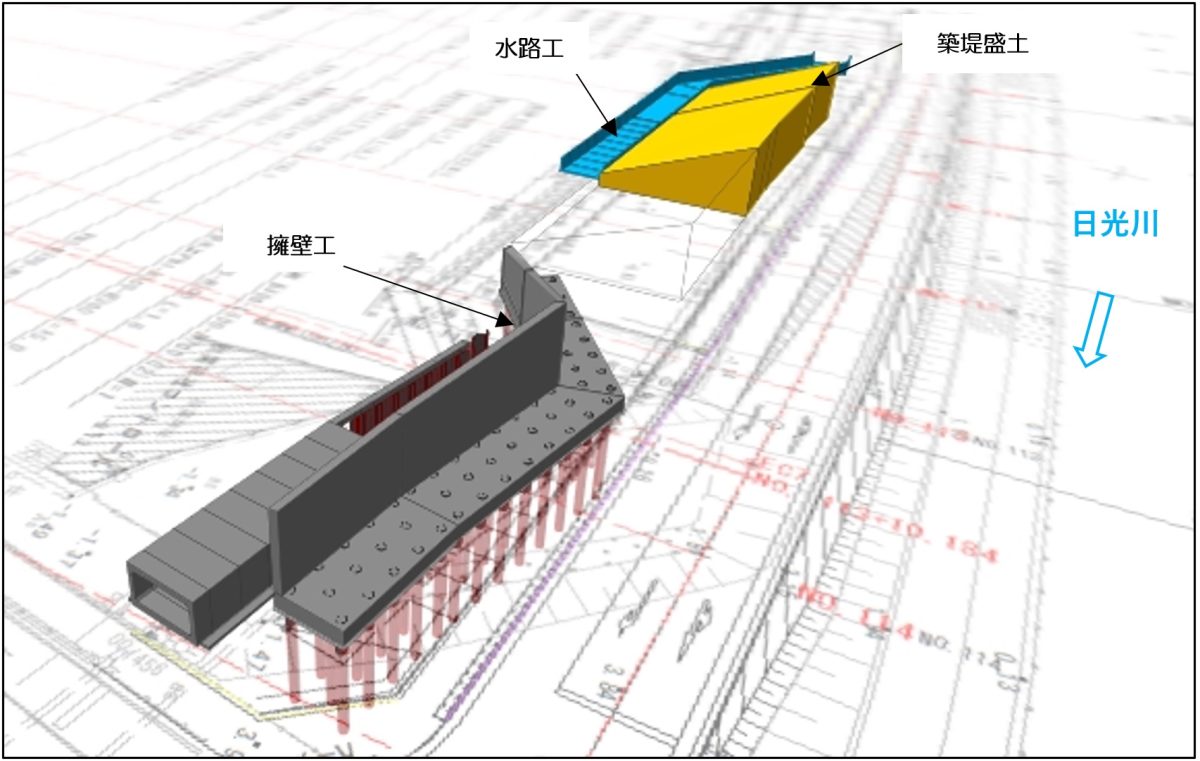

今月は排水工が完了し、築堤盛土を行いました。

2月:工事状況

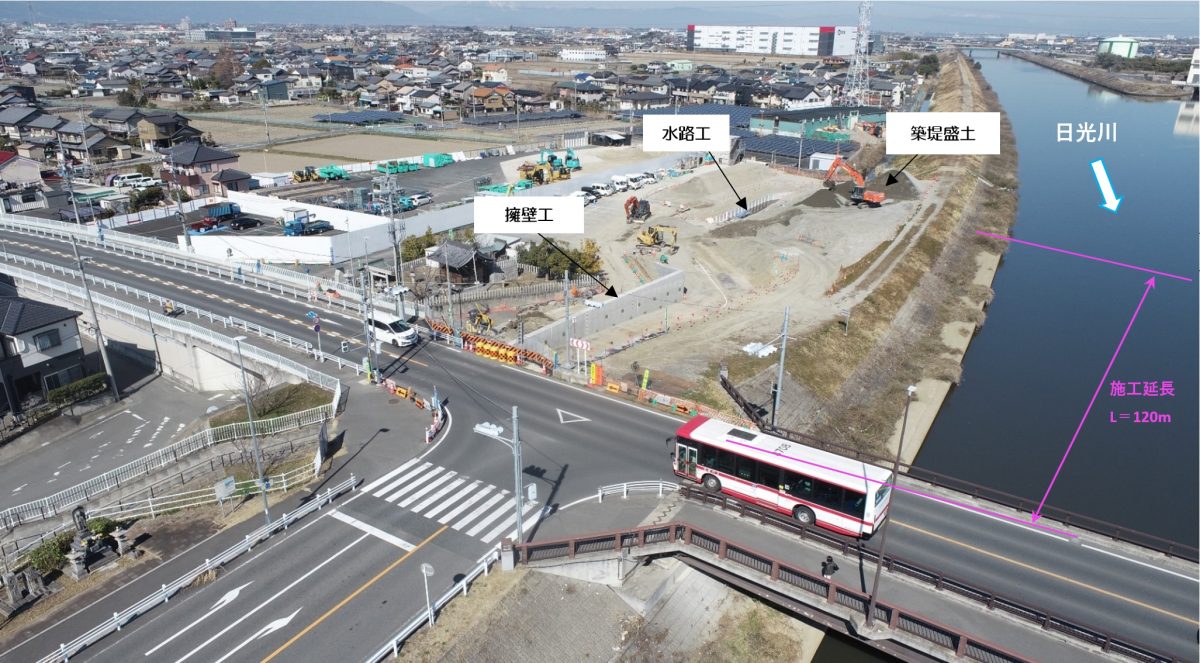

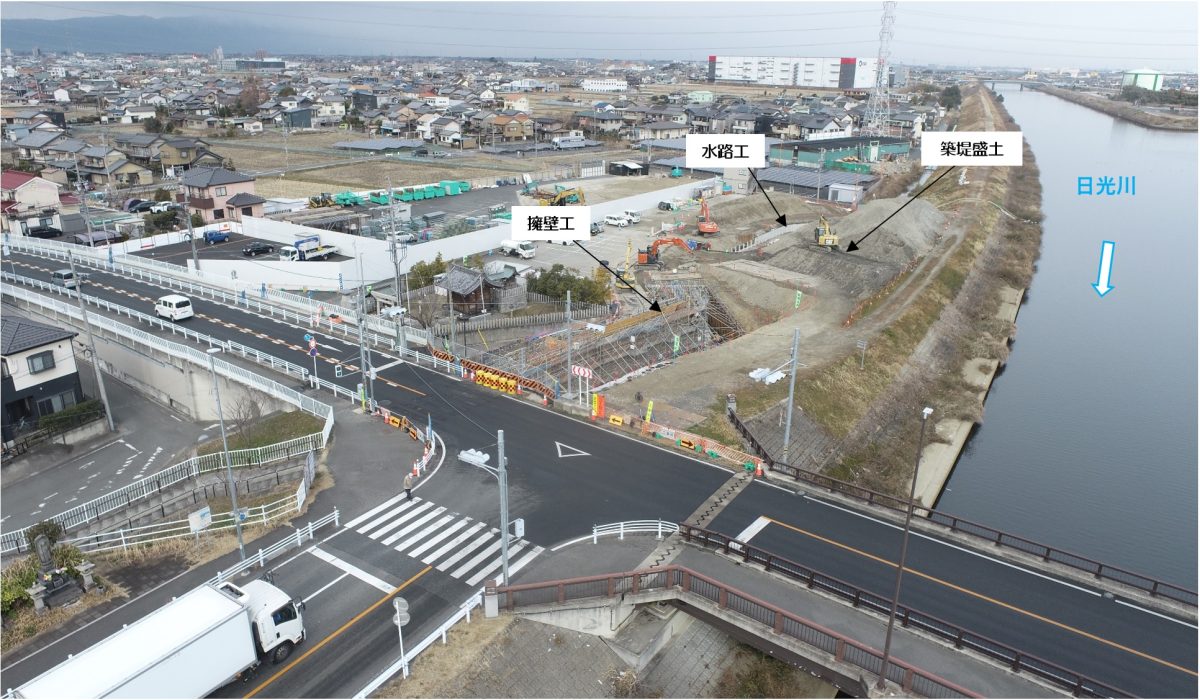

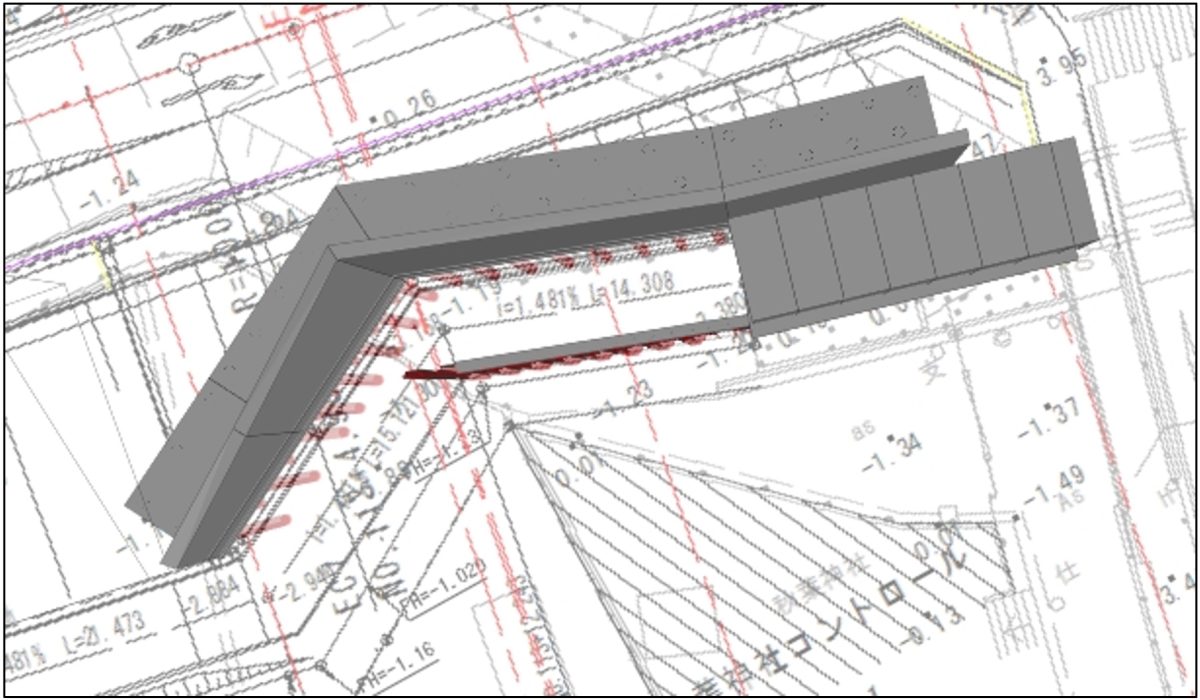

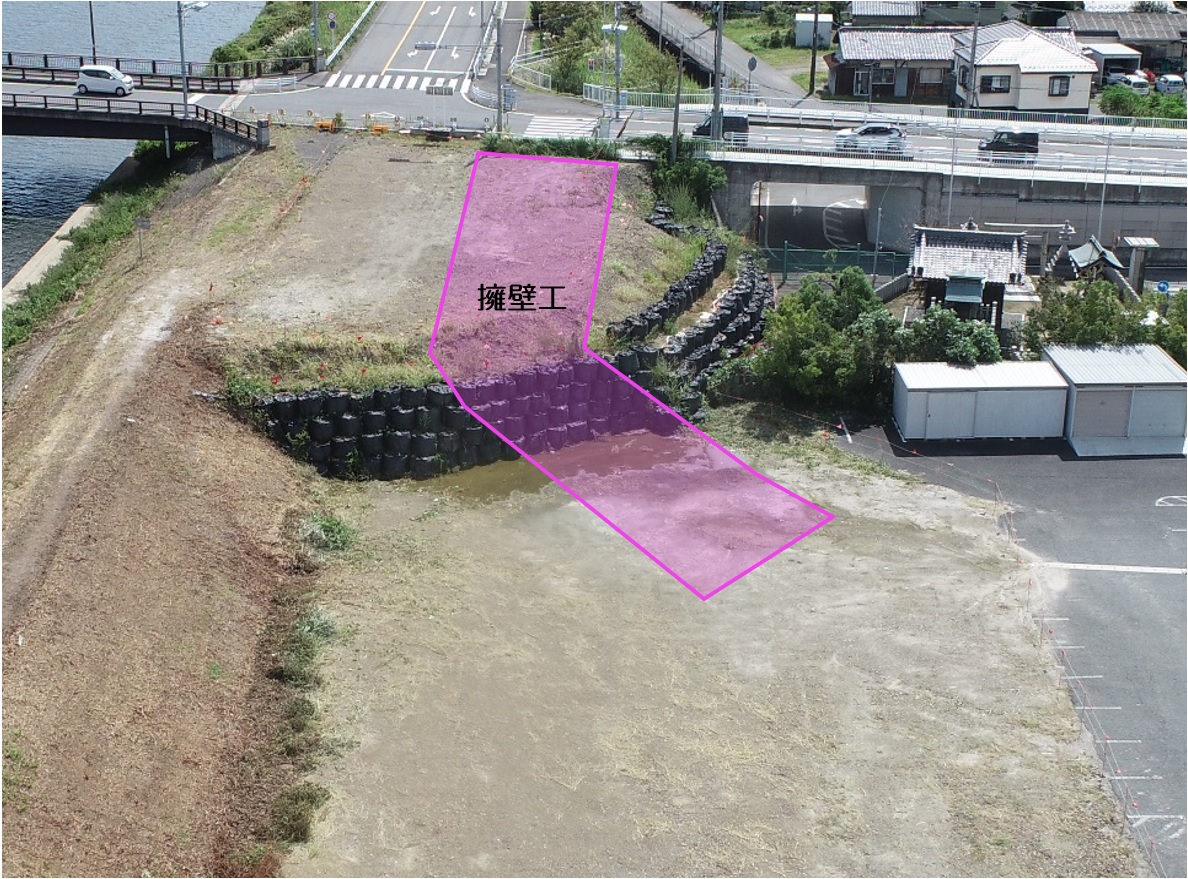

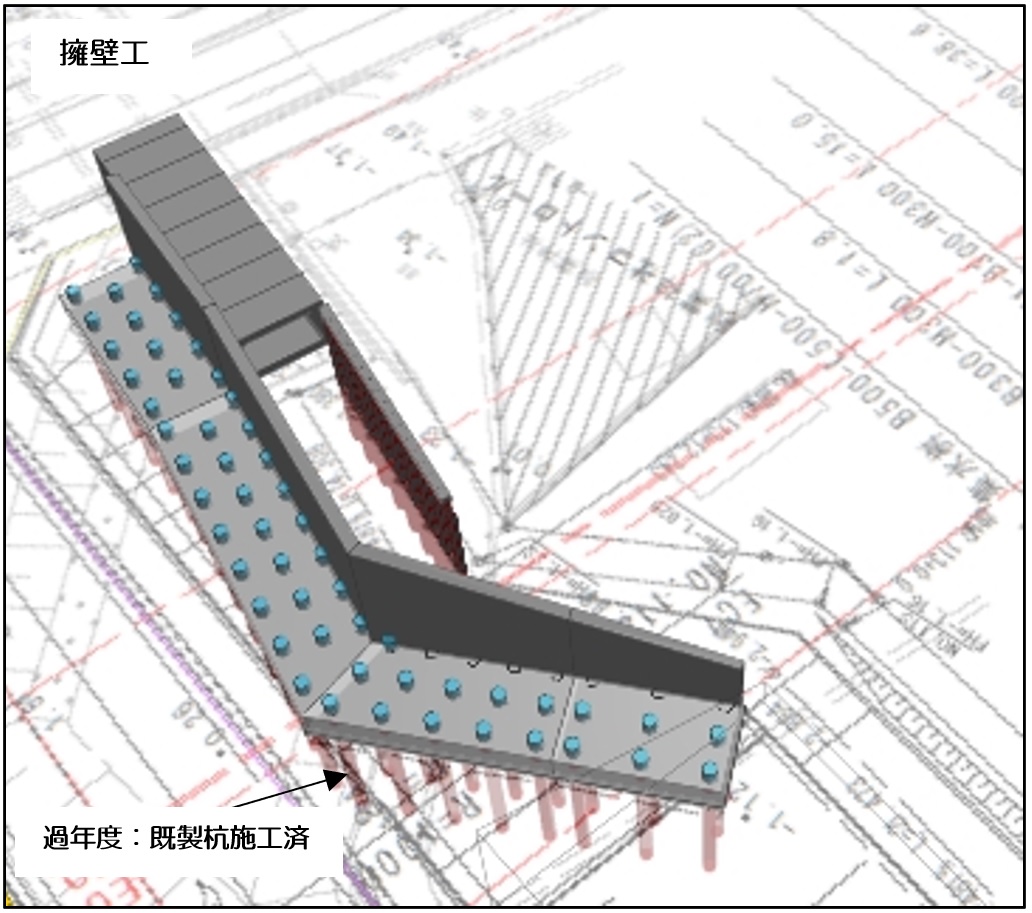

今月は、擁壁工の施工が完了しました。
来月は、排水工の完了を目標とし、合わせて構造物の埋戻し、築堤盛土を行う予定です。

1月:工事状況

今月は、擁壁工の施工を進め、2月上旬に完成する予定です。
完成後は、構造物の埋戻し、仮設材の撤去を行う予定です。

12月:工事状況

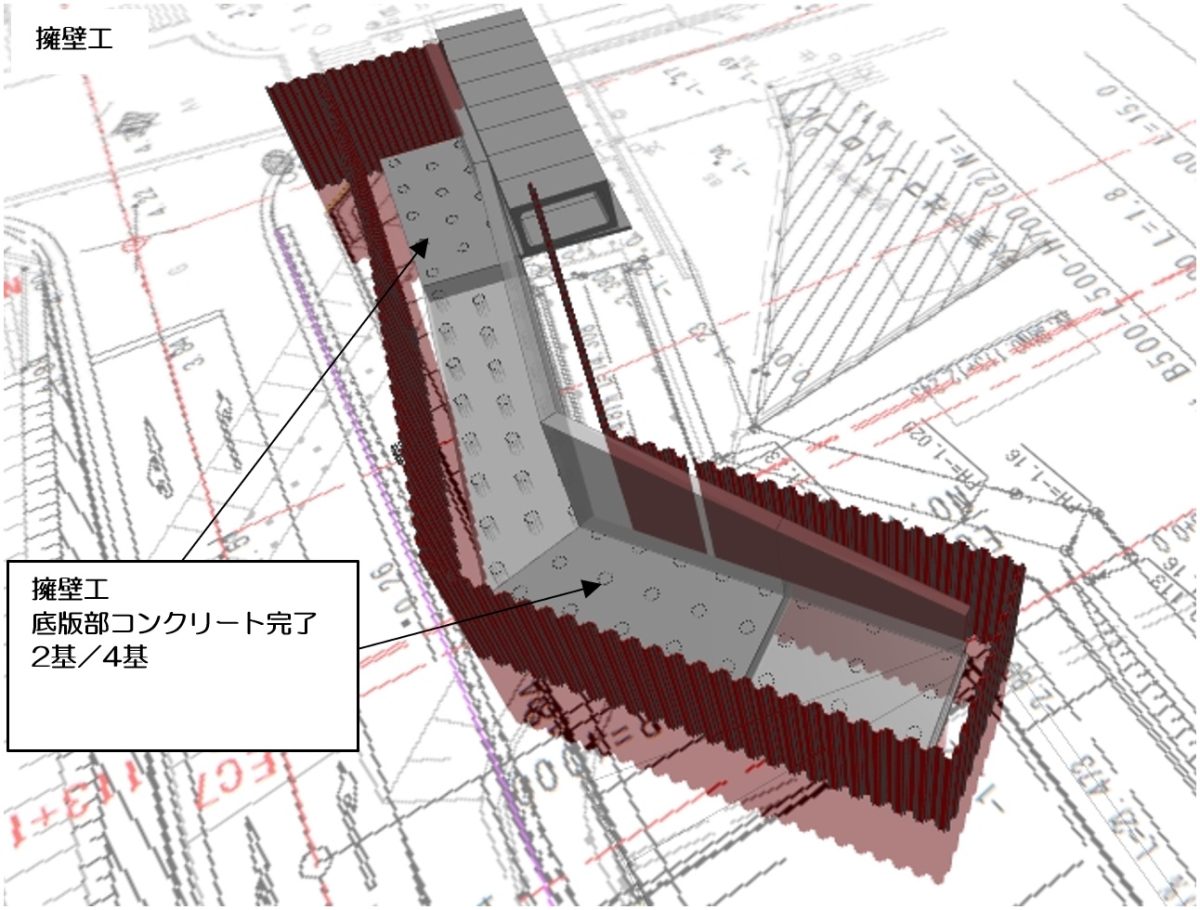

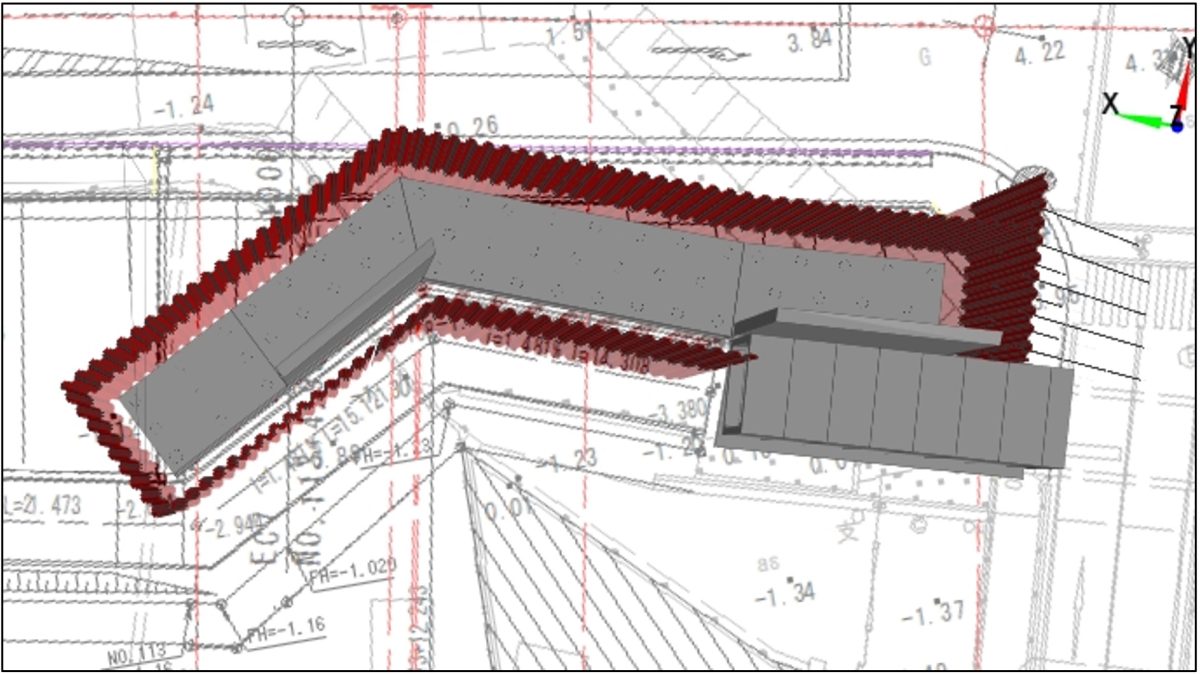

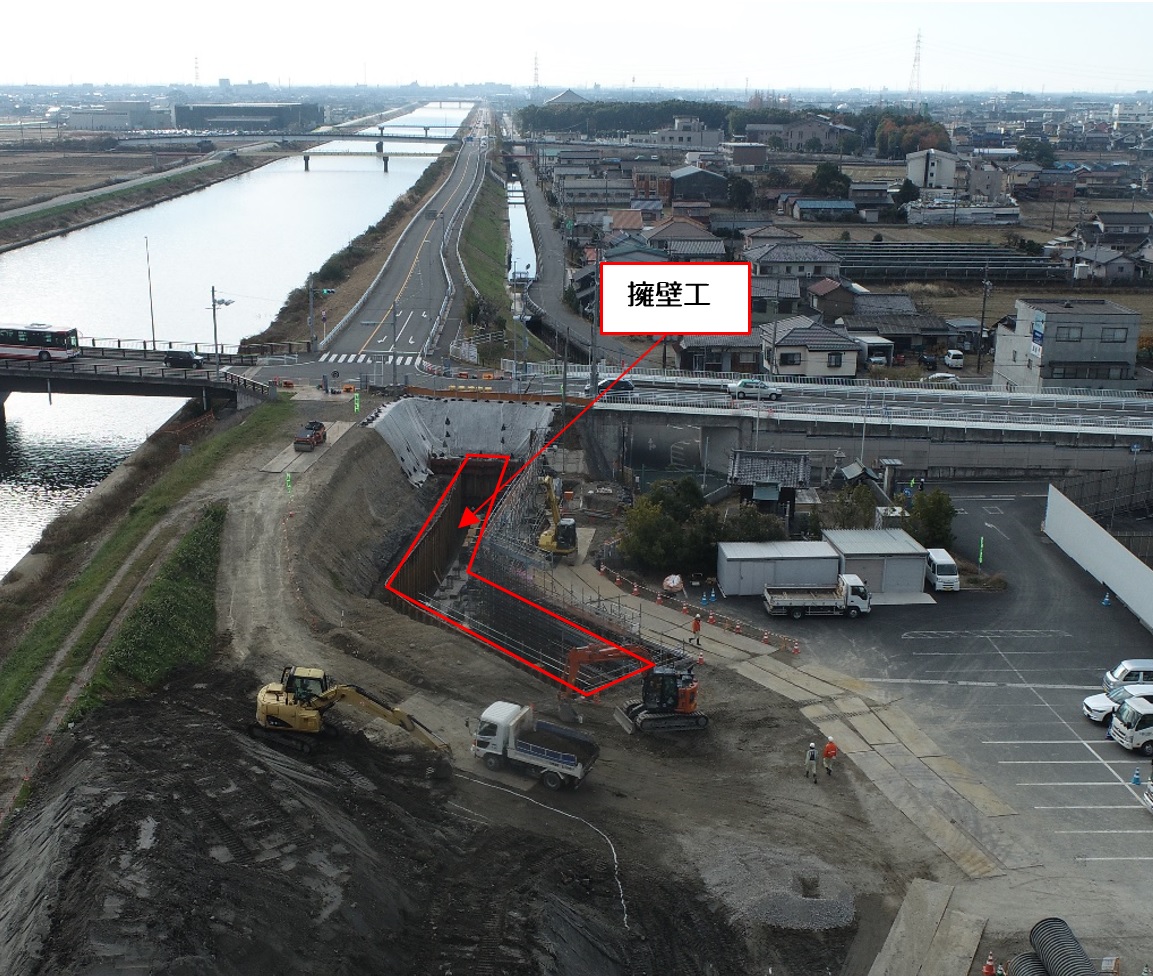

今月は、擁壁工の底版コンクリート(4基の内2基)が完成しました。
今後は側壁(幅員0.6m×高さ3.1m~6.2m)を構築していきます。高所作業が頻繁になり、危険度も増しますが、安全第一で施工を進めていきます。

11月:工事状況

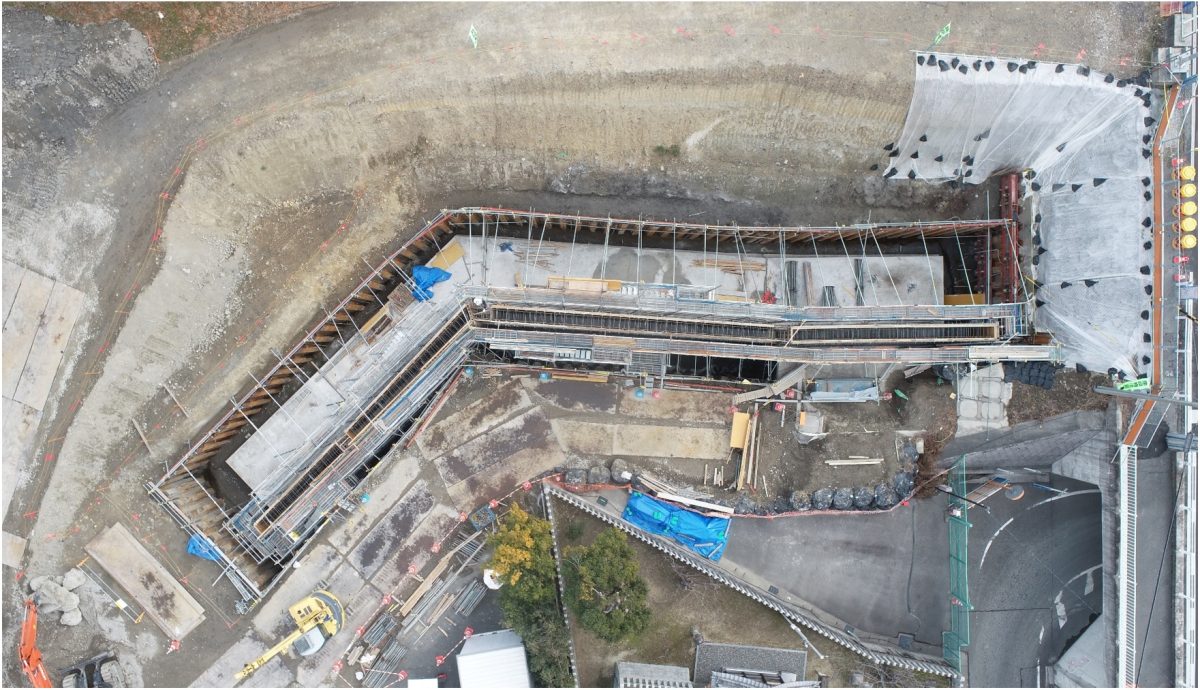

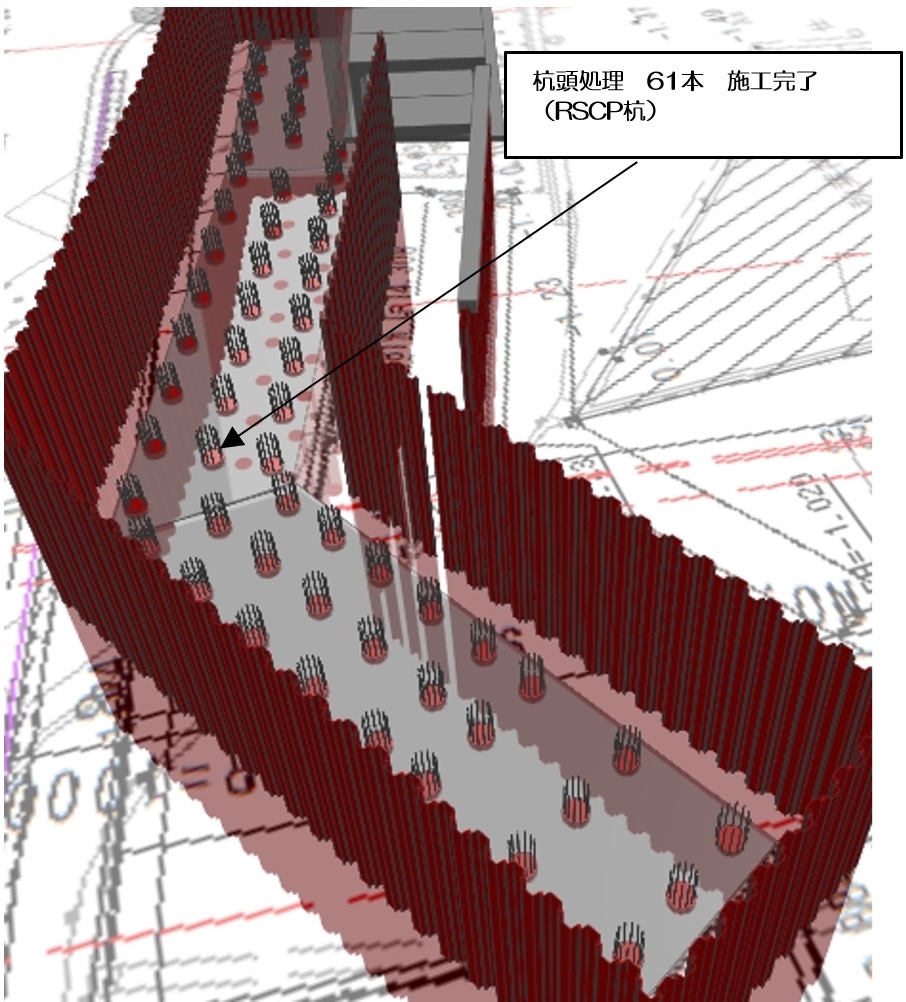

今月は、擁壁工を施工するために必要な仮設工事が完了し、過年度工事のRSCP杭頭部を撤去して擁壁工床掘を進めています。

10月:工事状況

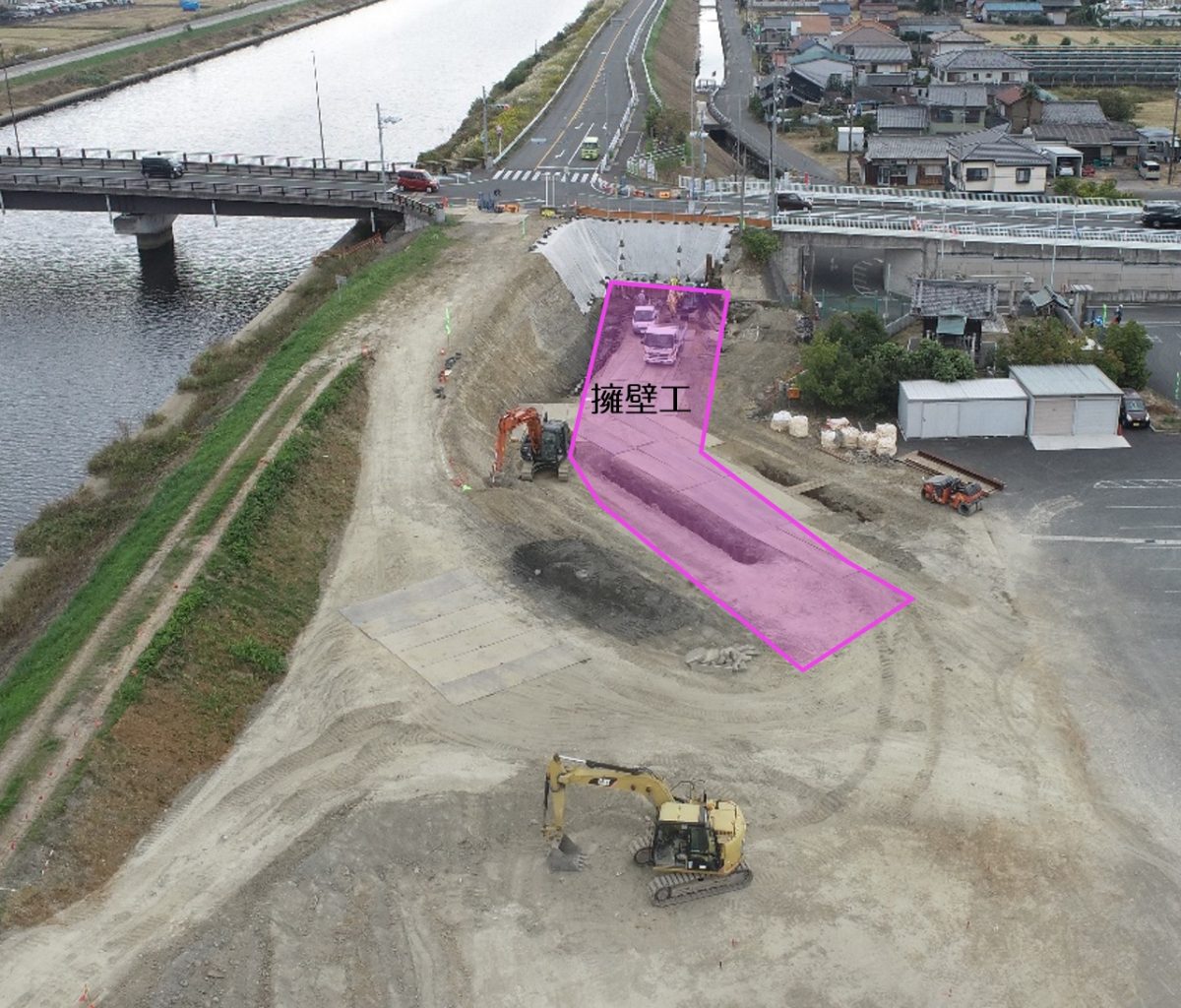

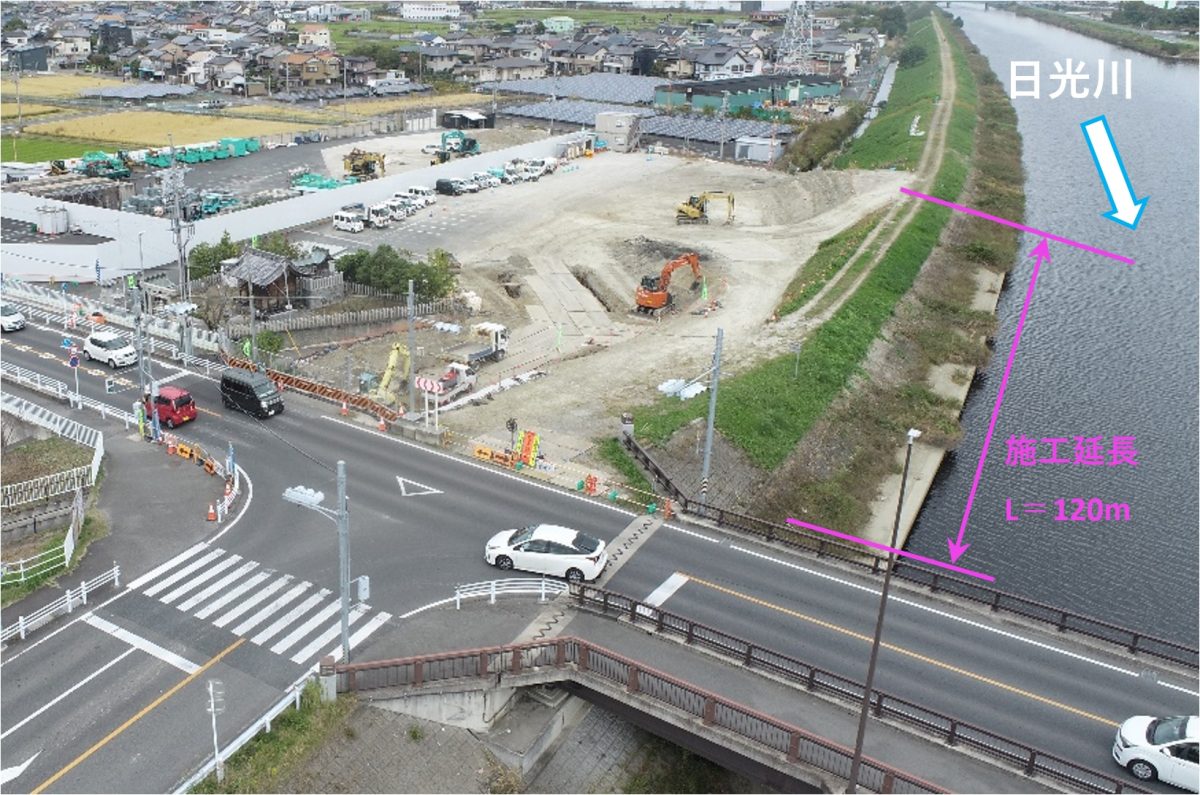

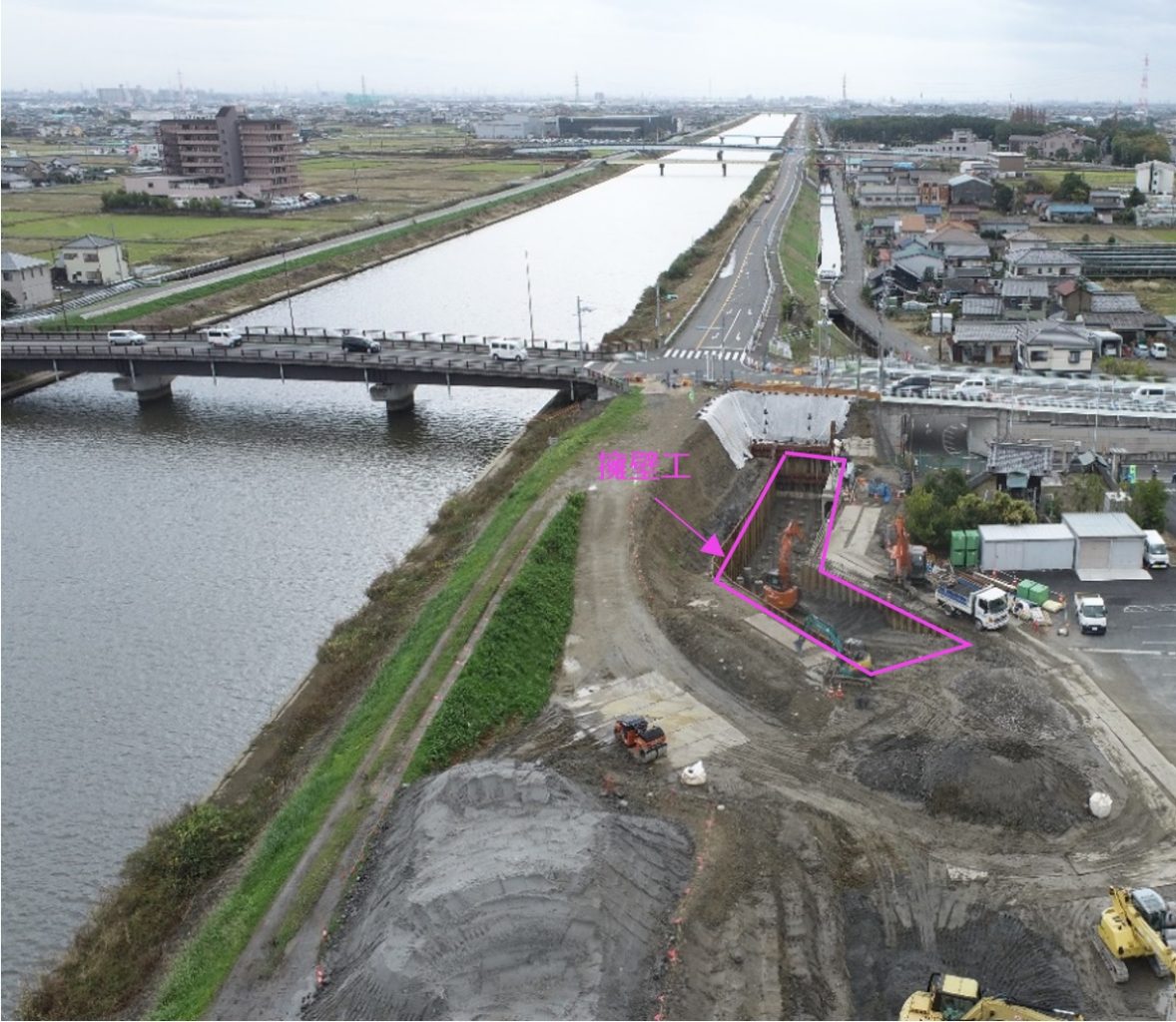

今月より施工を開始しました。現在、擁壁工を施工するために必要な仮設工事を進めています。

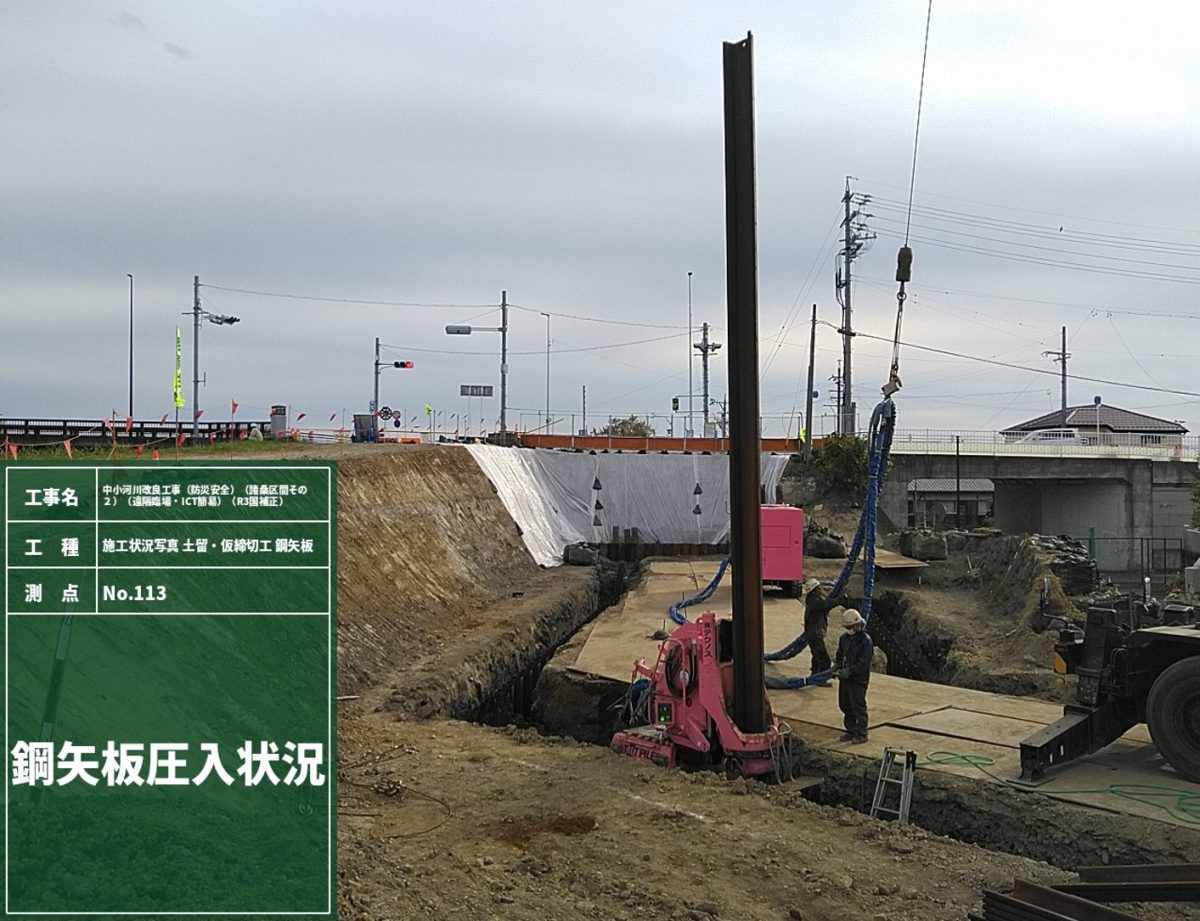

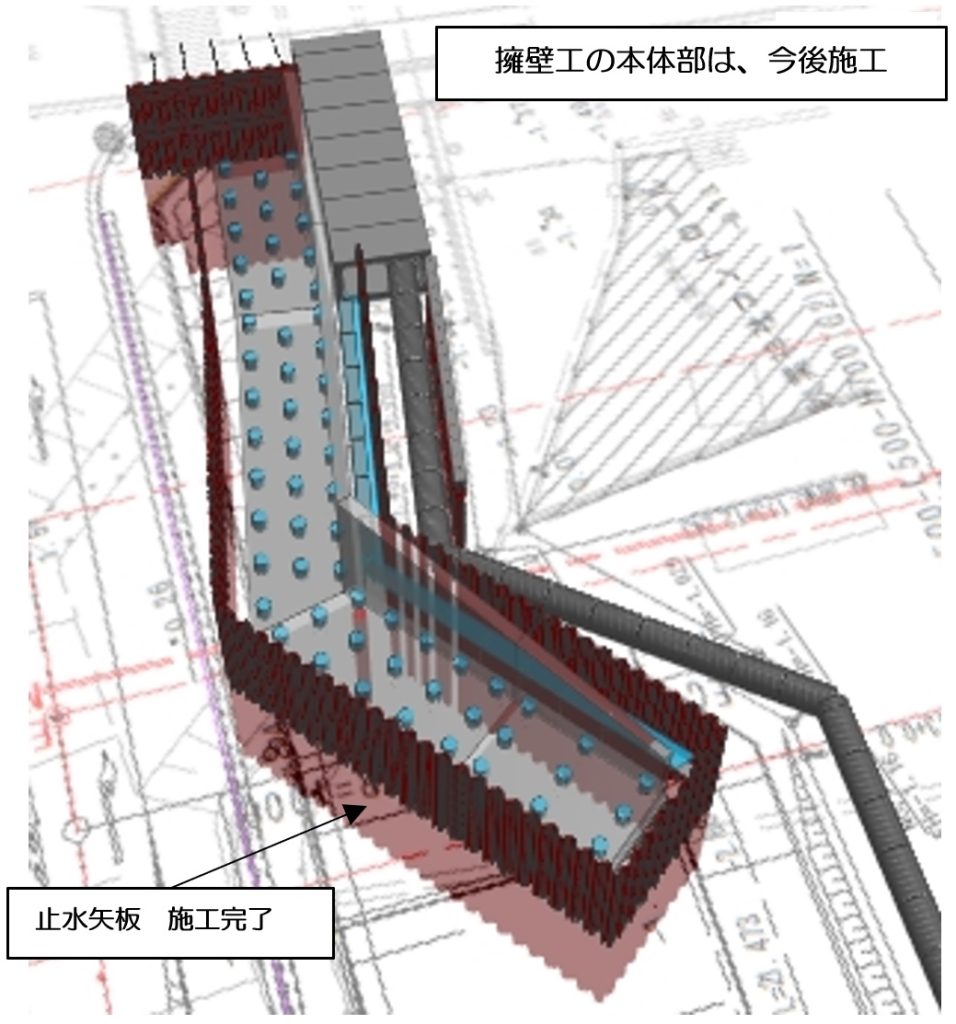

この仮設工事は、止水矢板施工を行い、外部からの水の侵入防止と施工ヤードの確保が目的です。

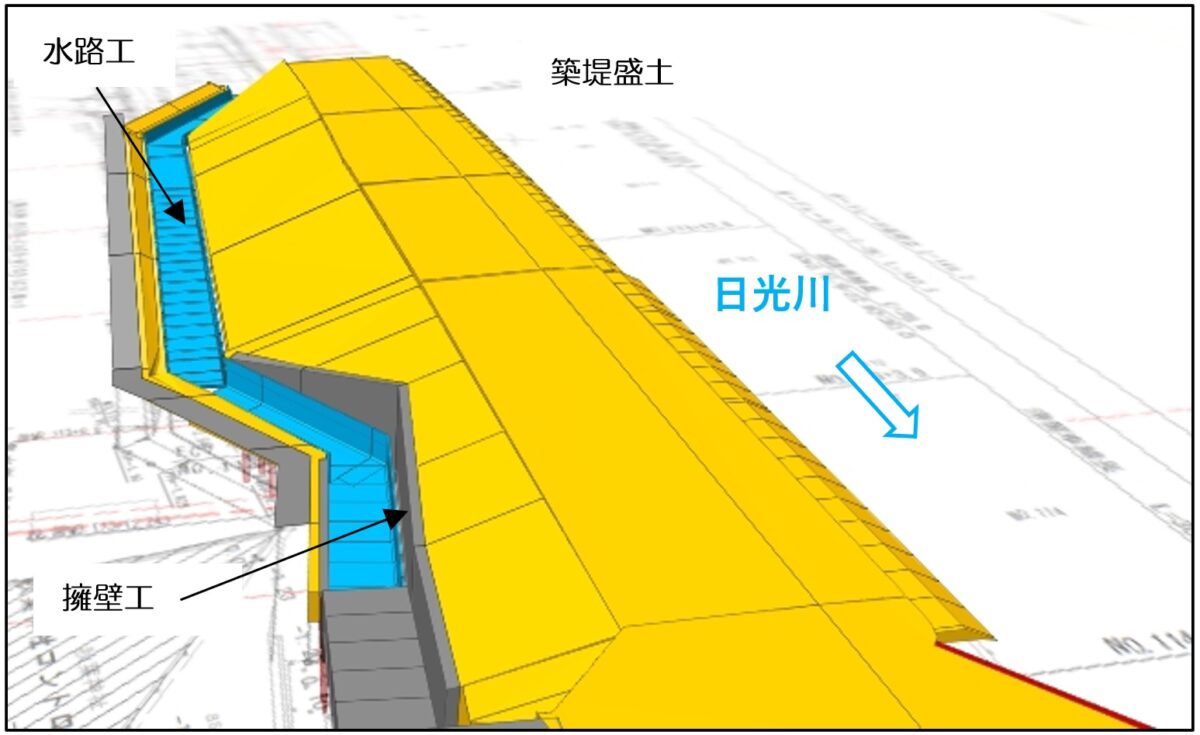

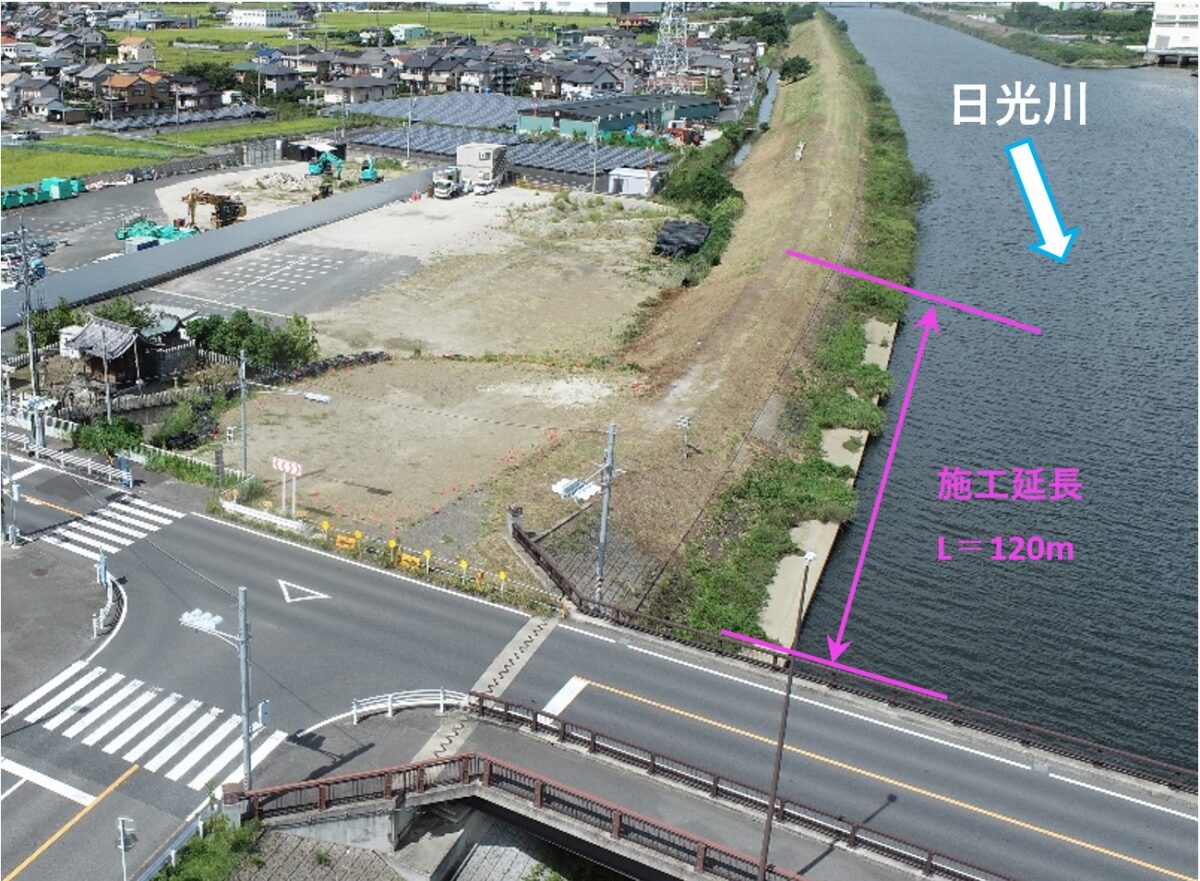

工事着手前

この度、日光川右岸堤防において、防災道路を整備する工事を行います。
工事期間中、近隣住民の皆様には何かとご迷惑をおかけしますが、安全第一で施工いたしますので、ご理解ご協力いただきますようよろしくお願い申し上げます。
