たん水防除事業 新立田輪中地区 北部排水機場 機場工及び送水路工その2工事
- 工事分類
- 農業農村整備工事
- 工事場所
- 愛知県愛西市戸倉町地内
- 発注者
- 愛知県 海部農林水産事務所
- 工事期間
- 2021年10月16日 〜 2022年7月29日
- 工事名
- たん水防除事業 新立田輪中地区 北部排水機場 機場工及び送水路工その2工事
工事内容
本地区は、一級河川木曽川に沿った地域であり、水田地帯です。流域内開発による流出量の増加や経年変化による排水機の能力低下等から、近年では降雨時における湛水被害が発生する恐れがあります。
このため、本事業では、湛水被害を軽減・解消させ、農業経営の安定と農業の維持を図るとともに、防災力を向上させるため、排水機場を新設します。
本工事では、排水機場の下部工、吐出水槽、木曽川への送水路の一部を構築します。

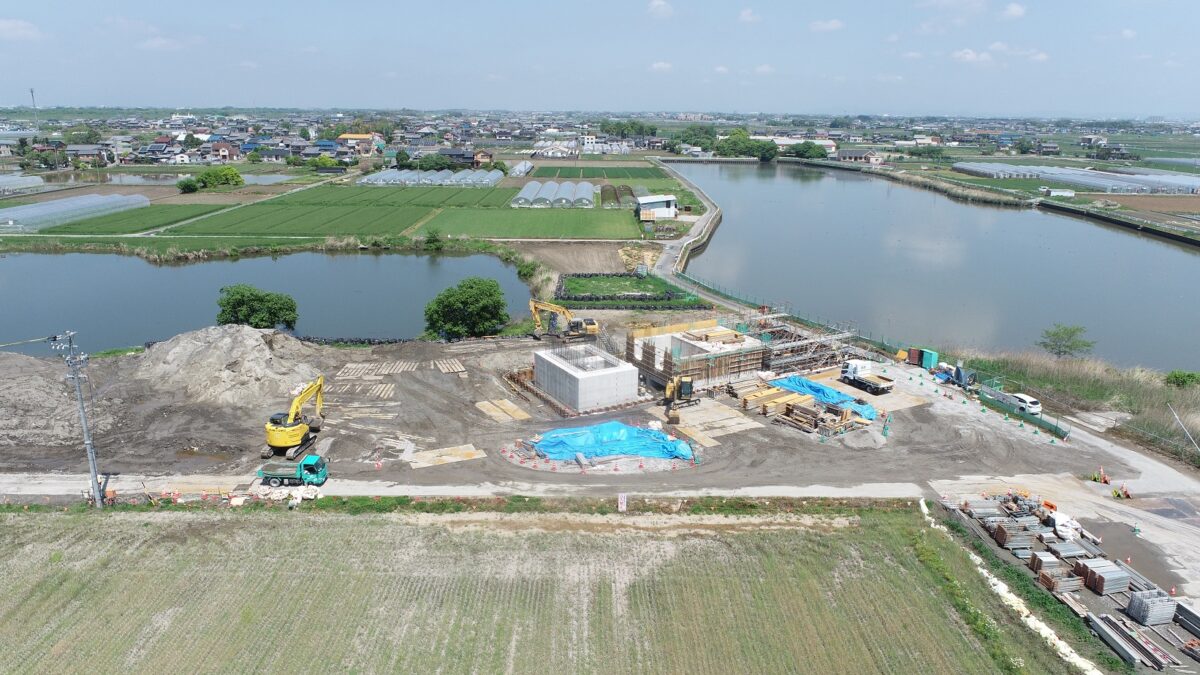

5月:工事状況

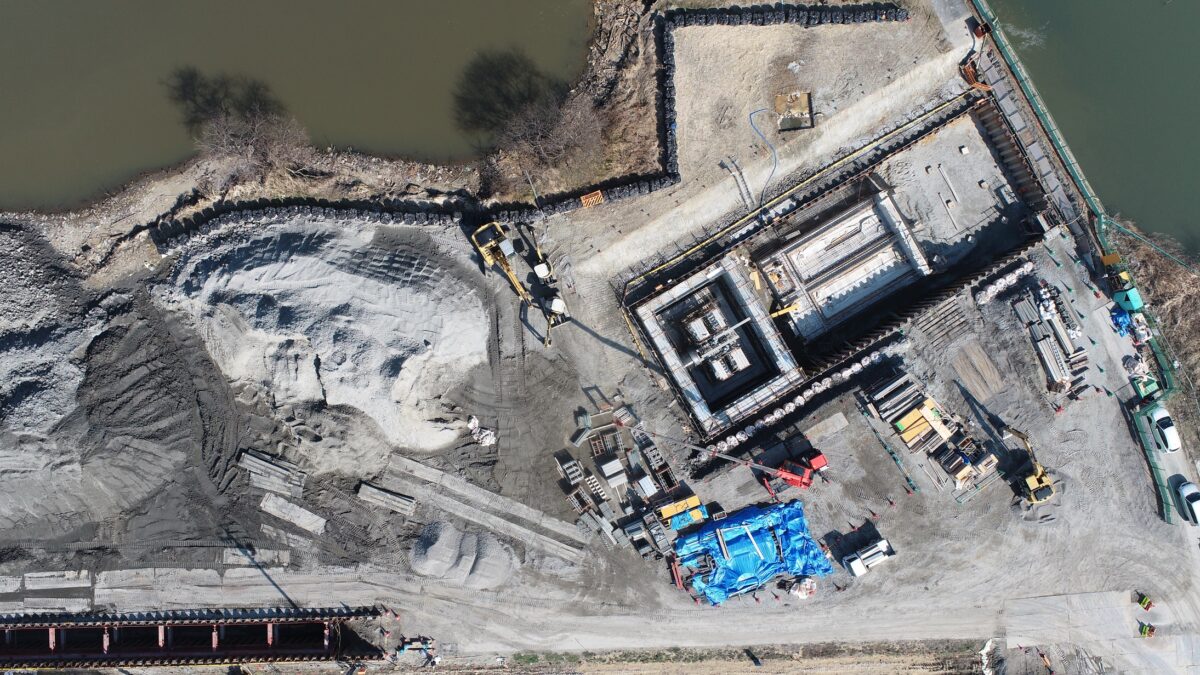

今月は、吞口水槽において頂版部の①鉄筋組立、②型枠組立、③コンクリート打設を行いました。

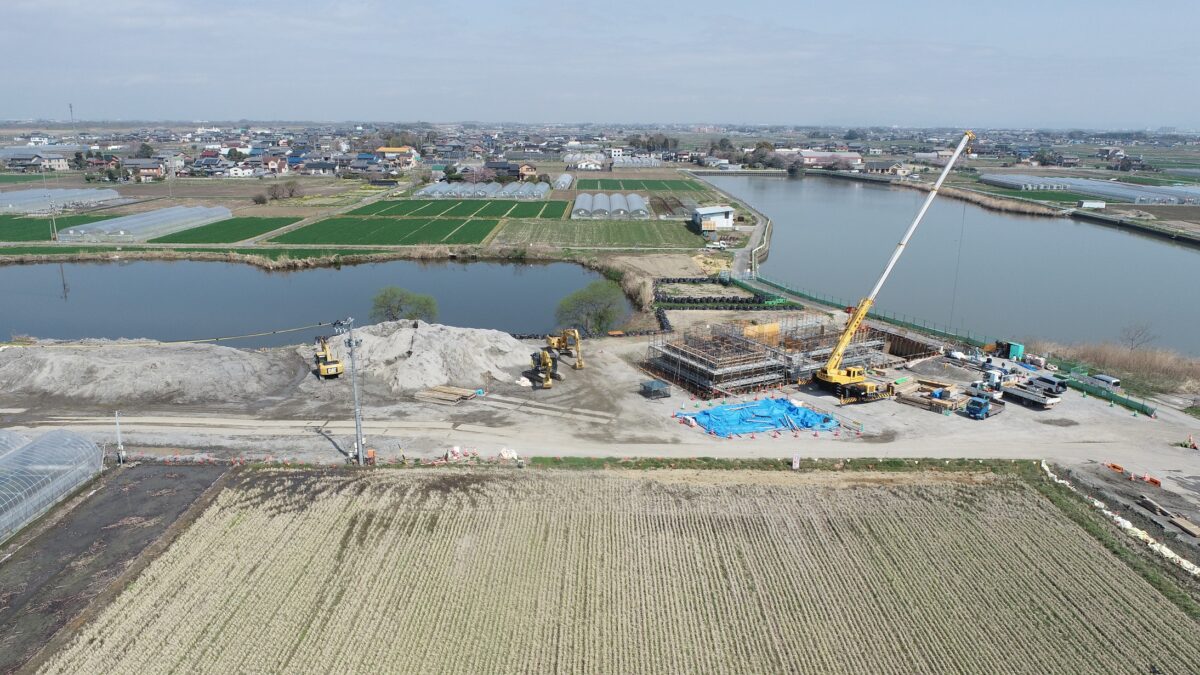

5月度進捗状況

5月度進捗状況

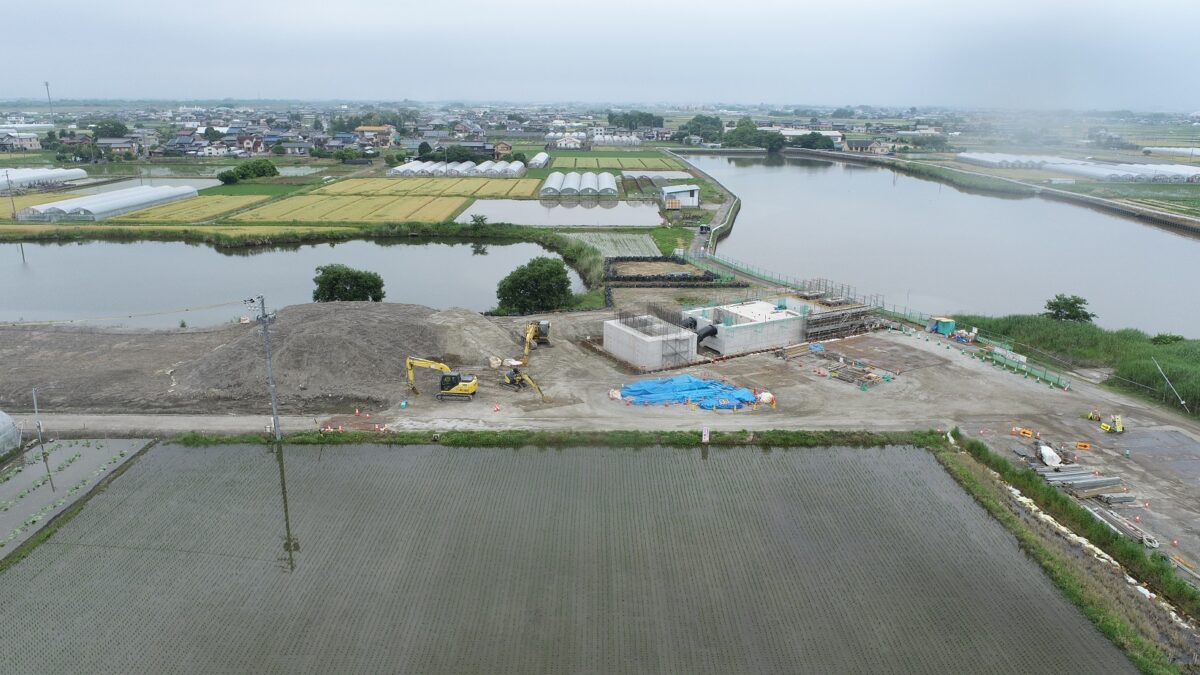

4月:工事状況
今月は、排水機場の下部工においては、吐出水槽の側壁下部(上)および吸込水槽の頂版部の①鉄筋組立、②型枠組立、③コンクリート打設を行い、吐出水槽では埋戻しを行いました。
また、送水路部においては、下層路盤まで埋戻しを行いました。

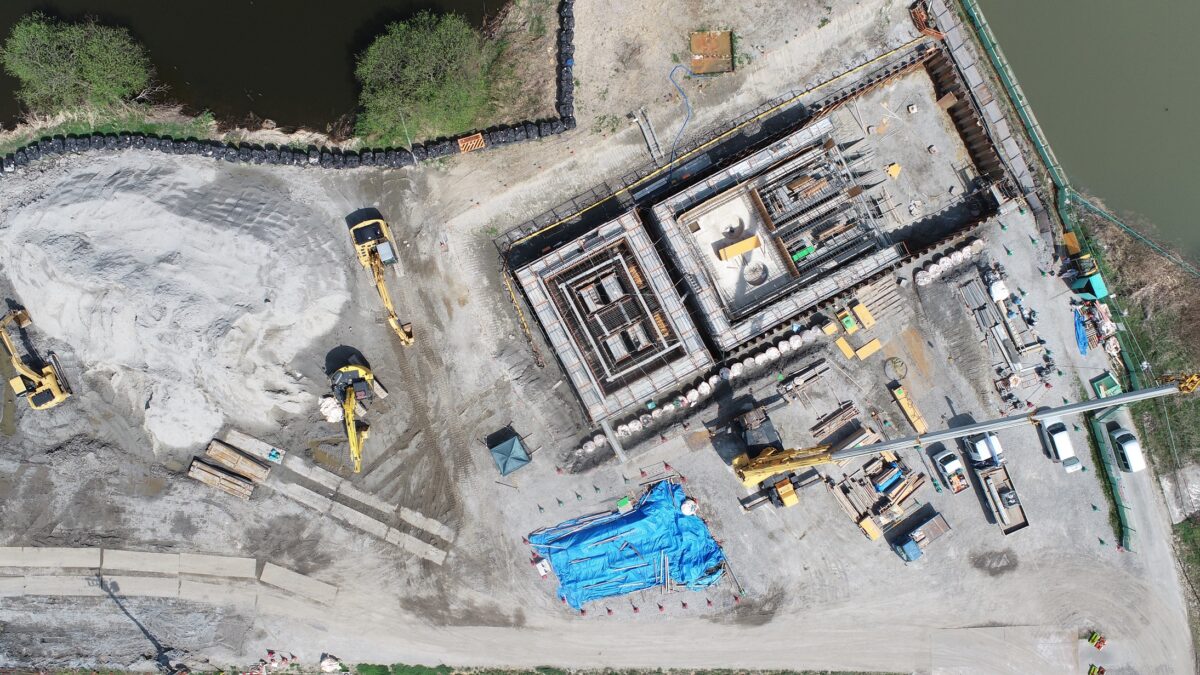

4月度進捗状況

4月度進捗状況

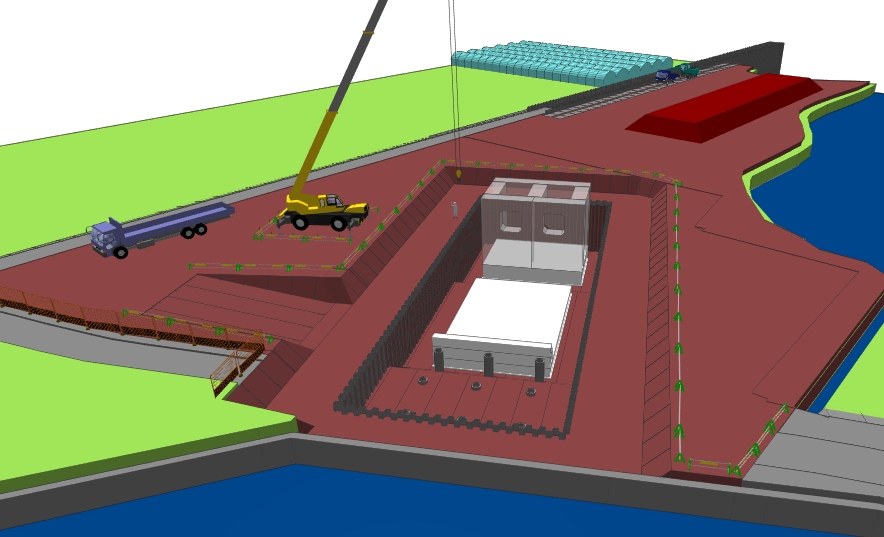

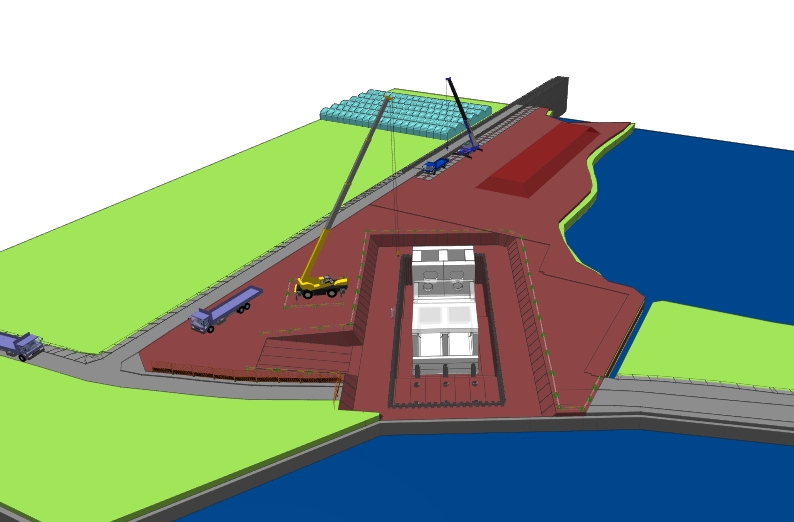

[3Dイメージ図]4月度施工状況

[3Dイメージ図]4月度施工状況
3月:工事状況
今月は、排水機場の下部工においては、吐出水槽の側壁下部(下)、吸込水槽の側壁下部および中段スラブの①鉄筋組立、②型枠組立、③コンクリート打設を行いました。
また、送水路部においては、FRPM管を布設後、ウェルポイントおよび切梁、腹起しを撤去して埋戻し、仮設鋼矢板を引き抜きました。

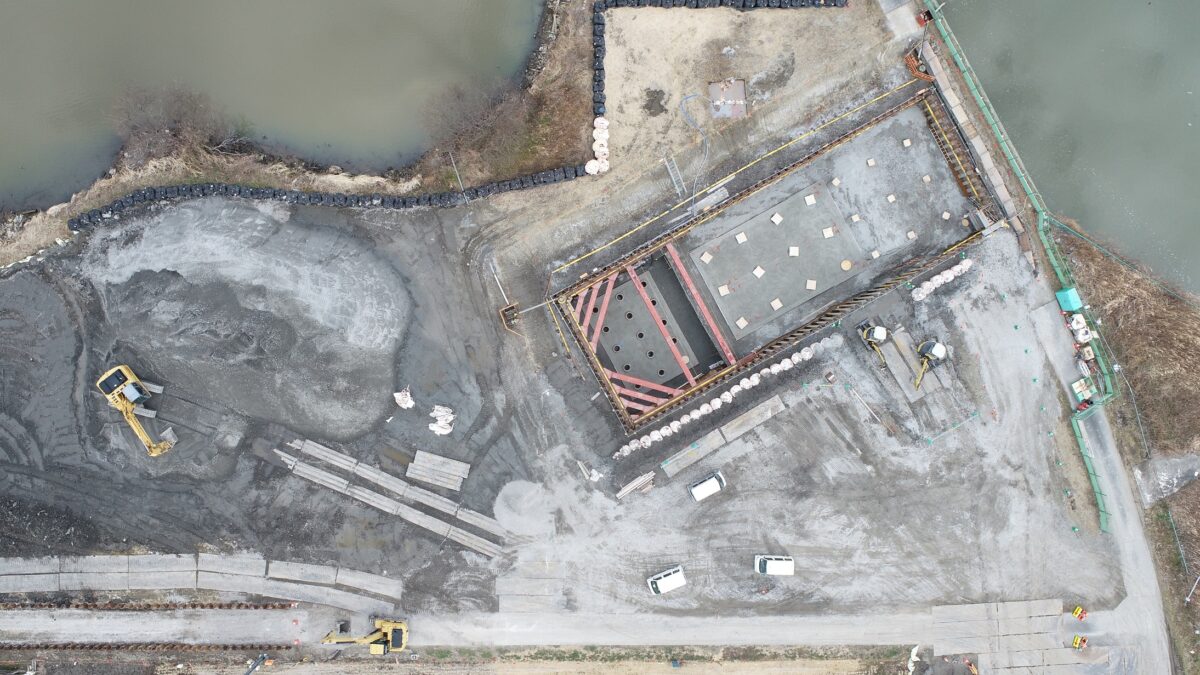

3月度進捗状況

3月度進捗状況

[3Dイメージ図]3月度施工状況

[3Dイメージ図]3月度施工状況

3月度進捗状況

FRPM管布設状況
2月:工事状況
今月は、排水機場の下部工において、底版の①鉄筋組立、②型枠組立、③コンクリート打設を行いました。
その後、型枠脱型して埋戻し後、ウェルポイントおよび切梁、腹起し、火打ちを撤去し、側壁下部に向けた足場および型枠支保工の組立を行いました。

また、送水路部においては、一次掘削後、ウェルポイントおよび切梁、腹起しを設置して、二次掘削を行いました。

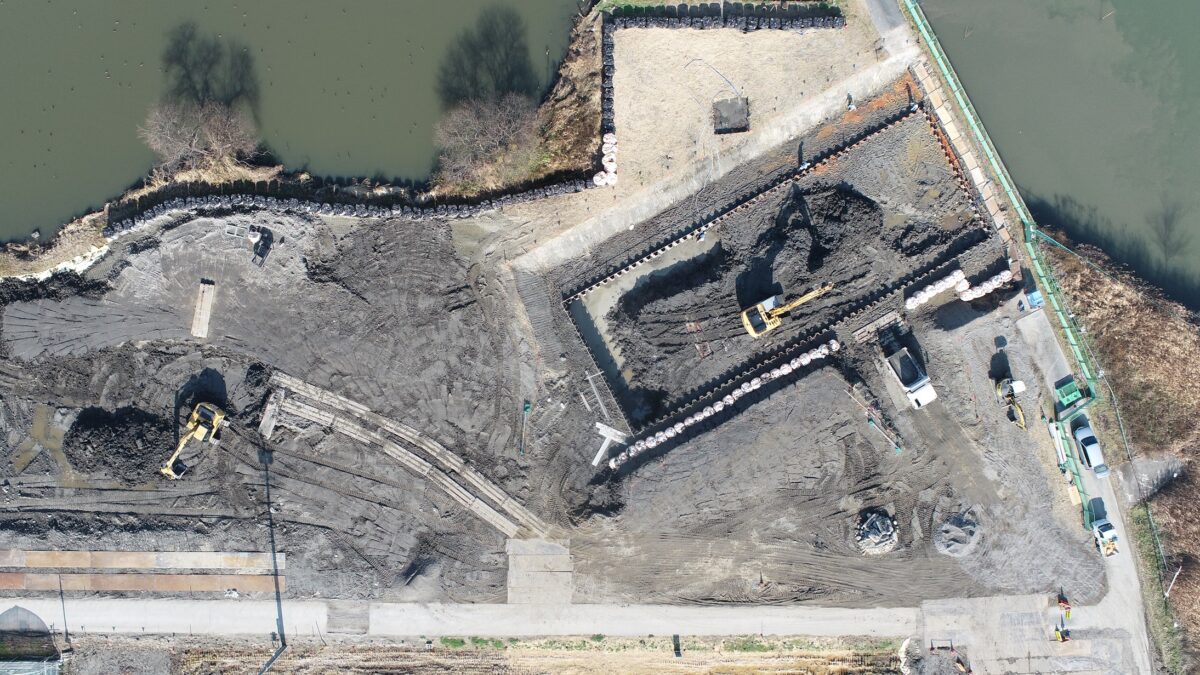

2月度進捗状況

2月度進捗状況

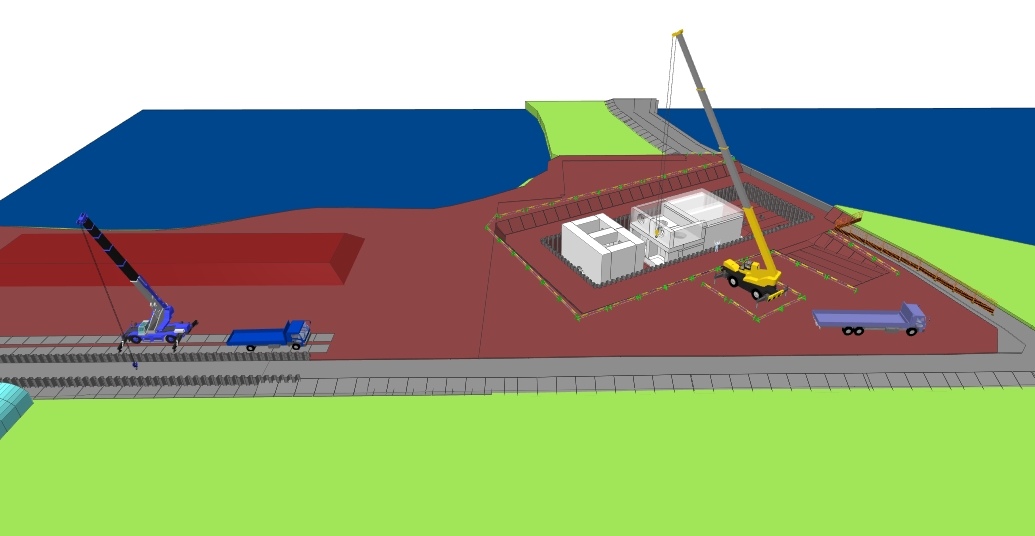

[3Dイメージ図]2月度送水路施工状況

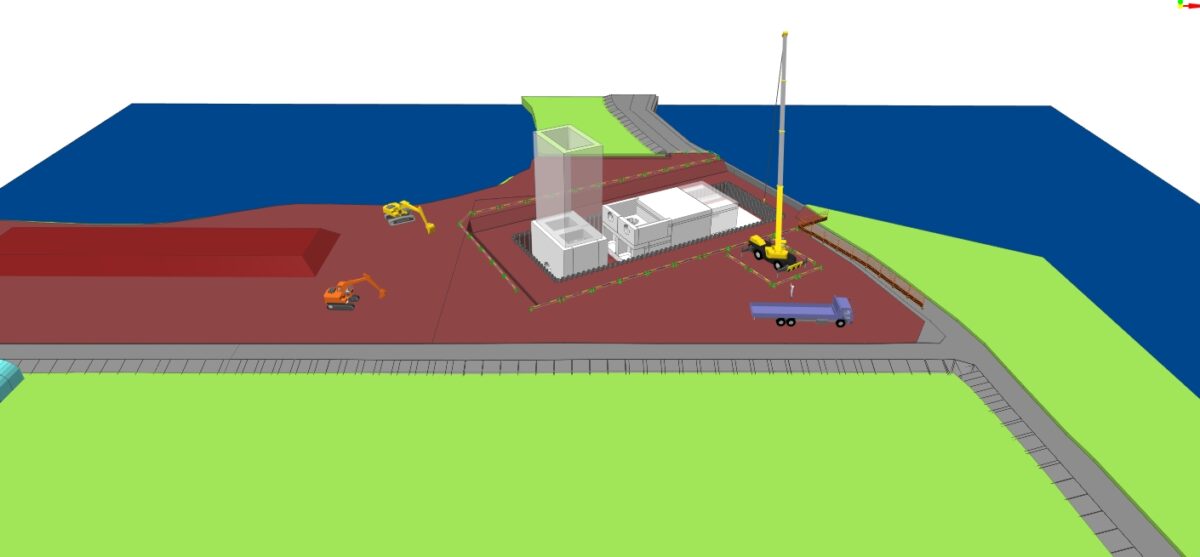

[3Dイメージ図]2月度排水機場下部施工状況
1月:工事状況
今月は、排水機場の下部工において、地下水を排水するためのウェルポイントおよび周囲の土が崩れないようにするための切梁、腹起し、火打ちを設置して、
二次掘削を行いました。
その後、吐出水槽および吸込水槽にて、均しコンクリートを打設しました。

また、送水路部においては、仮設鋼矢板を圧入しました。

1月度進捗状況

1月度進捗状況

[3Dイメージ図]二次掘削状況
12月:工事状況
場内掘削が完了し、仮設鋼矢板圧入および一次掘削を行いました。

12月度進捗状況

12月度進捗状況

仮設鋼矢板圧入状況

一次掘削状況
11月:工事状況
今月は、草刈りをして、場内掘削を開始しました。また、工事期間中も農作業ができるよう専用道路を構築しました。

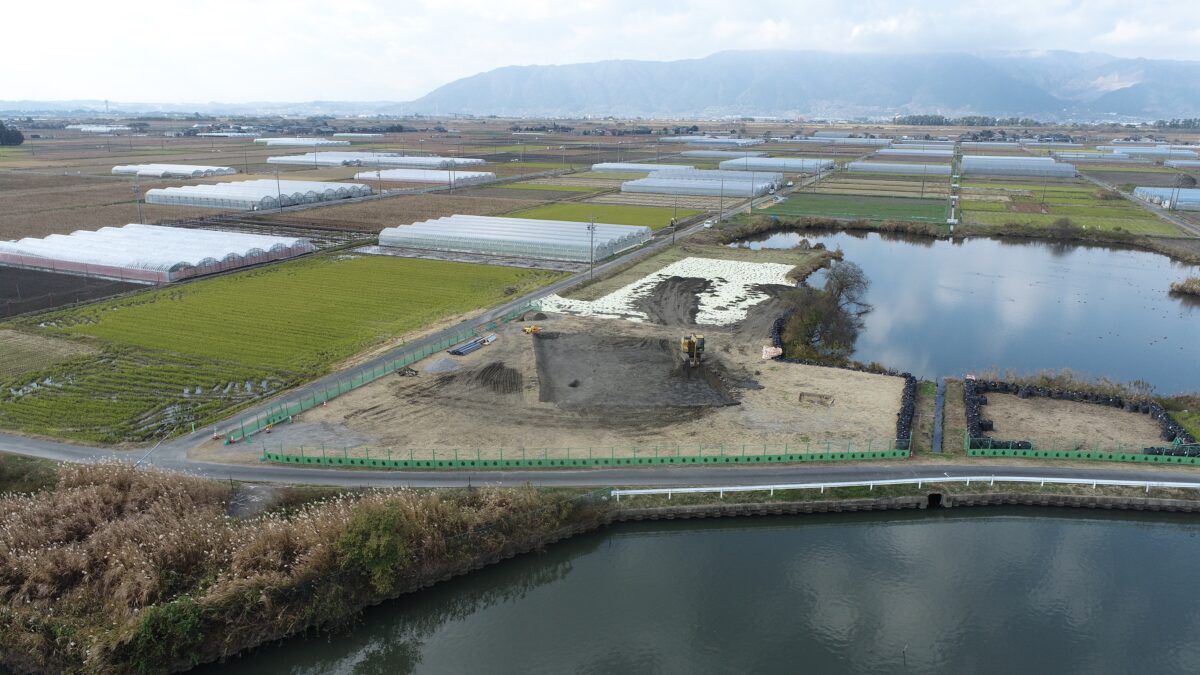

11月度進捗状況

11月度進捗状況

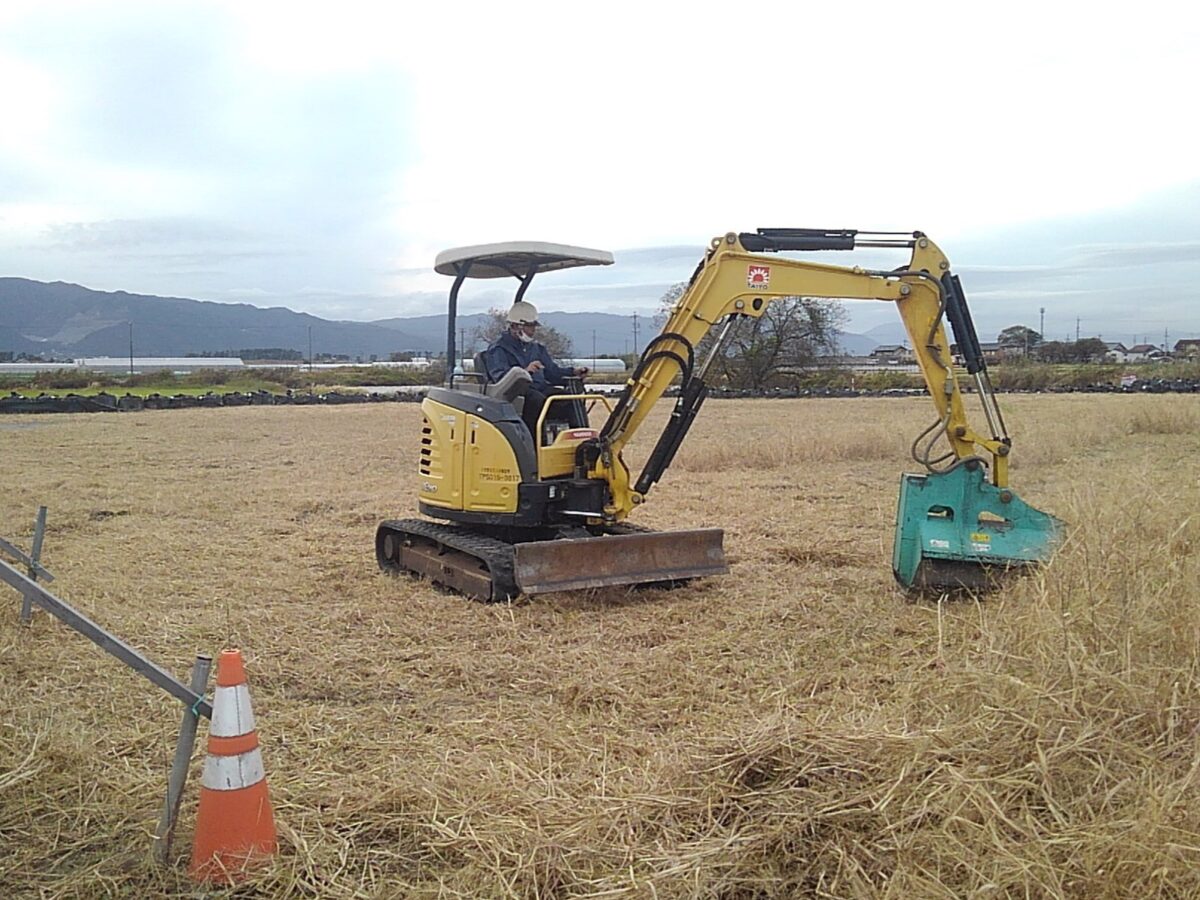

草刈り状況

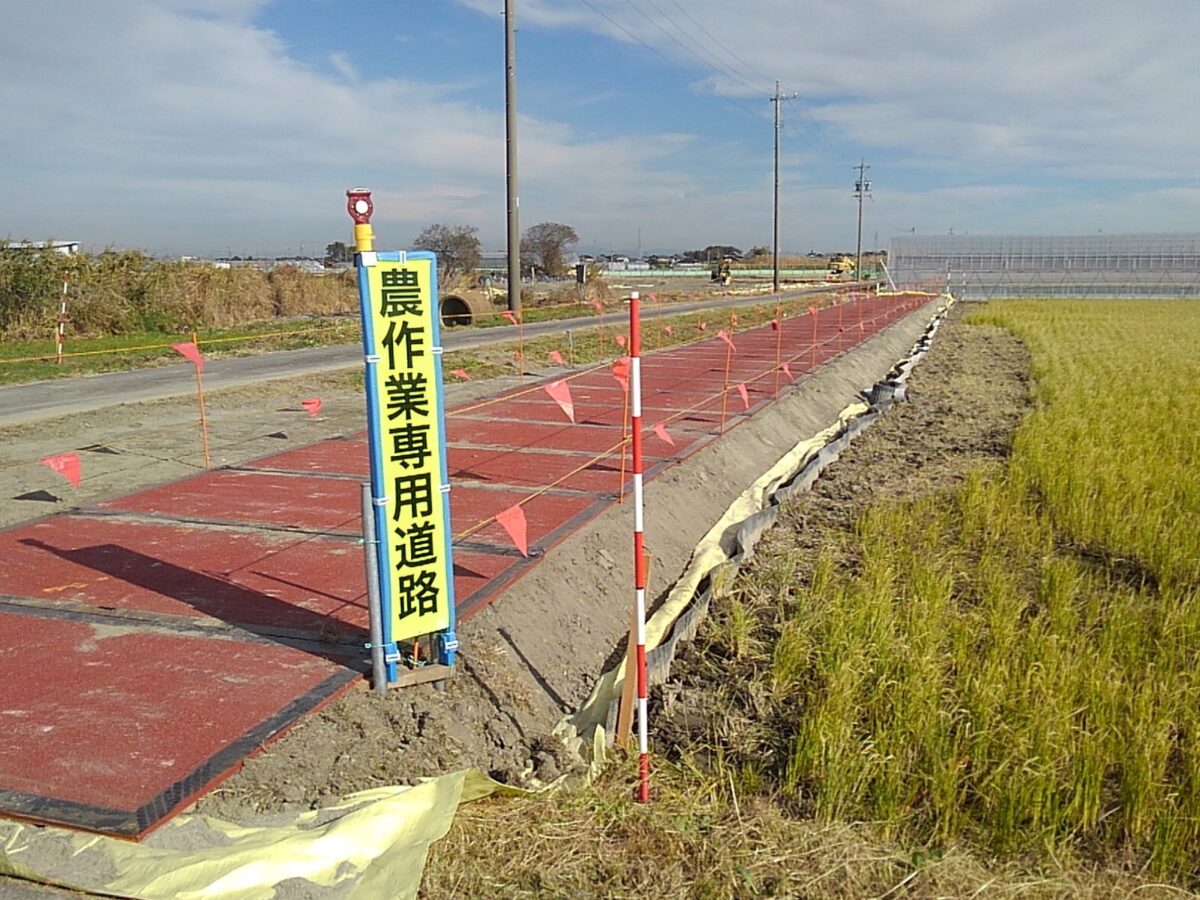

農作業専用道路
工事着手前
この度、新規排水機場工事の一環として、排水機場の下部工、吐出水槽、木曽川への送水路の建設工事を開始いたします。
工事期間中、近隣住民の皆様にはご不便、ご迷惑をおかけしますが、安全・騒音・振動対策には万全を期するように十分留意して施工いたしますので、ご理解ご協力賜りますようお願い申し上げます。

工事着手前

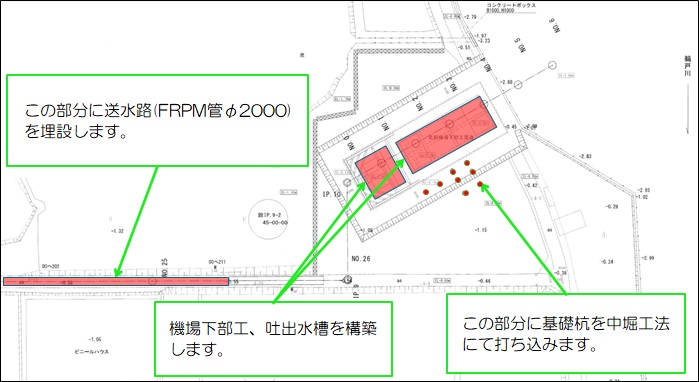

平面図

工事着手前

完成イメージ図

工事説明図
