工事進捗Progress Report



中小河川改良工事(防災安全)

工事分類
道路工事
工事場所
愛知県津島市大字日光地内
発注者
愛知県 海部建設事務所
工事期間
2021年8月26日 〜 2022年3月16日
工事名
中小河川改良工事(防災安全)

工事内容

日光川は県下最大級の二級河川であり、この地域は「東海地震に係る地震防災対策強化地域」および「東南海・南海地震防災対策推進地域」に指定されています。今回は、国土強靭化対策の一環として、浸水被害が発生した場合の救援支援物資の輸送および避難路となる防災道路を整備する工事です。

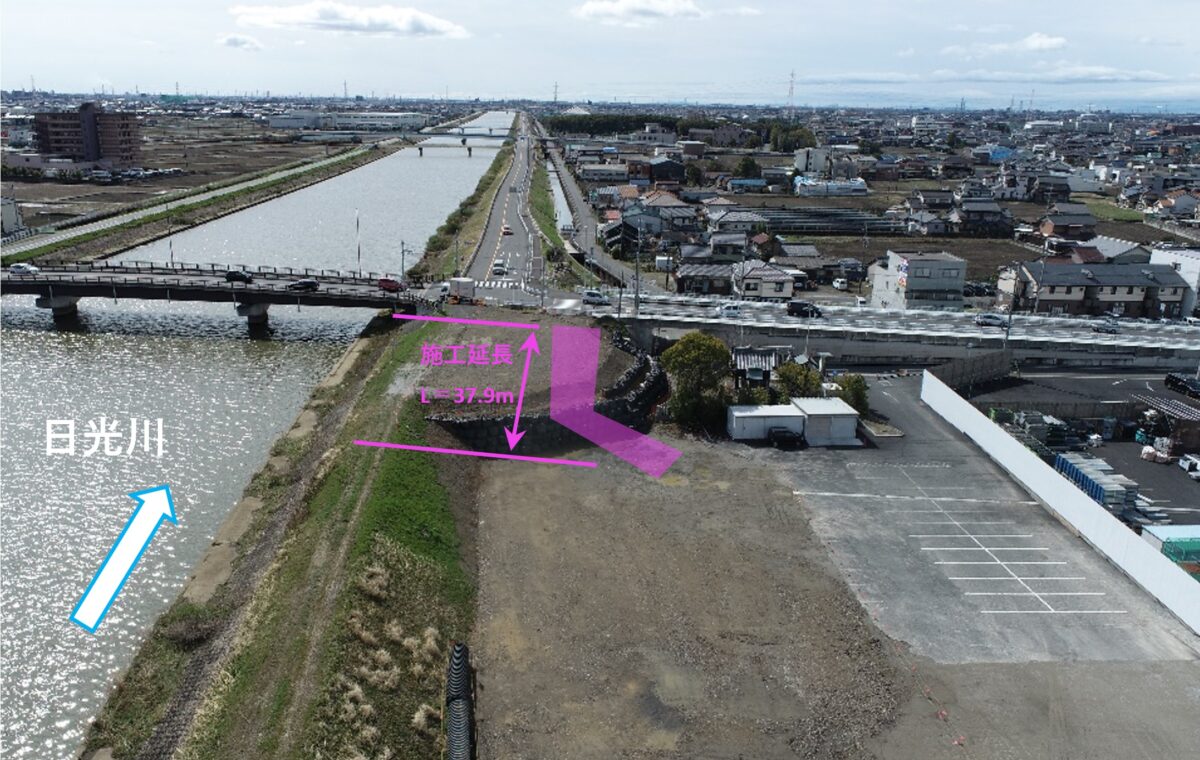

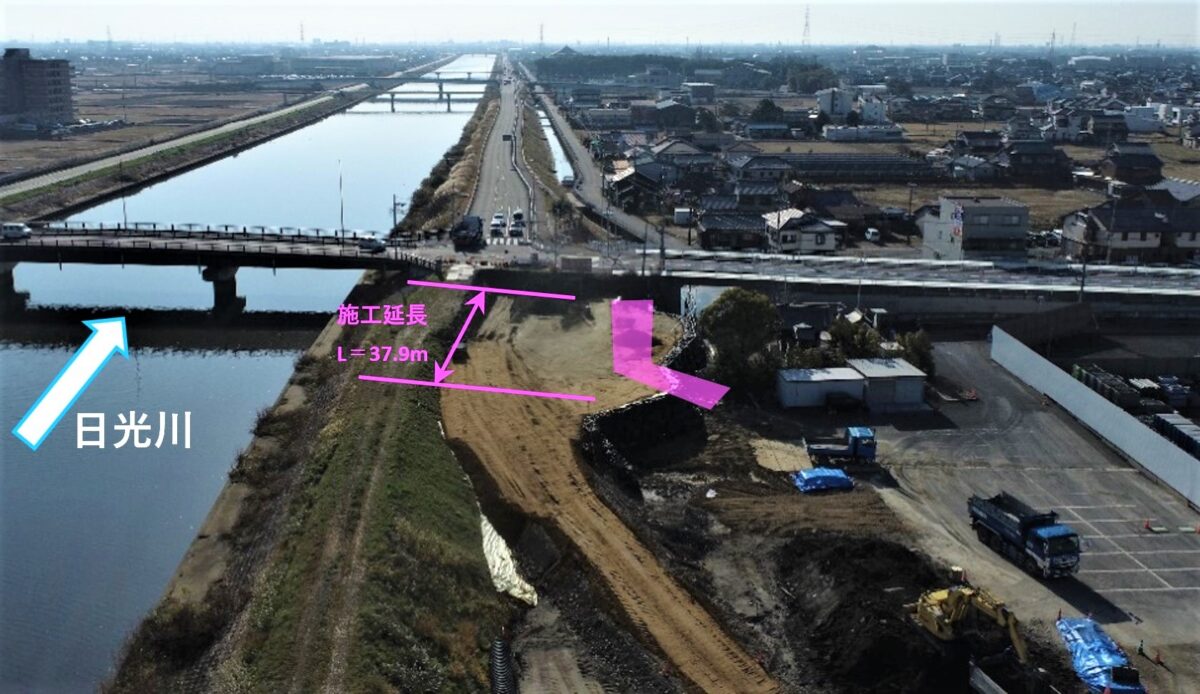

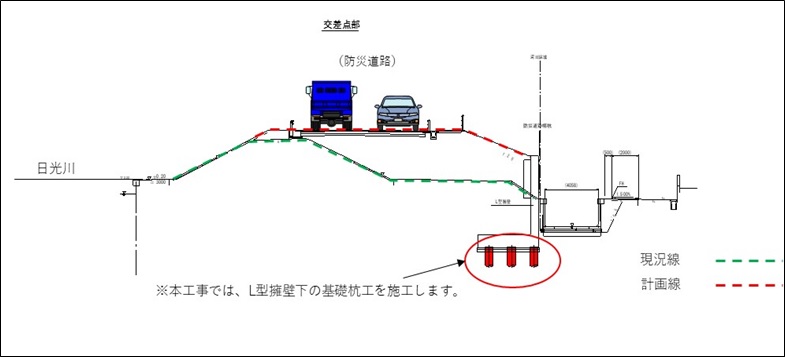

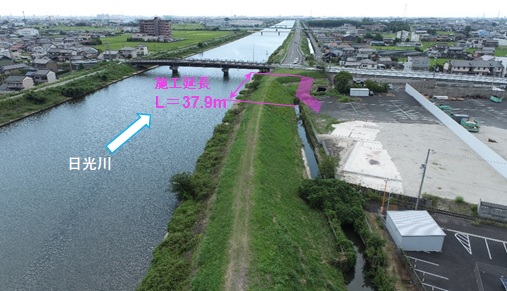

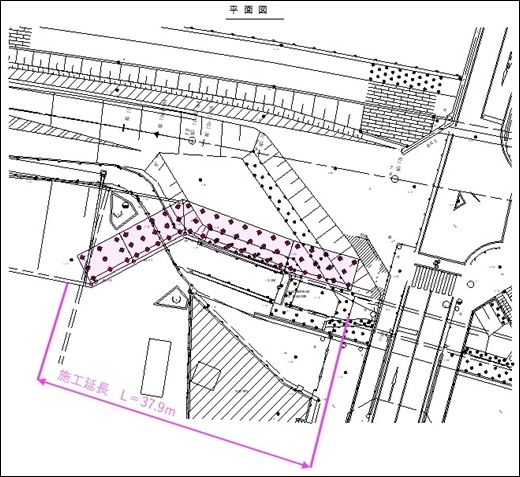

本工事では、既製コンクリート杭(Φ600㎜、L=37.5m)を61本を地中に構築し、防災道路完成に向けての第一歩として基礎地盤強化に努めます。


12月:工事状況

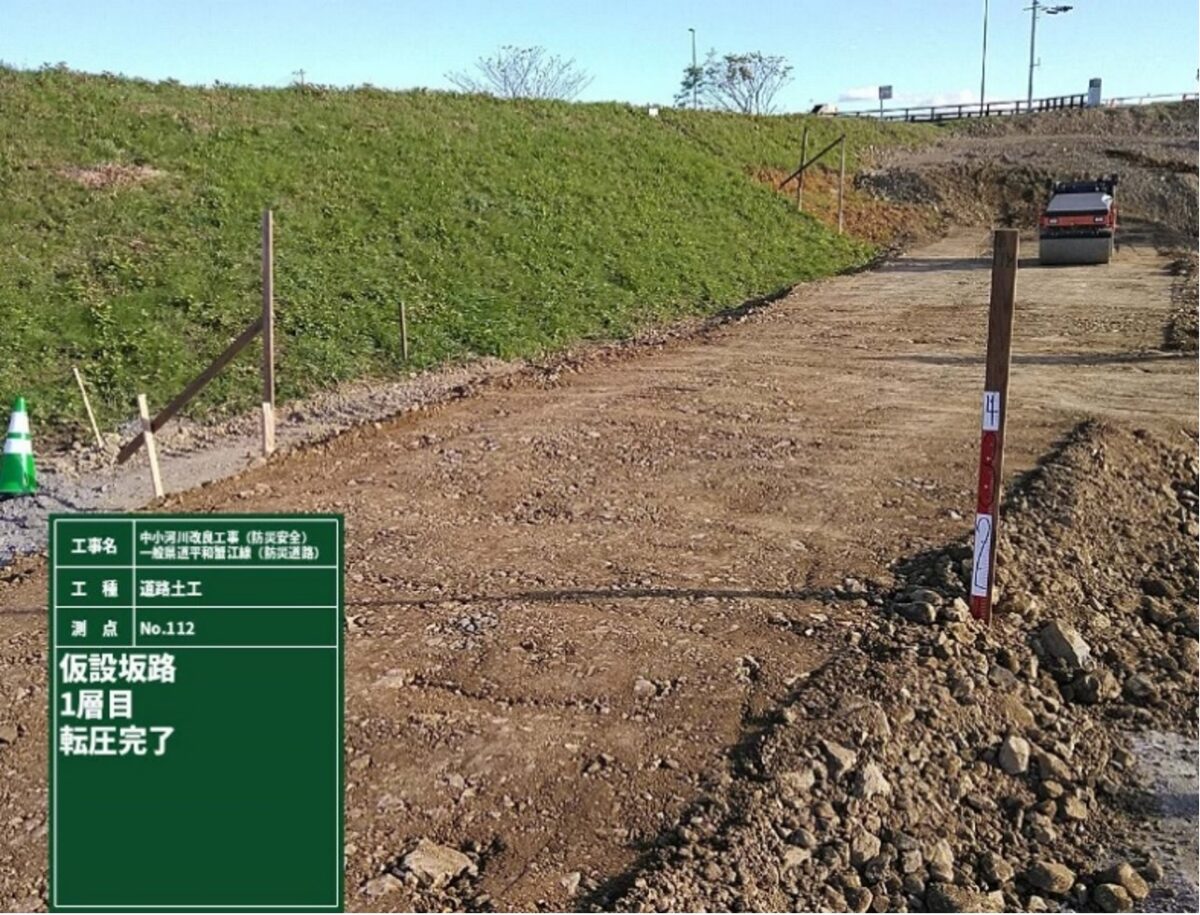

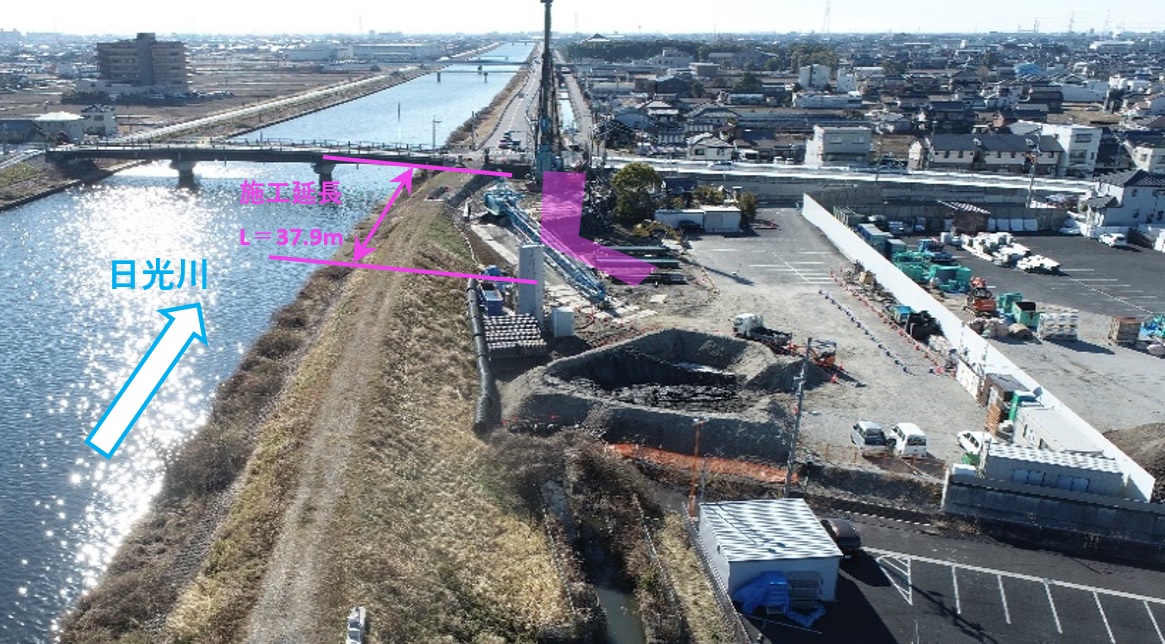

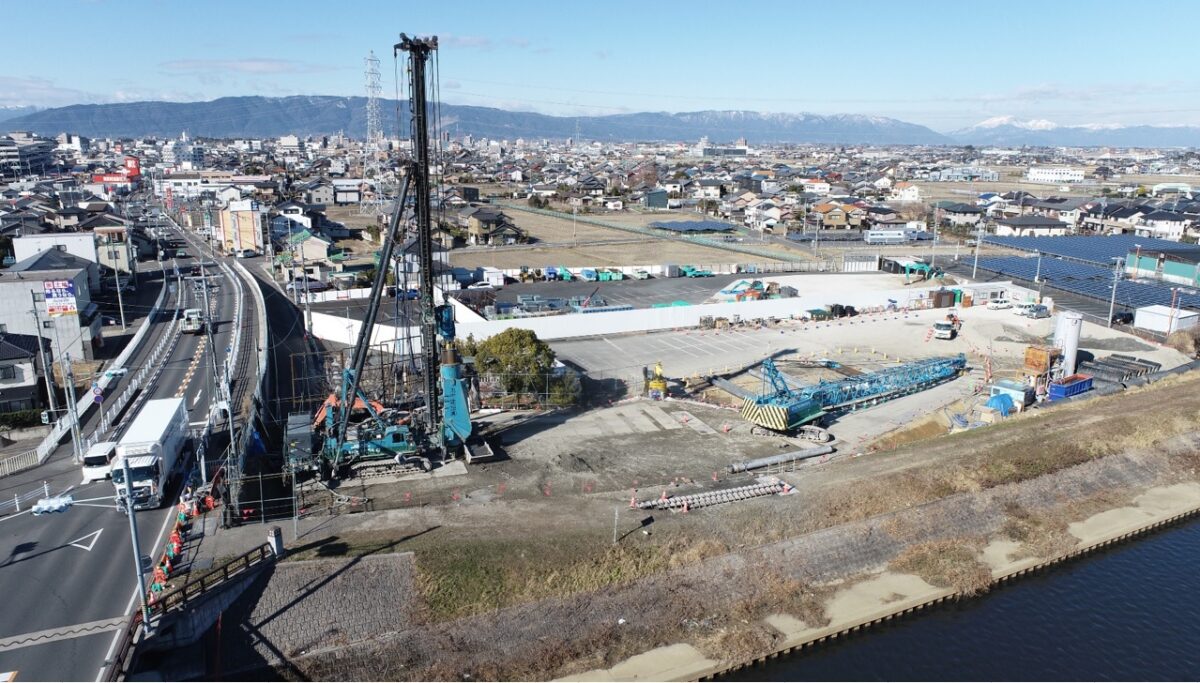

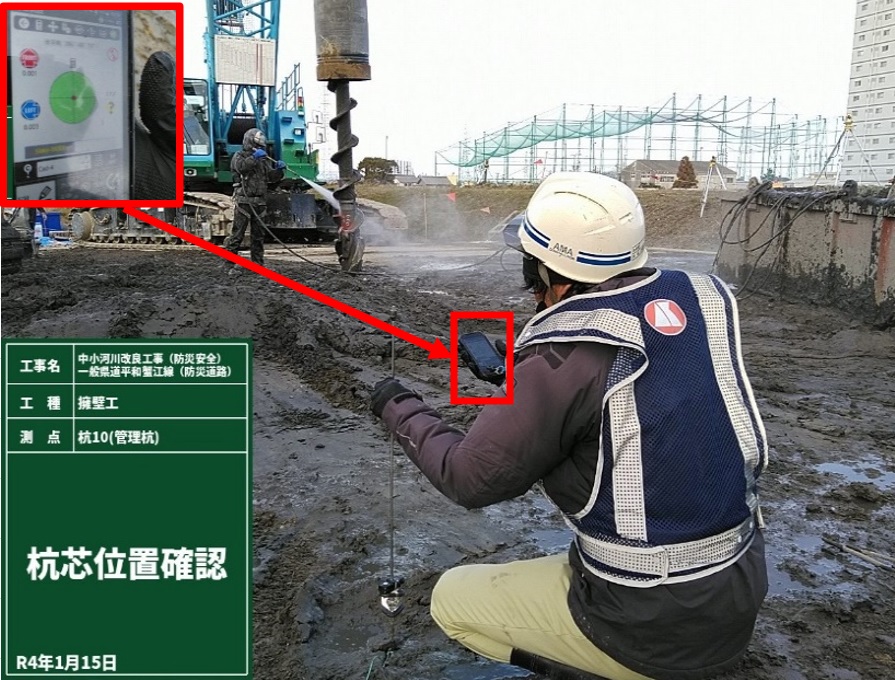

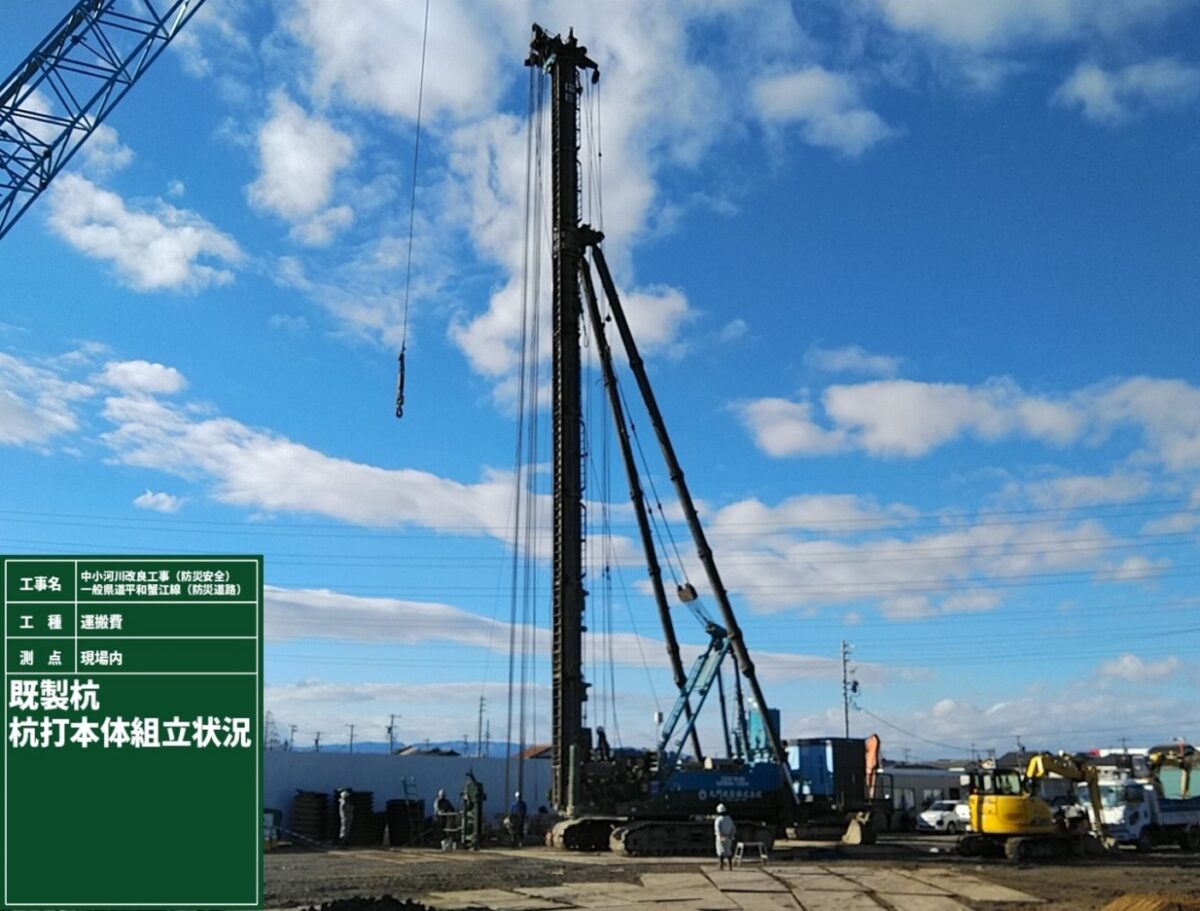

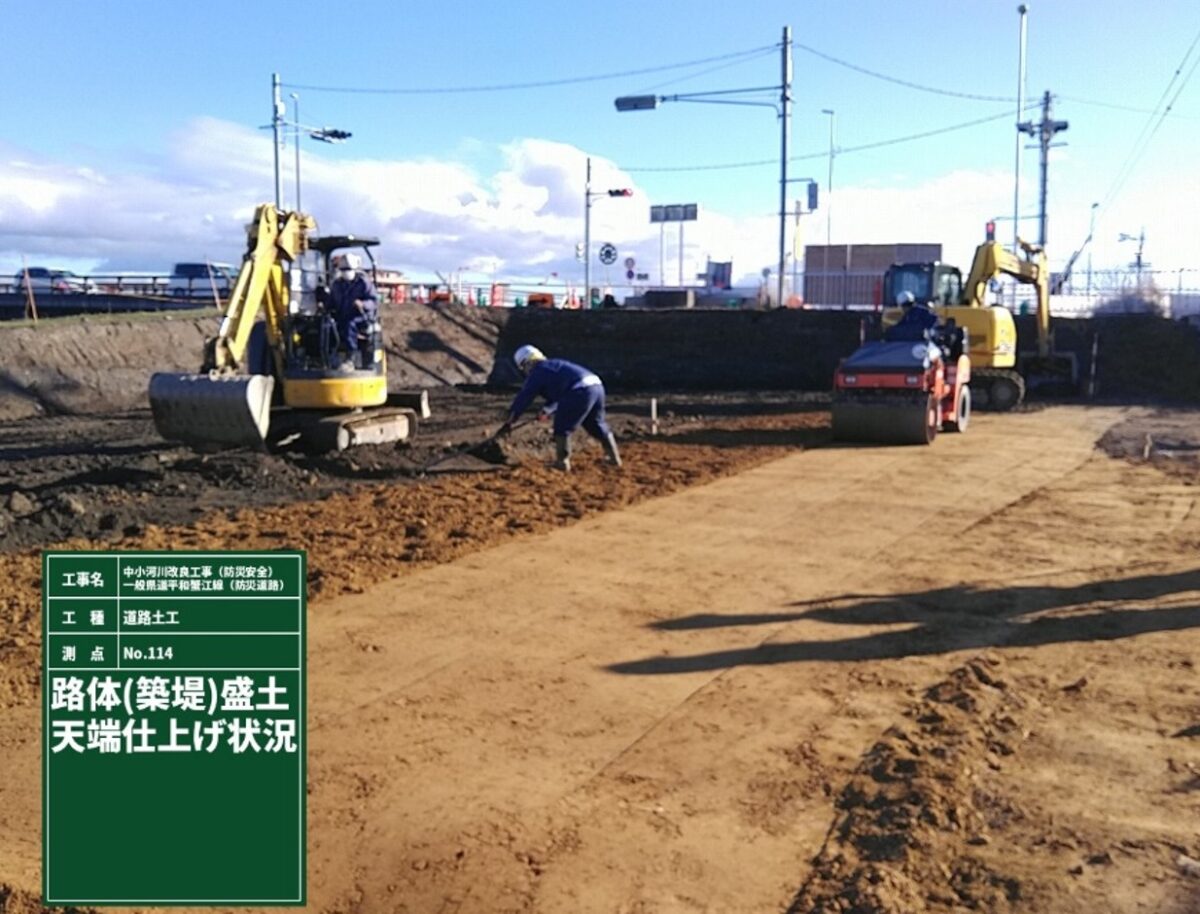

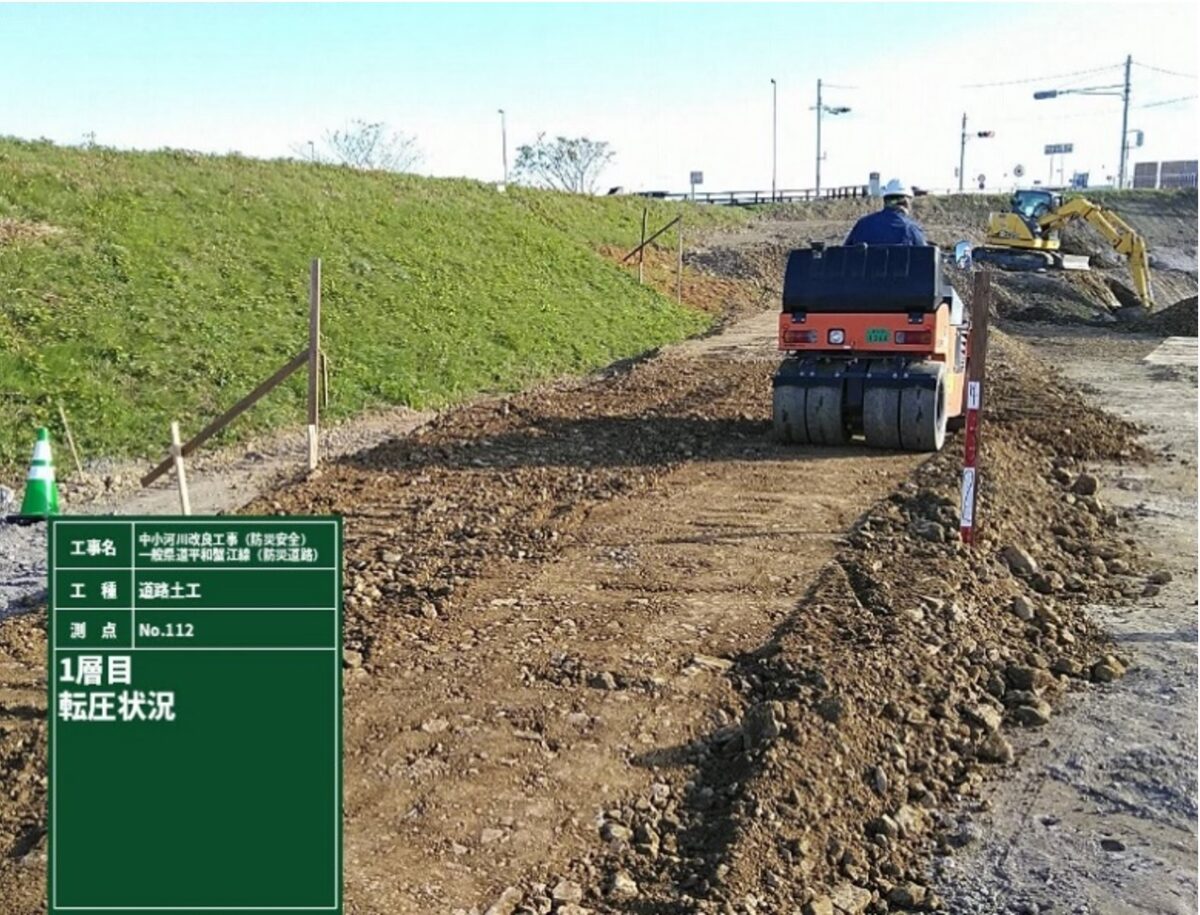

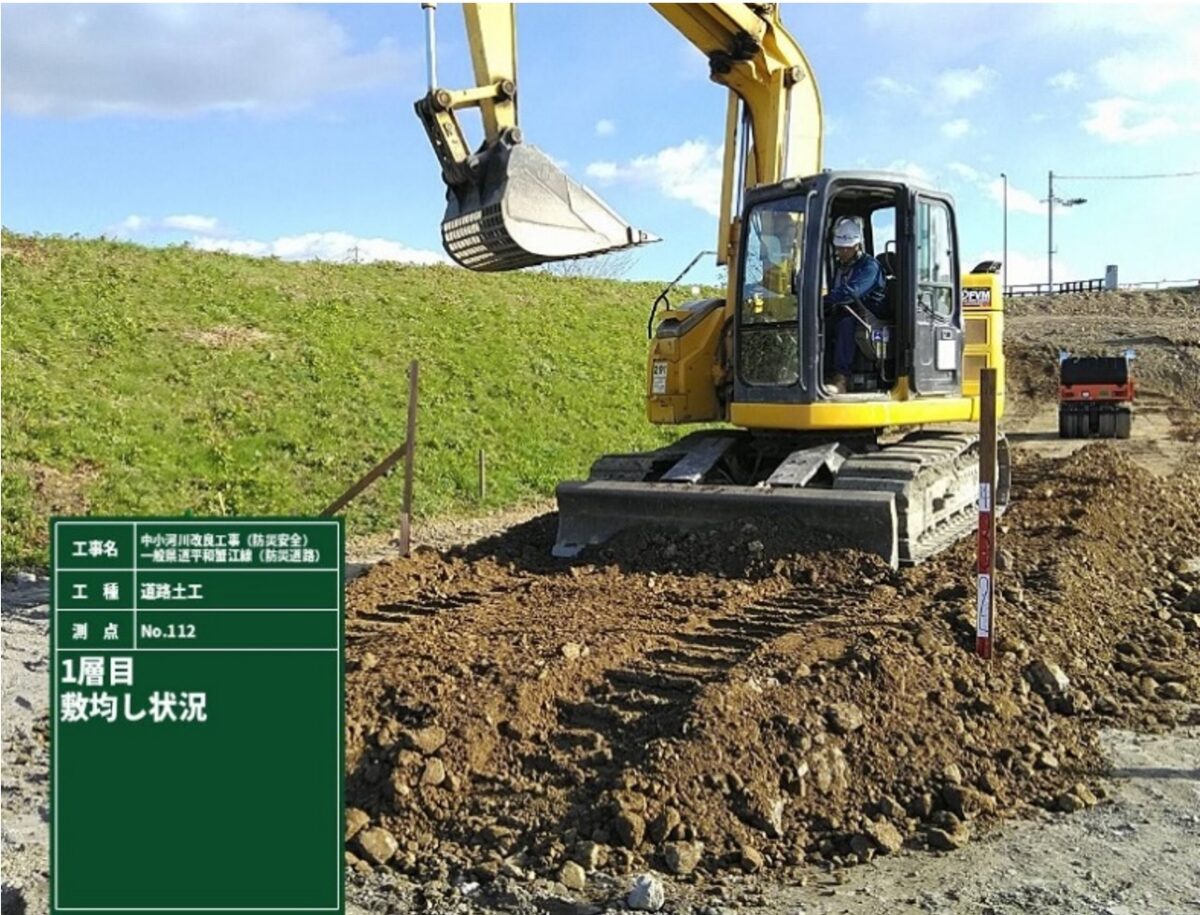

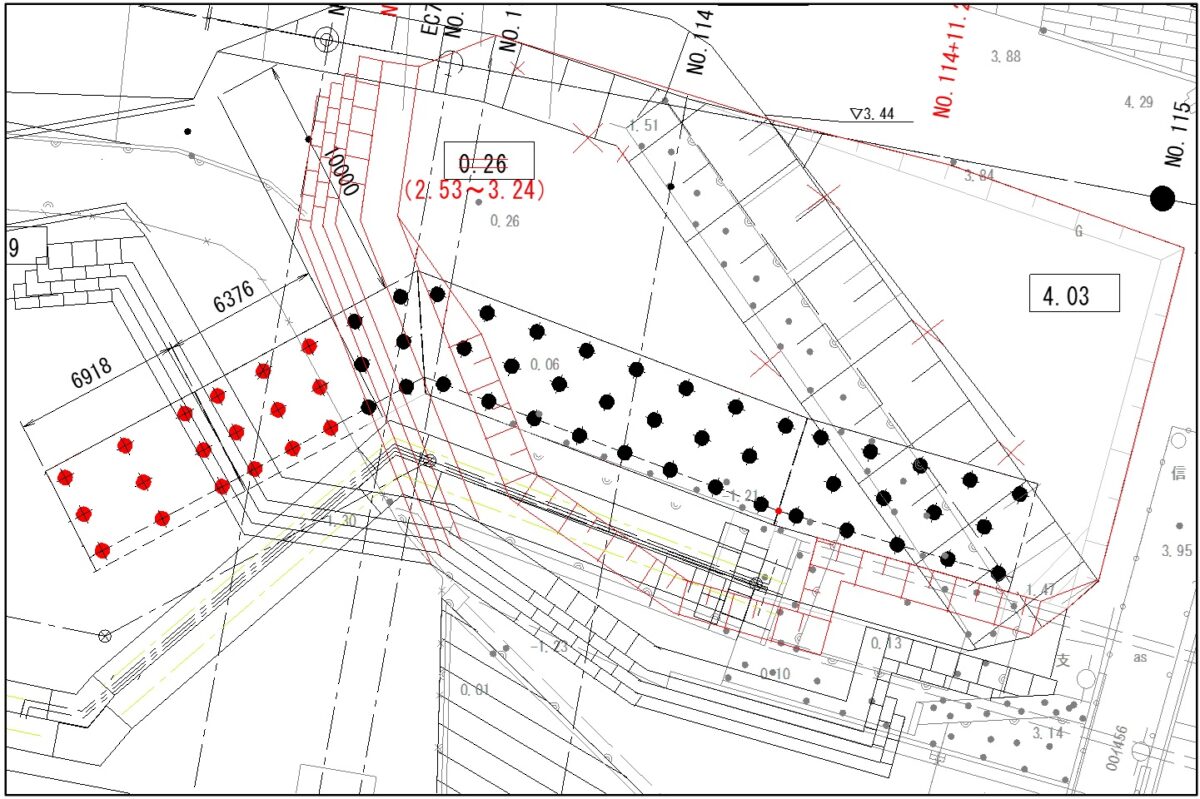

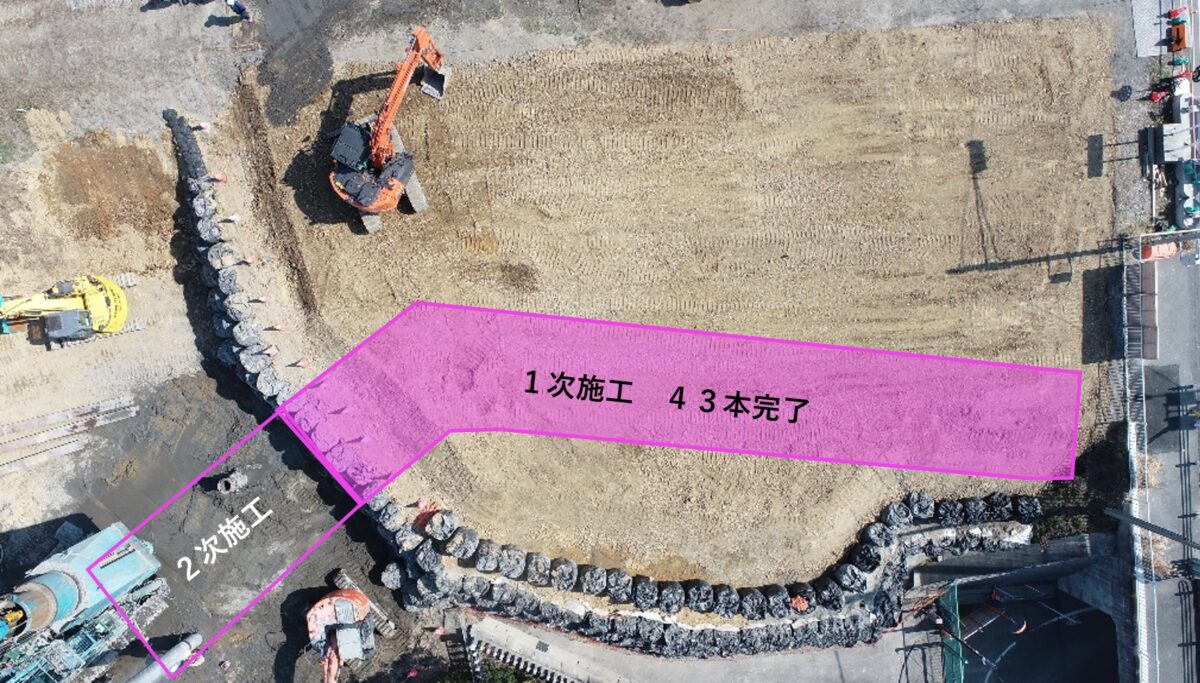

路体盛土が完了し、擁壁工(既製コンクリート杭Φ600㎜の施工)に向けた準備のため、杭打機材を組み立てました。

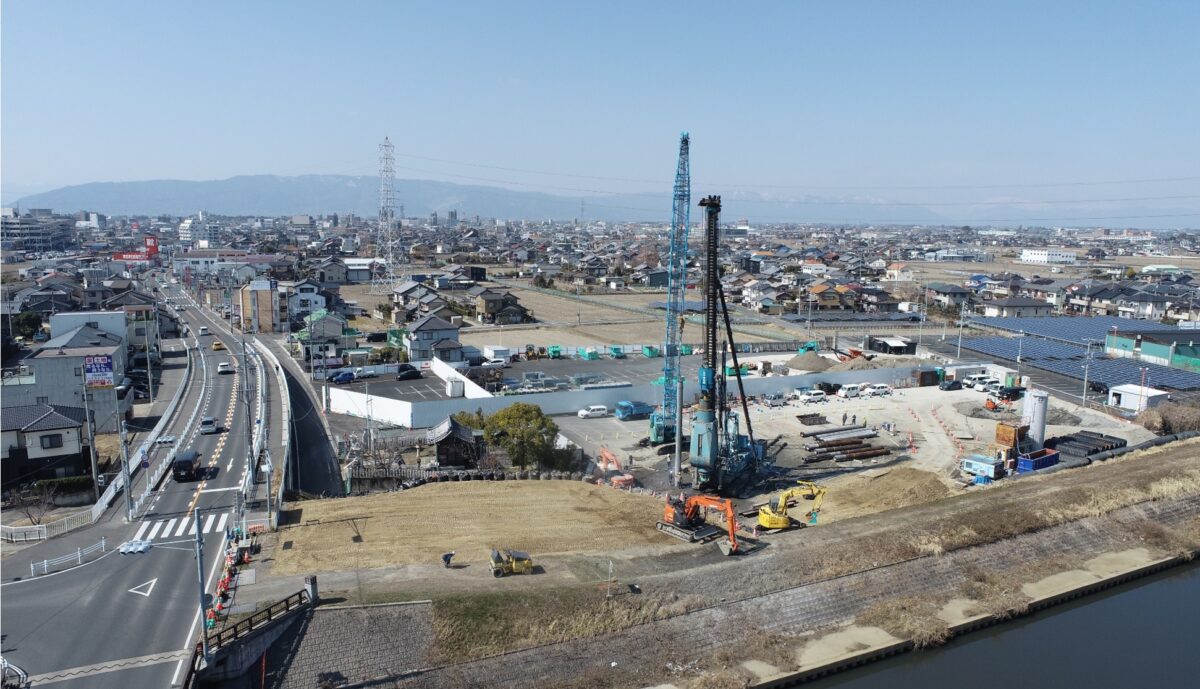

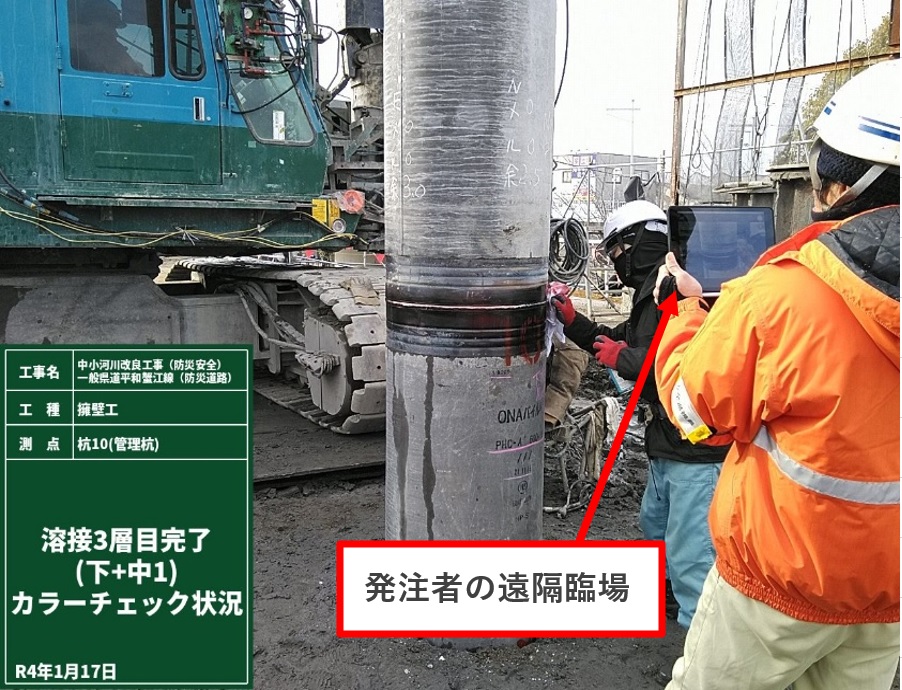

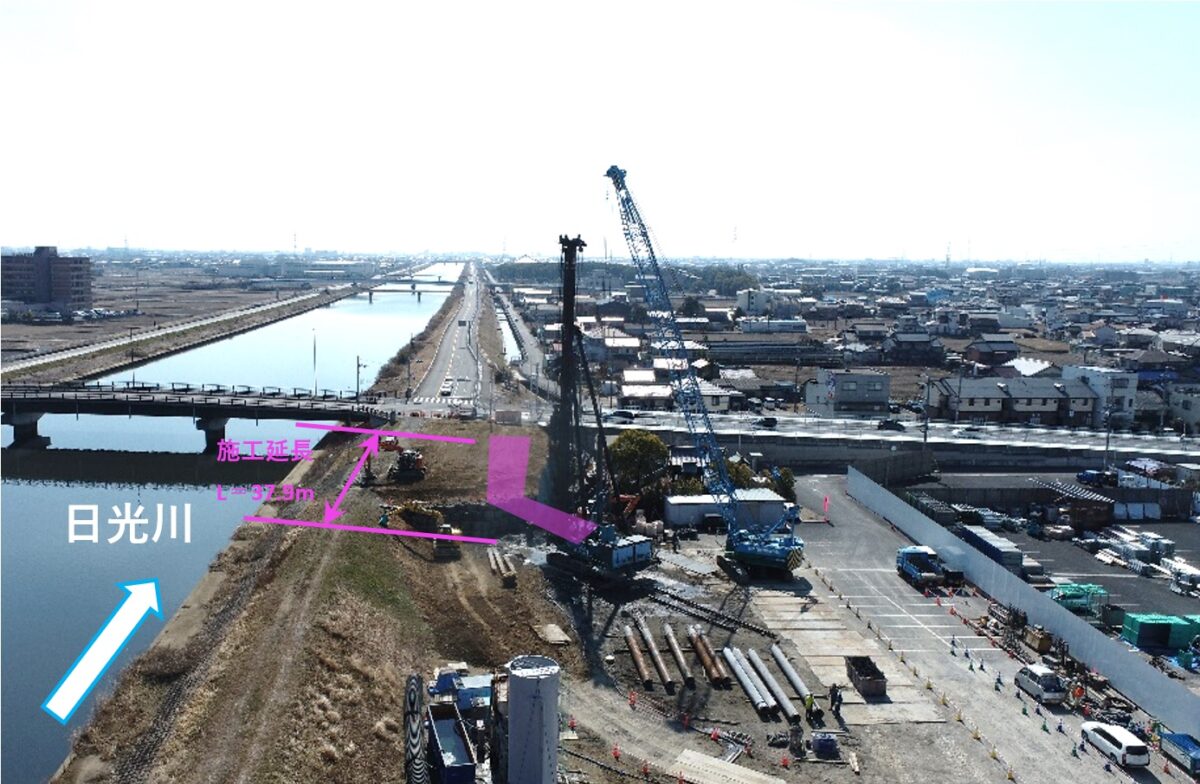

来月からは杭打ち施工が本格的に開始する予定です。既製コンクリート杭を4本(L=8.5m+9.0m+10.0m+10.0m=37.5m)順次接続して地中に構築します。

11月:工事状況

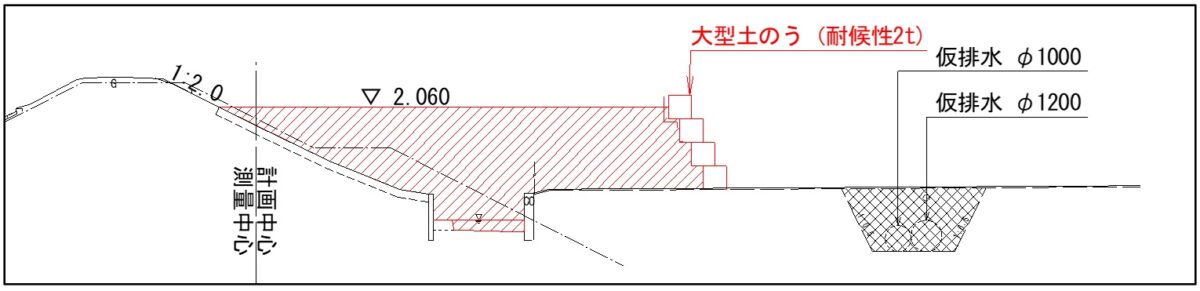

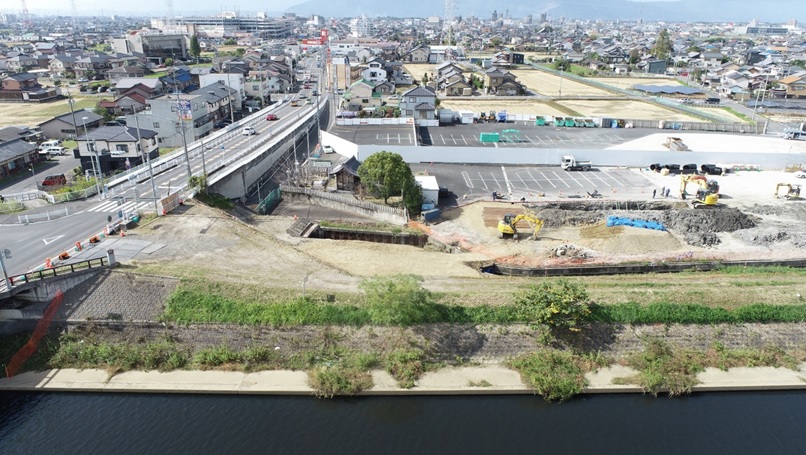

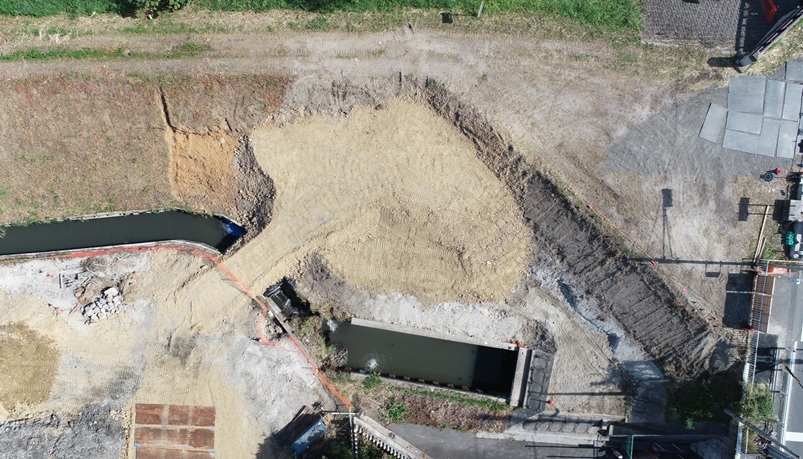

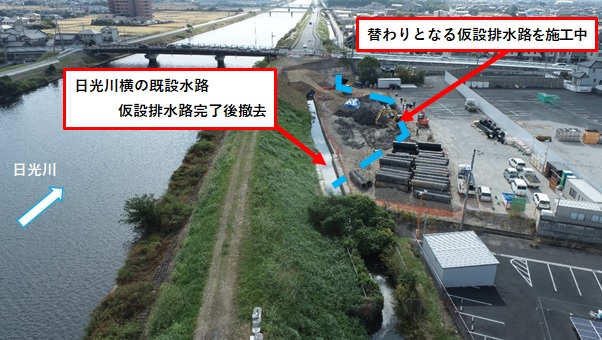

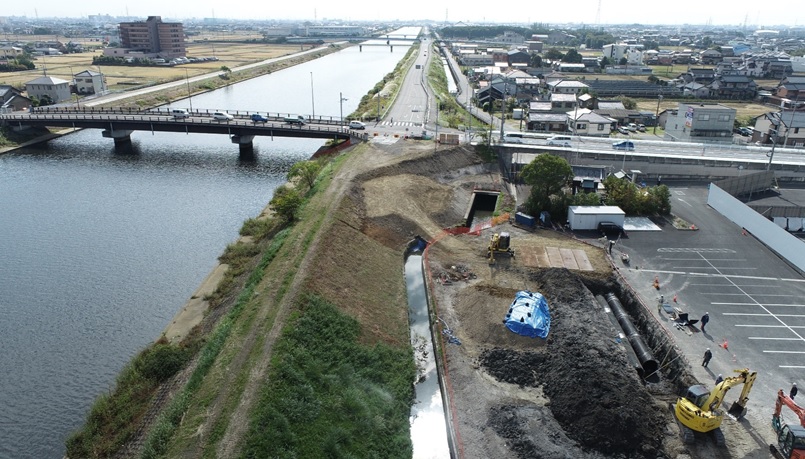

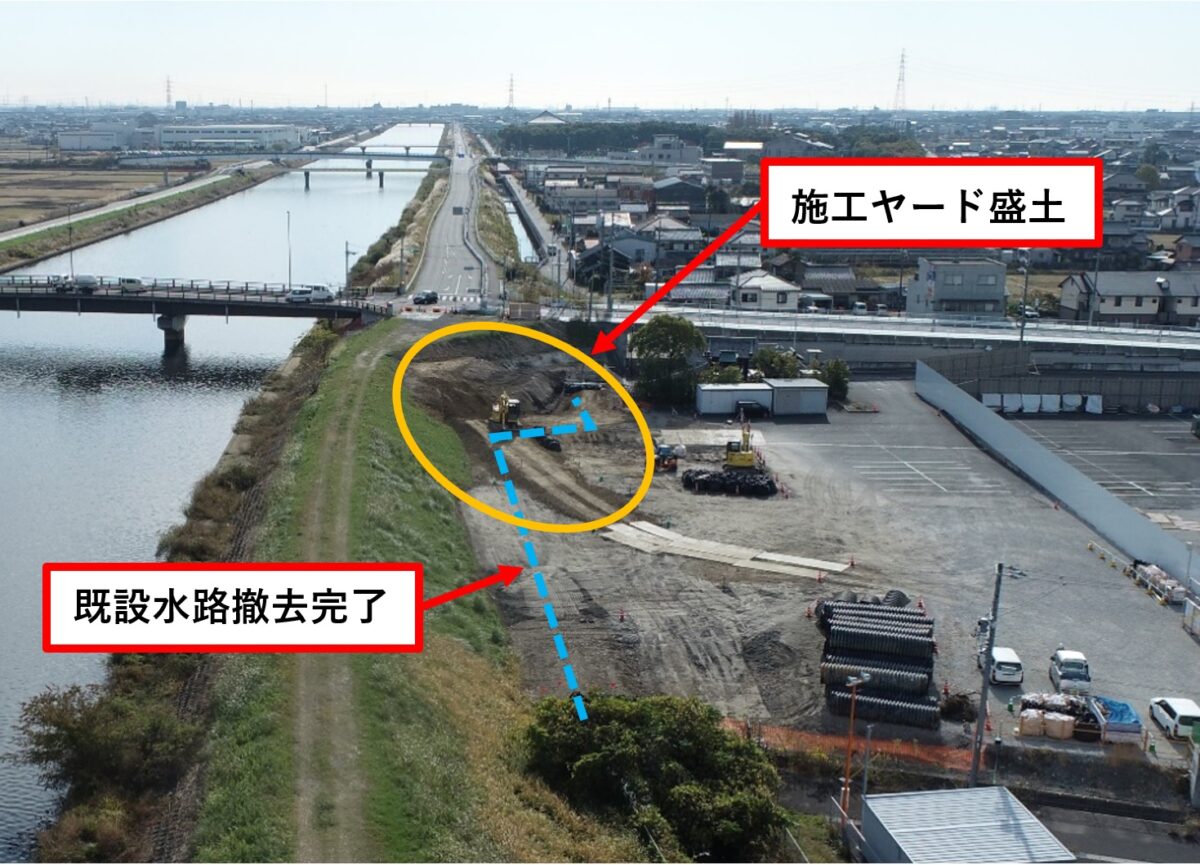

今月は、仮設排水路(高密度ポリエチレン管Φ1000㎜+Φ1200㎜)の施工が完了し、水の流れを確保できたため既設水路を撤去しました。

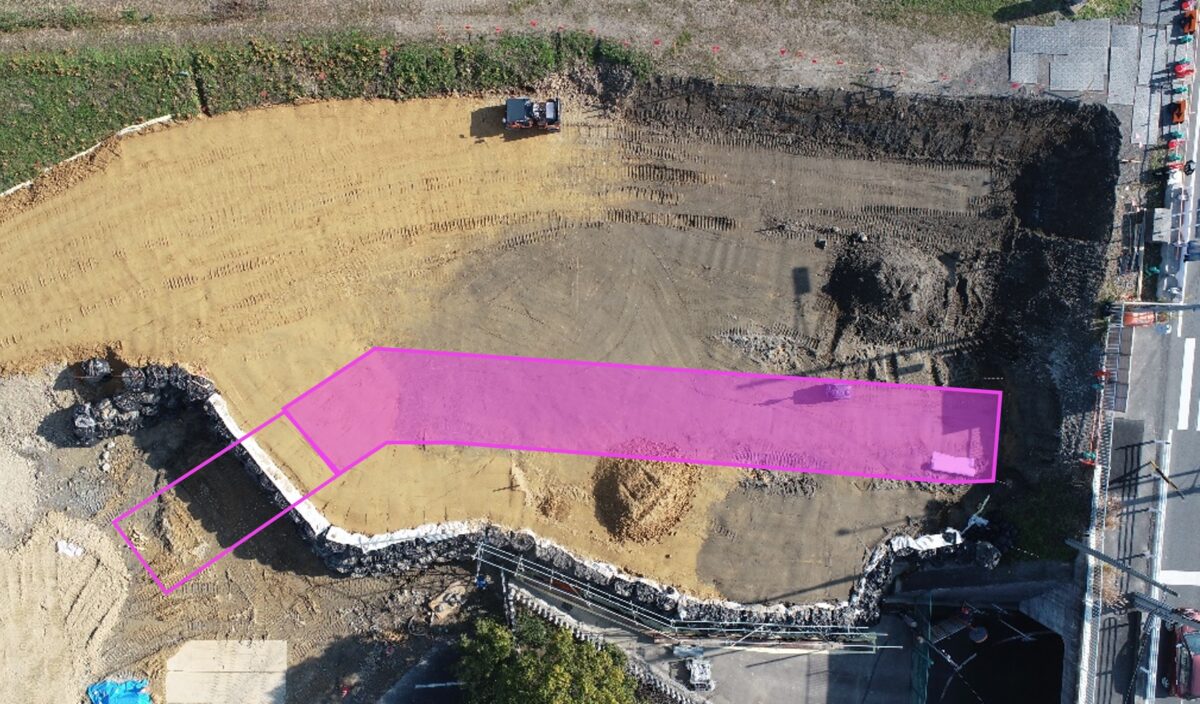

今月末からは、路体盛土を行い擁壁工(既製コンクリート杭Φ600㎜の施工)の施工ヤードを構築しています。変わらず安全第一で進めてまいります。

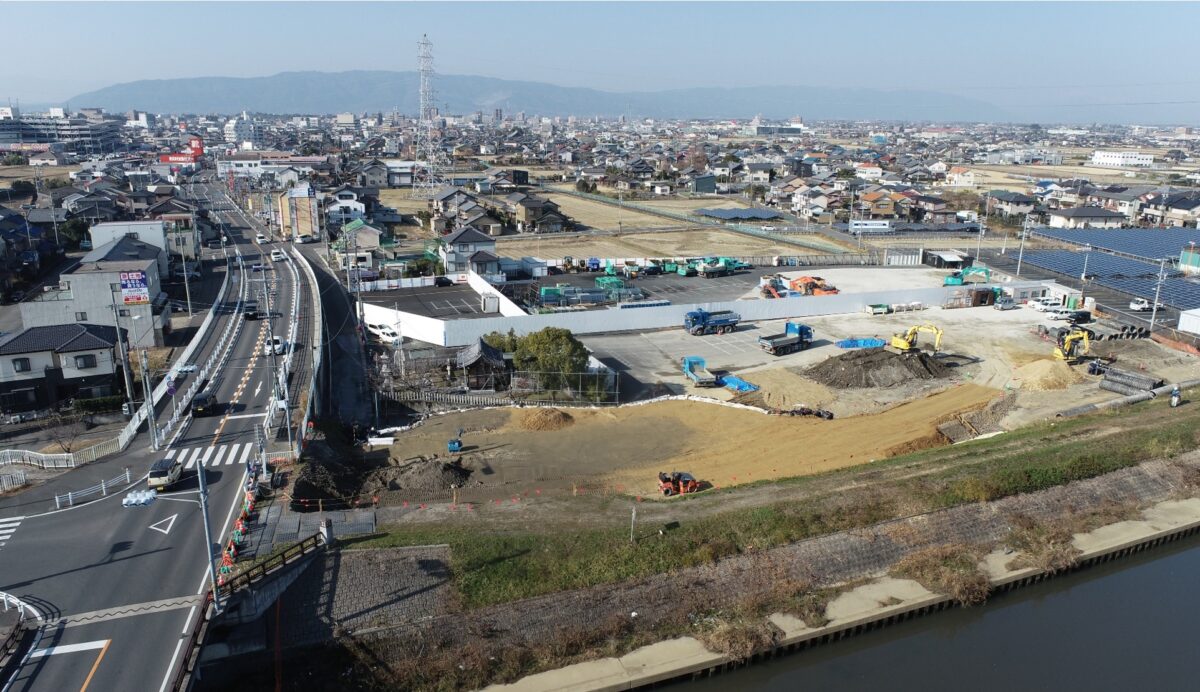

10月:工事状況

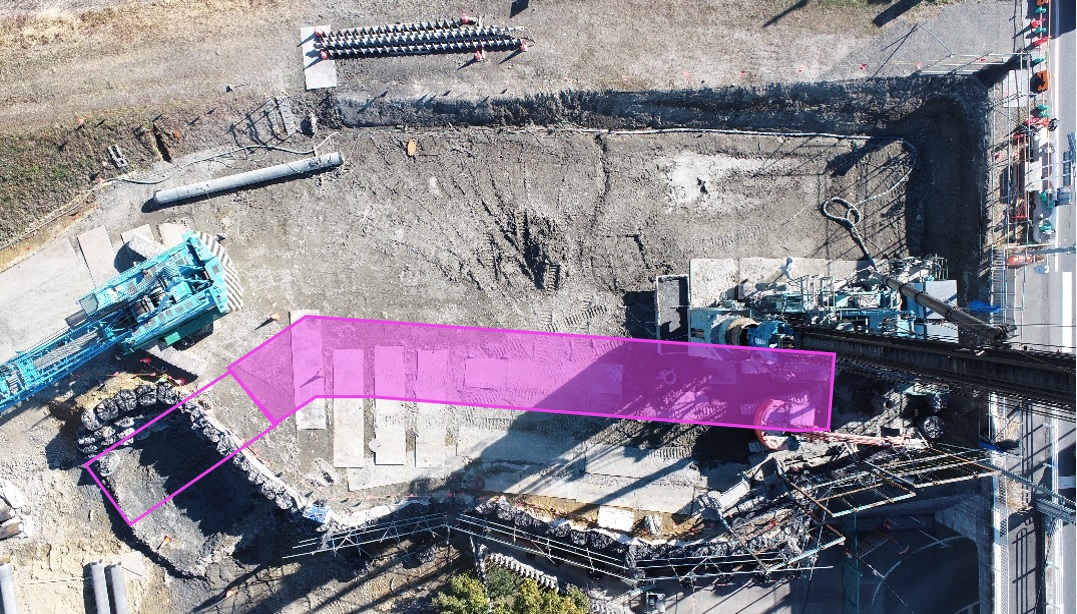

今月は、12月中旬より施工開始予定の擁壁工(既製コンクリート杭Φ600㎜の施工)に向けた準備を進めています。
河川堤防領域内の構造物撤去と同時に、日光川横に位置する既設水路の移設に伴う仮設排水路(高密度ポリエチレン管Φ1000㎜+Φ1200㎜)の施工も合わせて行っています。
来月も引き続き擁壁工のための基盤造りを行っていきます。変わらず安全第一で進めてまいります。

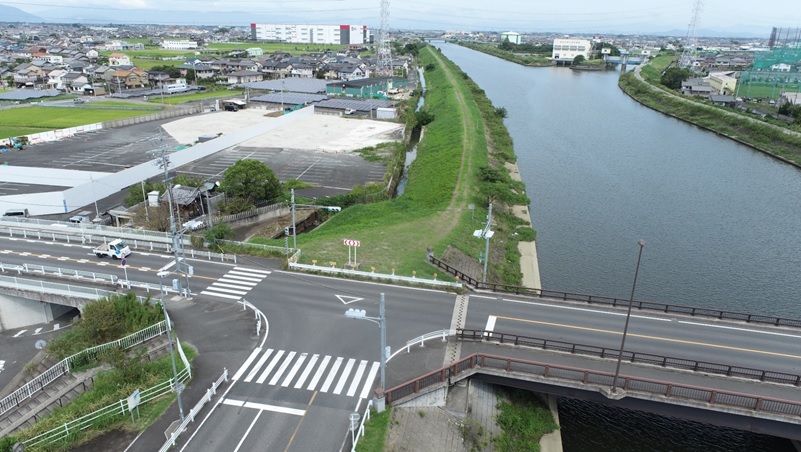

工事着手前

この度、日光川右岸堤防において、防災道路を整備する工事を行います。
工事期間中、近隣住民の皆様には何かとご迷惑をおかけしますが、安全第一で施工いたしますので、ご理解ご協力いただきますようよろしくお願い申し上げます。
